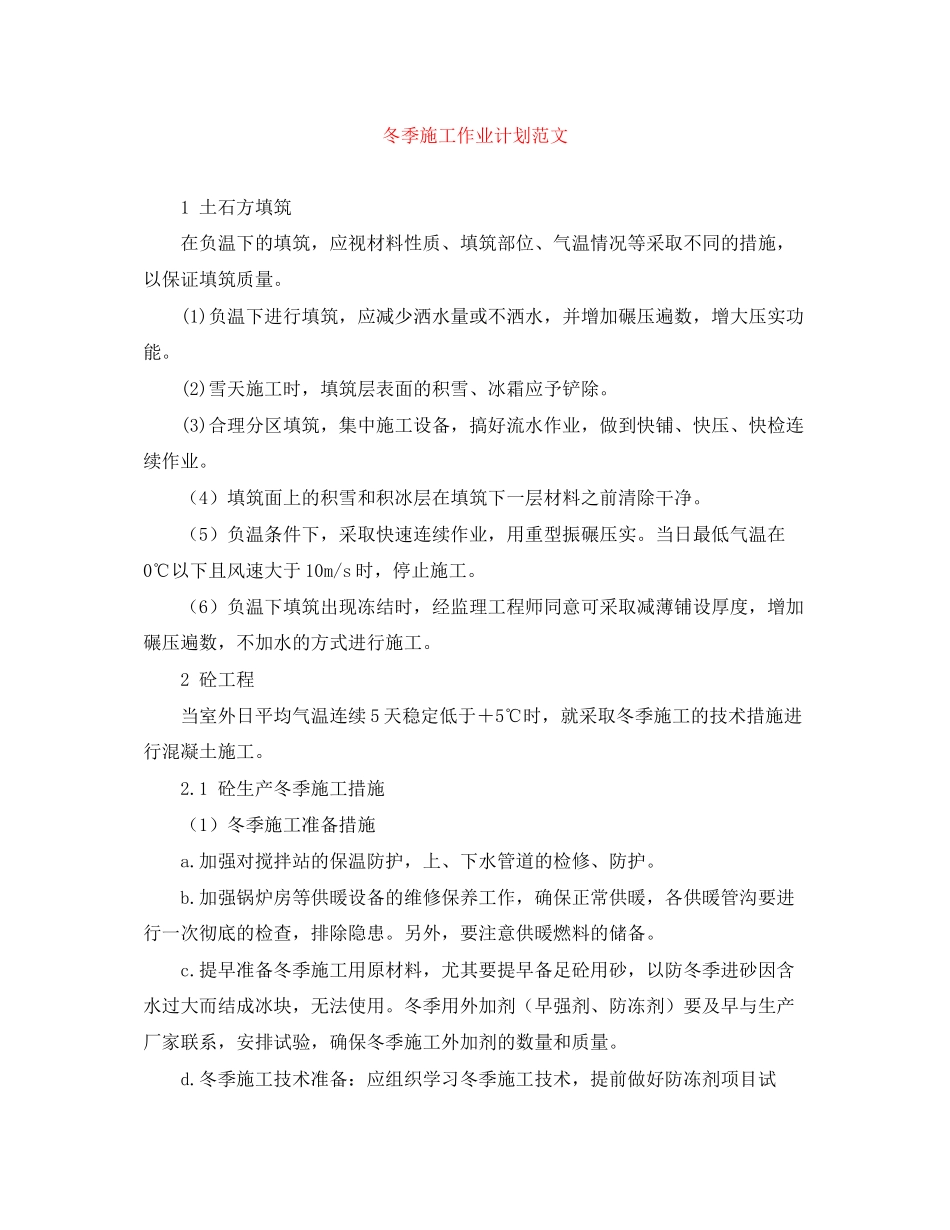

冬季施工作业计划范文1土石方填筑在负温下的填筑,应视材料性质、填筑部位、气温情况等采取不同的措施,以保证填筑质量
(1)负温下进行填筑,应减少洒水量或不洒水,并增加碾压遍数,增大压实功能
(2)雪天施工时,填筑层表面的积雪、冰霜应予铲除
(3)合理分区填筑,集中施工设备,搞好流水作业,做到快铺、快压、快检连续作业
(4)填筑面上的积雪和积冰层在填筑下一层材料之前清除干净
(5)负温条件下,采取快速连续作业,用重型振碾压实
当日最低气温在0℃以下且风速大于10m/s时,停止施工
(6)负温下填筑出现冻结时,经监理工程师同意可采取减薄铺设厚度,增加碾压遍数,不加水的方式进行施工
2砼工程当室外日平均气温连续5天稳定低于+5℃时,就采取冬季施工的技术措施进行混凝土施工
1砼生产冬季施工措施(1)冬季施工准备措施a
加强对搅拌站的保温防护,上、下水管道的检修、防护
加强锅炉房等供暖设备的维修保养工作,确保正常供暖,各供暖管沟要进行一次彻底的检查,排除隐患
另外,要注意供暖燃料的储备
提早准备冬季施工用原材料,尤其要提早备足砼用砂,以防冬季进砂因含水过大而结成冰块,无法使用
冬季用外加剂(早强剂、防冻剂)要及早与生产厂家联系,安排试验,确保冬季施工外加剂的数量和质量
冬季施工技术准备:应组织学习冬季施工技术,提前做好防冻剂项目试此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识
验,完成冬季常用砼配合比的设计

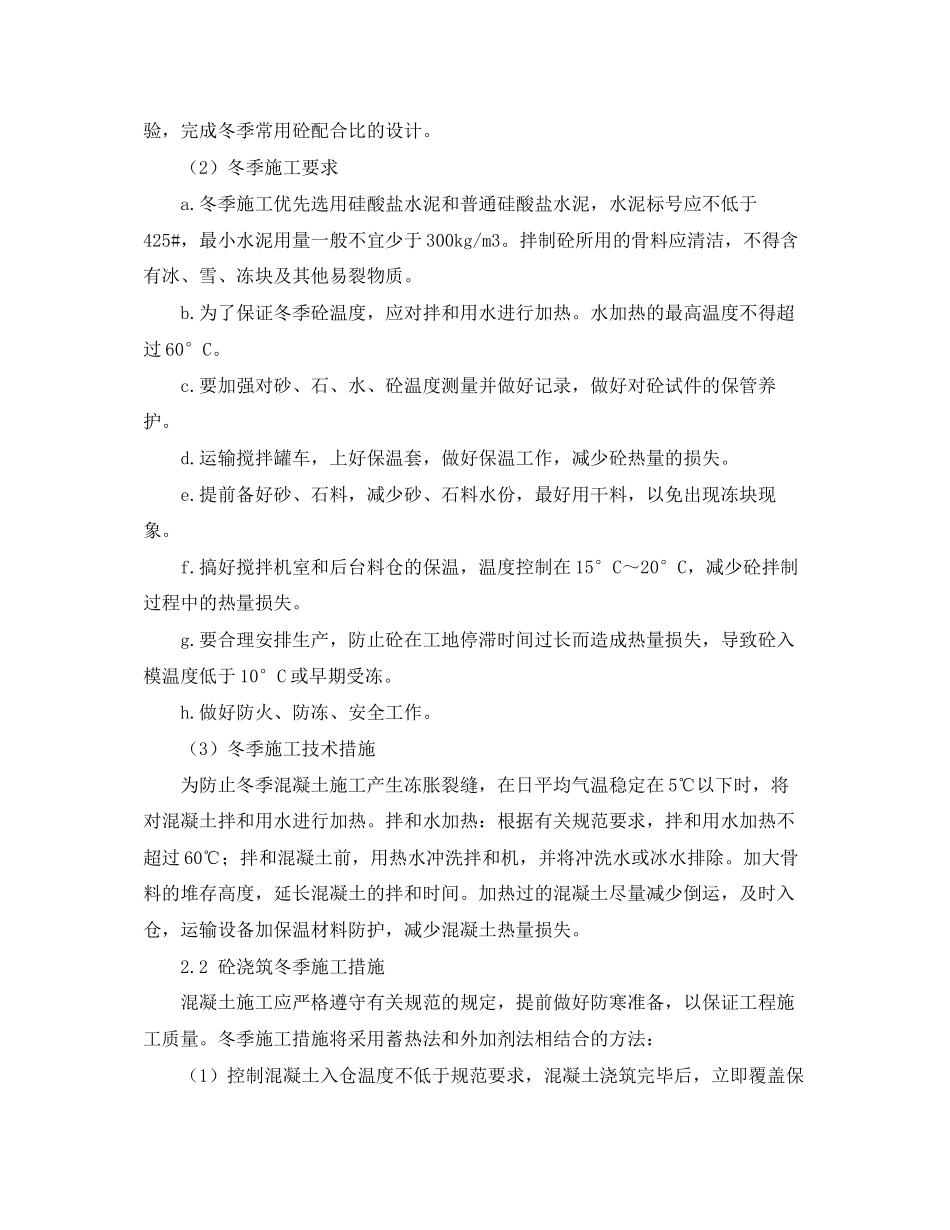

(2)冬季施工要求a
冬季施工优先选用硅酸盐水泥和普通硅酸盐水泥,水泥标号应不低于425#,最小水泥用量一般不宜少于300kg/m3
拌制砼所用的骨料应清洁,不得含有冰、雪、冻块及其他易裂物质
为了保证冬季砼温度,应对拌和用水进行加热
水加热的最高
