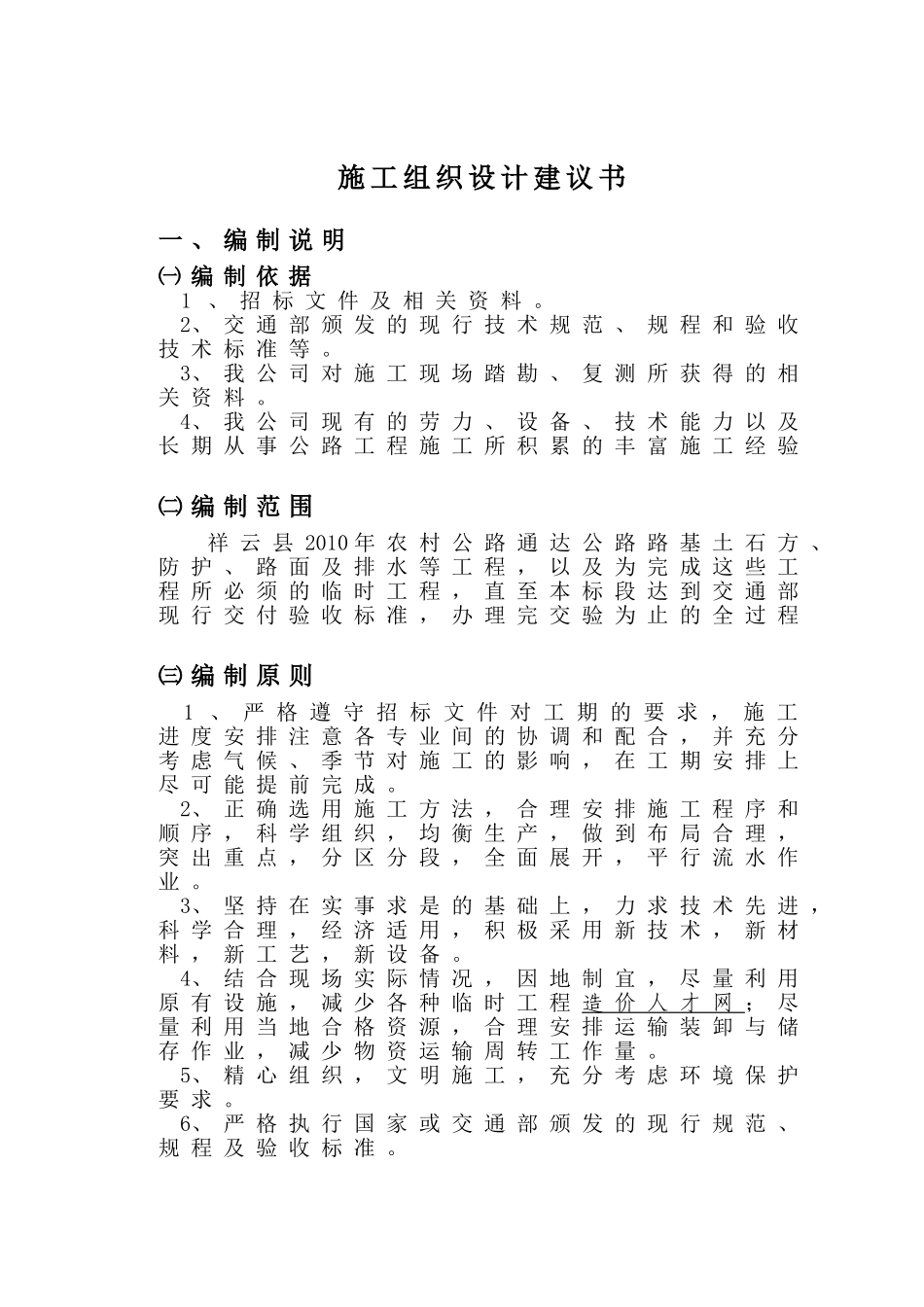

祥云县2010年农村公路通达工程(合同段号:TD-4)施工组织设计祥云县宏通公路工程有限公司二〇一〇年十二月二日施工组织设计建议书一、编制说明㈠编制依据1、招标文件及相关资料
2、交通部颁发的现行技术规范、规程和验收技术标准等
3、我公司对施工现场踏勘、复测所获得的相关资料
4、我公司现有的劳力、设备、技术能力以及长期从事公路工程施工所积累的丰富施工经验㈡编制范围祥云县2010年农村公路通达公路路基土石方、防护、路面及排水等工程,以及为完成这些工程所必须的临时工程,直至本标段达到交通部现行交付验收标准,办理完交验为止的全过程㈢编制原则1、严格遵守招标文件对工期的要求,施工进度安排注意各专业间的协调和配合,并充分考虑气候、季节对施工的影响,在工期安排上尽可能提前完成
2、正确选用施工方法,合理安排施工程序和顺序,科学组织,均衡生产,做到布局合理,突出重点,分区分段,全面展开,平行流水作业
3、坚持在实事求是的基础上,力求技术先进,科学合理,经济适用,积极采用新技术,新材料,新工艺,新设备
4、结合现场实际情况,因地制宜,尽量利用原有设施,减少各种临时工程造价人才网;尽量利用当地合格资源,合理安排运输装卸与储存作业,减少物资运输周转工作量
5、精心组织,文明施工,充分考虑环境保护要求
6、严格执行国家或交通部颁发的现行规范、规程及验收标准
二、工程概述㈠项目概述祥云县新朗村委会公路通达工程位于东山乡,为山岭重丘区四级公路,无路面,路线起于刘厂~东山公路K16+300处,盘山而行,途经新朗村公所,止于与姚安接壤的新朗大桥K25+650,现因资金紧张经指挥部监理部以及施工单位共同研究决定止于K23+500处,路基经汽车碾压通行多年,强度较好,可以铺筑弹石路面,铺筑宽度为3
㈡主要工程数量主要工程数量表(原设计)项目名称单位数量备注路基挖土方m³47366挖石方m³40
