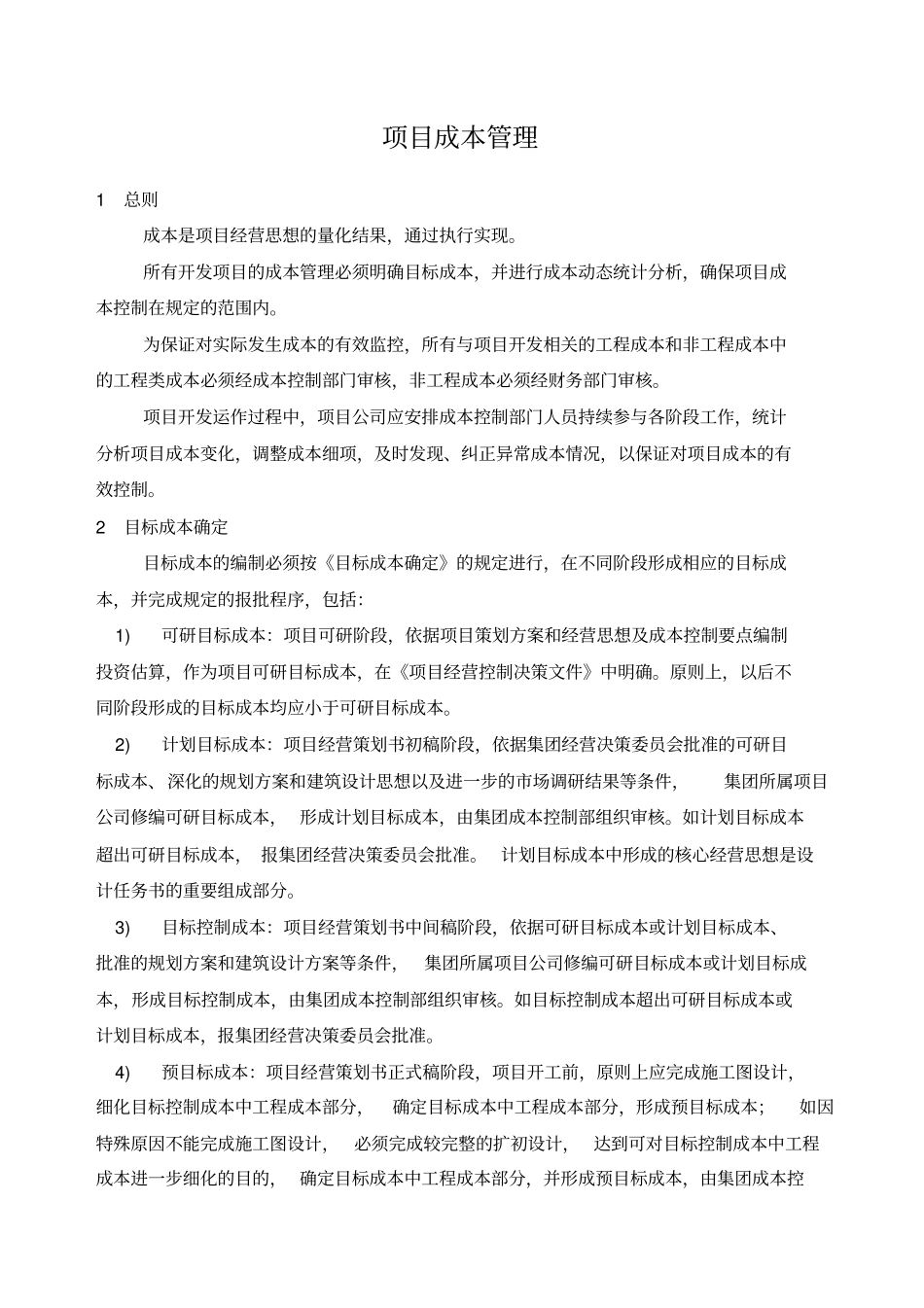

项目成本管理1总则成本是项目经营思想的量化结果,通过执行实现
所有开发项目的成本管理必须明确目标成本,并进行成本动态统计分析,确保项目成本控制在规定的范围内
为保证对实际发生成本的有效监控,所有与项目开发相关的工程成本和非工程成本中的工程类成本必须经成本控制部门审核,非工程成本必须经财务部门审核
项目开发运作过程中,项目公司应安排成本控制部门人员持续参与各阶段工作,统计分析项目成本变化,调整成本细项,及时发现、纠正异常成本情况,以保证对项目成本的有效控制
2目标成本确定目标成本的编制必须按《目标成本确定》的规定进行,在不同阶段形成相应的目标成本,并完成规定的报批程序,包括:1)可研目标成本:项目可研阶段,依据项目策划方案和经营思想及成本控制要点编制投资估算,作为项目可研目标成本,在《项目经营控制决策文件》中明确
原则上,以后不同阶段形成的目标成本均应小于可研目标成本
2)计划目标成本:项目经营策划书初稿阶段,依据集团经营决策委员会批准的可研目标成本、深化的规划方案和建筑设计思想以及进一步的市场调研结果等条件,集团所属项目公司修编可研目标成本,形成计划目标成本,由集团成本控制部组织审核
如计划目标成本超出可研目标成本,报集团经营决策委员会批准
计划目标成本中形成的核心经营思想是设计任务书的重要组成部分
3)目标控制成本:项目经营策划书中间稿阶段,依据可研目标成本或计划目标成本、批准的规划方案和建筑设计方案等条件,集团所属项目公司修编可研目标成本或计划目标成本,形成目标控制成本,由集团成本控制部组织审核
如目标控制成本超出可研目标成本或计划目标成本,报集团经营决策委员会批准
4)预目标成本:项目经营策划书正式稿阶段,项目开工前,原则上应完成施工图设计,细化目标控制成本中工程成本部分,确定目标成本中工程成本部分,形成预目标成本;如因特殊原因不能完成施工图设计,必须完成较完整的扩初
