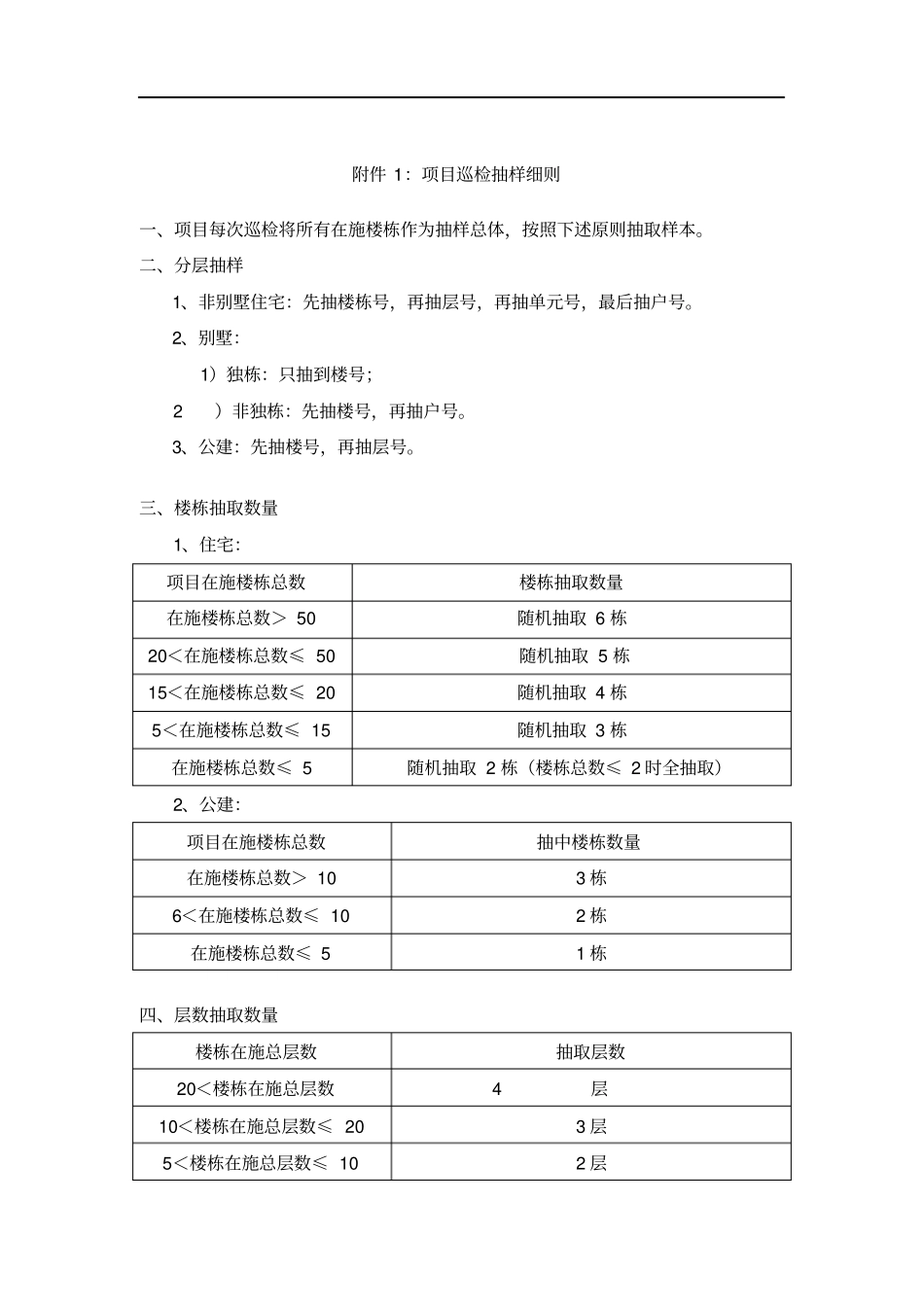

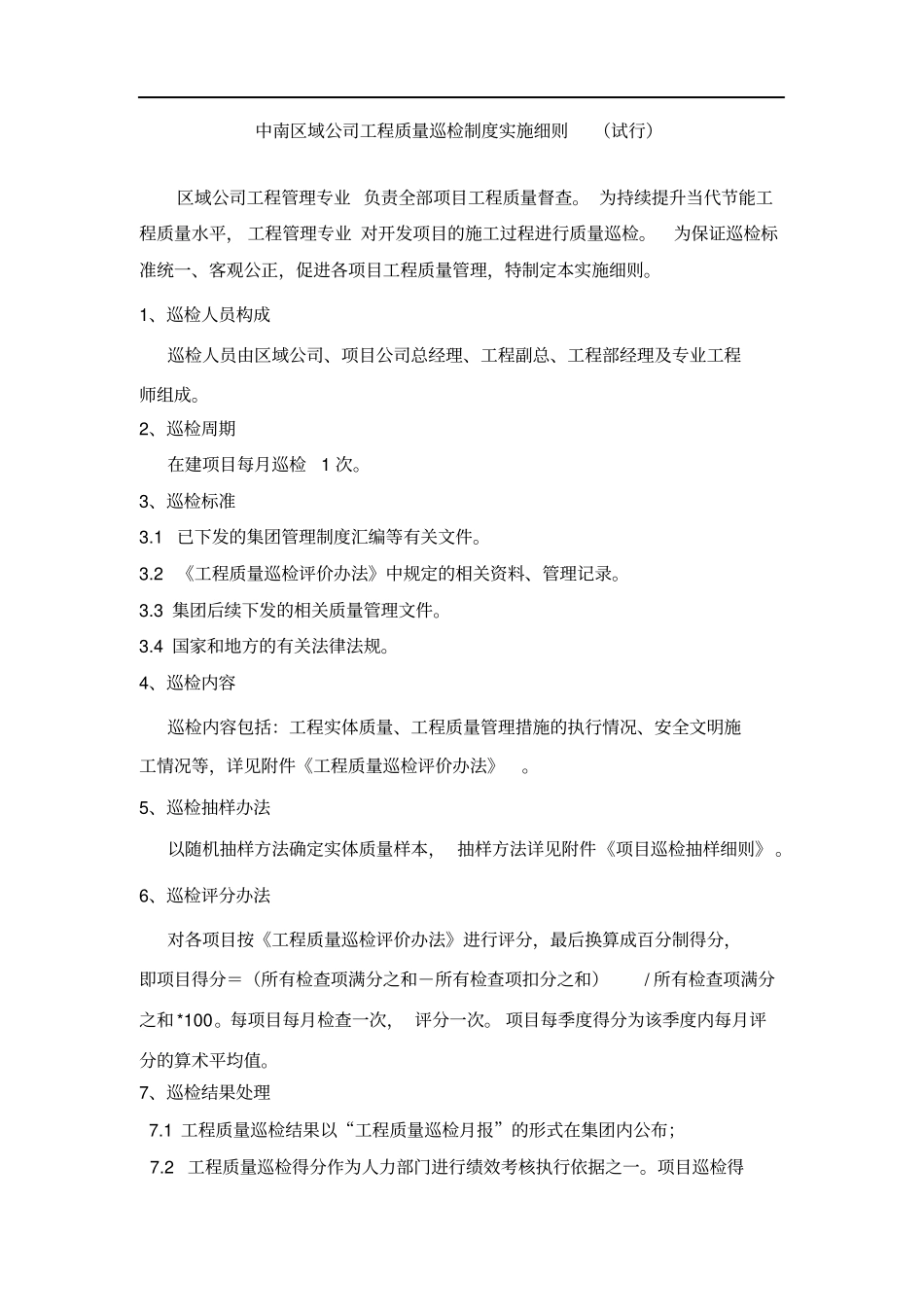

中南区域公司工程质量巡检制度实施细则(试行)区域公司工程管理专业负责全部项目工程质量督查。为持续提升当代节能工程质量水平,工程管理专业对开发项目的施工过程进行质量巡检。为保证巡检标准统一、客观公正,促进各项目工程质量管理,特制定本实施细则。1、巡检人员构成巡检人员由区域公司、项目公司总经理、工程副总、工程部经理及专业工程师组成。2、巡检周期在建项目每月巡检1次。3、巡检标准3.1已下发的集团管理制度汇编等有关文件。3.2《工程质量巡检评价办法》中规定的相关资料、管理记录。3.3集团后续下发的相关质量管理文件。3.4国家和地方的有关法律法规。4、巡检内容巡检内容包括:工程实体质量、工程质量管理措施的执行情况、安全文明施工情况等,详见附件《工程质量巡检评价办法》。5、巡检抽样办法以随机抽样方法确定实体质量样本,抽样方法详见附件《项目巡检抽样细则》。6、巡检评分办法对各项目按《工程质量巡检评价办法》进行评分,最后换算成百分制得分,即项目得分=(所有检查项满分之和-所有检查项扣分之和)/所有检查项满分之和*100。每项目每月检查一次,评分一次。项目每季度得分为该季度内每月评分的算术平均值。7、巡检结果处理7.1工程质量巡检结果以“工程质量巡检月报”的形式在集团内公布;7.2工程质量巡检得分作为人力部门进行绩效考核执行依据之一。项目巡检得分低于80分时,项目绩效考核品质管理得分记为0分。本实施细则区域公司负责解释和执行。本实施细则自发文之日起执行。8、附录附件1:《项目巡检抽样细则》附件2:《工程质量管理巡检评价办法》附件1:项目巡检抽样细则一、项目每次巡检将所有在施楼栋作为抽样总体,按照下述原则抽取样本。二、分层抽样1、非别墅住宅:先抽楼栋号,再抽层号,再抽单元号,最后抽户号。2、别墅:1)独栋:只抽到楼号;2)非独栋:先抽楼号,再抽户号。3、公建:先抽楼号,再抽层号。三、楼栋抽取数量1、住宅:项目在施楼栋总数楼栋抽取数量在施楼栋总数>50随机抽取6栋20<在施楼栋总数≤50随机抽取5栋15<在施楼栋总数≤20随机抽取4栋5<在施楼栋总数≤15随机抽取3栋在施楼栋总数≤5随机抽取2栋(楼栋总数≤2时全抽取)2、公建:项目在施楼栋总数抽中楼栋数量在施楼栋总数>103栋6<在施楼栋总数≤102栋在施楼栋总数≤51栋四、层数抽取数量楼栋在施总层数抽取层数20<楼栋在施总层数4层10<楼栋在施总层数≤203层5<楼栋在施总层数≤102层楼栋在施总层数≤51层五、单元抽取数量(公建除外)楼座单元数抽取单元数楼座单元数>63个3<楼座单元数≤62个楼座单元数≤31个六、户数抽取数量(公建除外)抽中的某层某单元总户数抽取户数总户数>95户6<总户数≤94户3<总户数≤63户总户数≤3全部5附件2工程质量巡检评价办法巡检项目名称:抽查楼座:年月日序号考核内容评分标准评价细则应得分扣分实得分1工程质量管理(57分)工程质量目标总包合同中质量目标仅是“合格”,无创优目标,扣5分。检查总包合同中质量目标内容,若无创优目标,扣5分。5样板计划1、无内装修样板计划,扣2分;有内装样板计划,但计划内容、实施时间安排不合理,扣0.5~2分;2、无外装修样板计划,扣2分;有外装样板计划,但计划内容、实施时间安排不合理,扣0.5~2分;3、无园林景观样板计划,扣2分;有园林景观样板计划,但计划内容、实施时间安排不合理,扣0.5~2分。样板实施计划完成时间应不迟于样板开始施工前15天。样板工程应在大面积展开施工前完成施工和评价。检查工程部内装、外装、园林景观样板计划,根据检查结果评分。样板要求详见《样板先行管理细则》(待发)。6施工方案管理1、若有深基坑支护,则项目公司应组织审查其支护方案,否则扣2分;2、工程部应审查内装修施工方案、外装修施工方案,并组织交底,否则每项扣2分;3、项目应有门窗成品保护方案,否则扣2分。1、检查深基坑支护方案审查记录,若无检查记录,扣2分。2、检查内装方案、外装方案,以及工程部审查记录、交底记录,如果没有审查、交底记录,每项扣2分;若方案中不合理内容没有审查出来,每项扣1~2分。3、检查门窗成品保护方案,若86工程质量管理(续...
