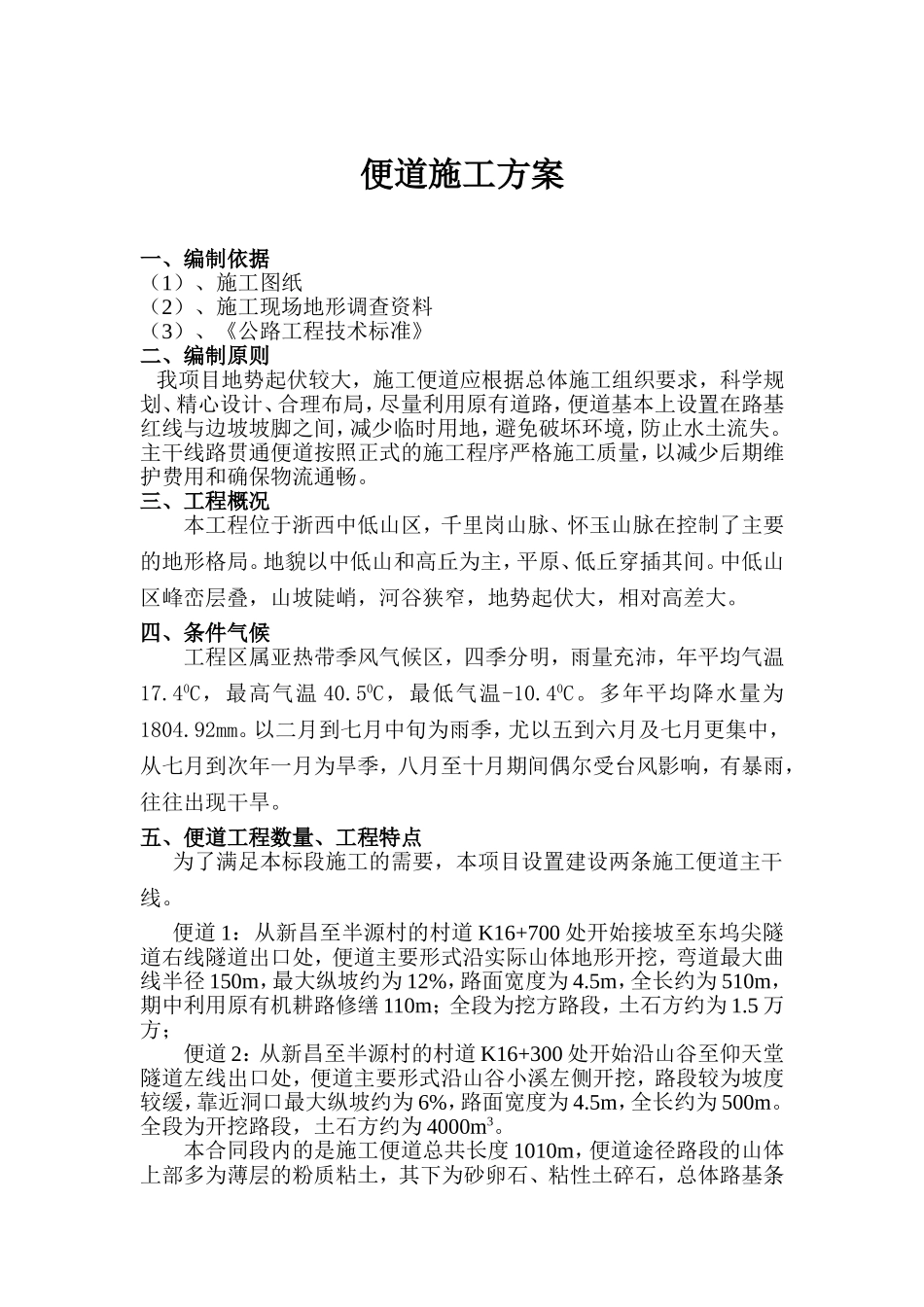

便道施工方案一、编制依据(1)、施工图纸(2)、施工现场地形调查资料(3)、《公路工程技术标准》二、编制原则我项目地势起伏较大,施工便道应根据总体施工组织要求,科学规划、精心设计、合理布局,尽量利用原有道路,便道基本上设置在路基红线与边坡坡脚之间,减少临时用地,避免破坏环境,防止水土流失
主干线路贯通便道按照正式的施工程序严格施工质量,以减少后期维护费用和确保物流通畅
三、工程概况本工程位于浙西中低山区,千里岗山脉、怀玉山脉在控制了主要的地形格局
地貌以中低山和高丘为主,平原、低丘穿插其间
中低山区峰峦层叠,山坡陡峭,河谷狭窄,地势起伏大,相对高差大
四、条件气候工程区属亚热带季风气候区,四季分明,雨量充沛,年平均气温17
40C,最高气温40
50C,最低气温-10
多年平均降水量为1804
以二月到七月中旬为雨季,尤以五到六月及七月更集中,从七月到次年一月为旱季,八月至十月期间偶尔受台风影响,有暴雨,往往出现干旱
五、便道工程数量、工程特点为了满足本标段施工的需要,本项目设置建设两条施工便道主干线

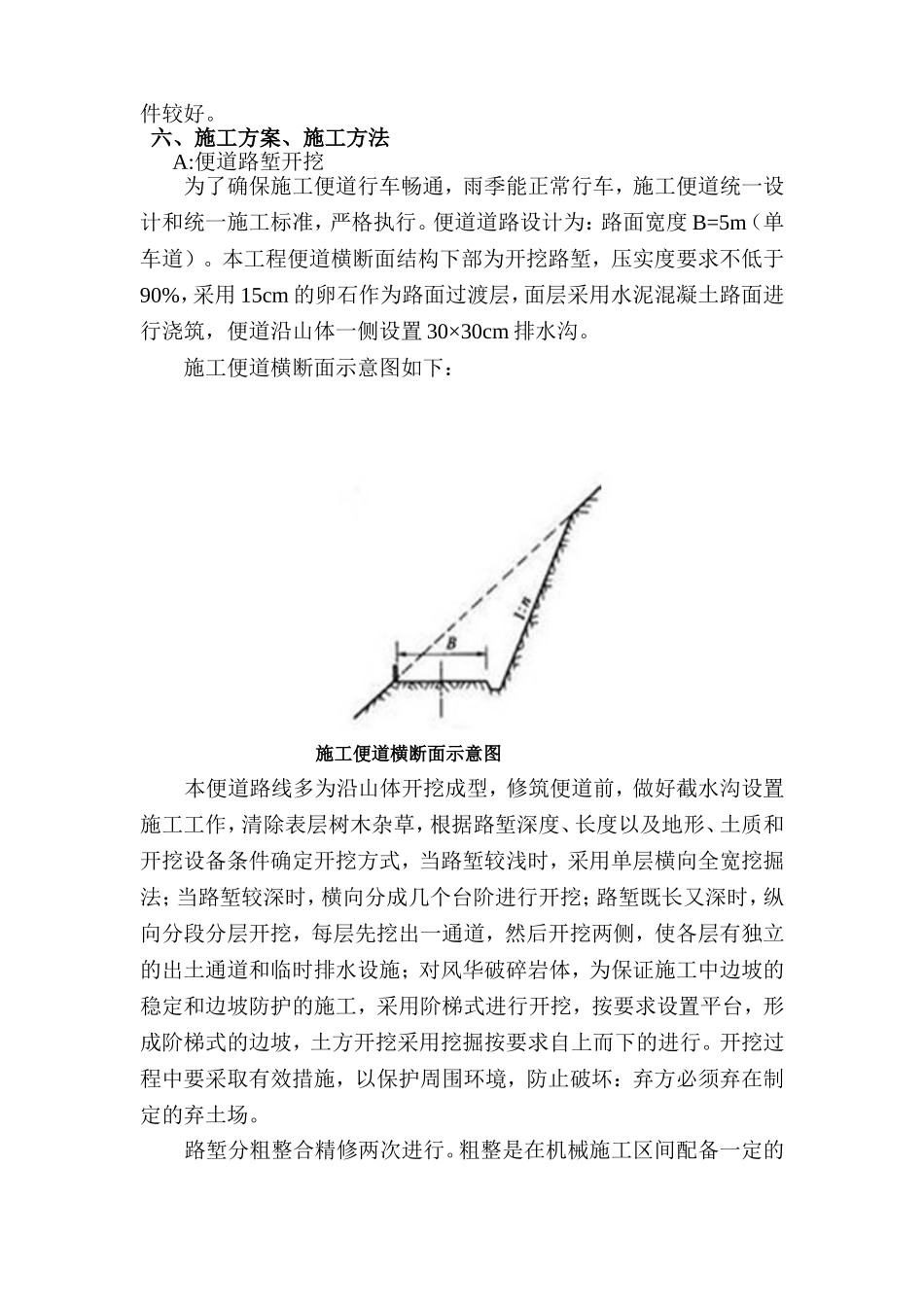

便道1:从新昌至半源村的村道K16+700处开始接坡至东坞尖隧道右线隧道出口处,便道主要形式沿实际山体地形开挖,弯道最大曲线半径150m,最大纵坡约为12%,路面宽度为4
5m,全长约为510m,期中利用原有机耕路修缮110m;全段为挖方路段,土石方约为1
5万方;便道2:从新昌至半源村的村道K16+300处开始沿山谷至仰天堂隧道左线出口处,便道主要形式沿山谷小溪左侧开挖,路段较为坡度较缓,靠近洞口最大纵坡约为6%,路面宽度为4
5m,全长约为500m
全段为开挖路段,土石方约为4000m3
本合同段内的是施工便道总共长度1010m,便道途径路段的山体上部多为薄层的粉质粘土,其下为砂卵石、粘性土碎石,总体路基条件较好

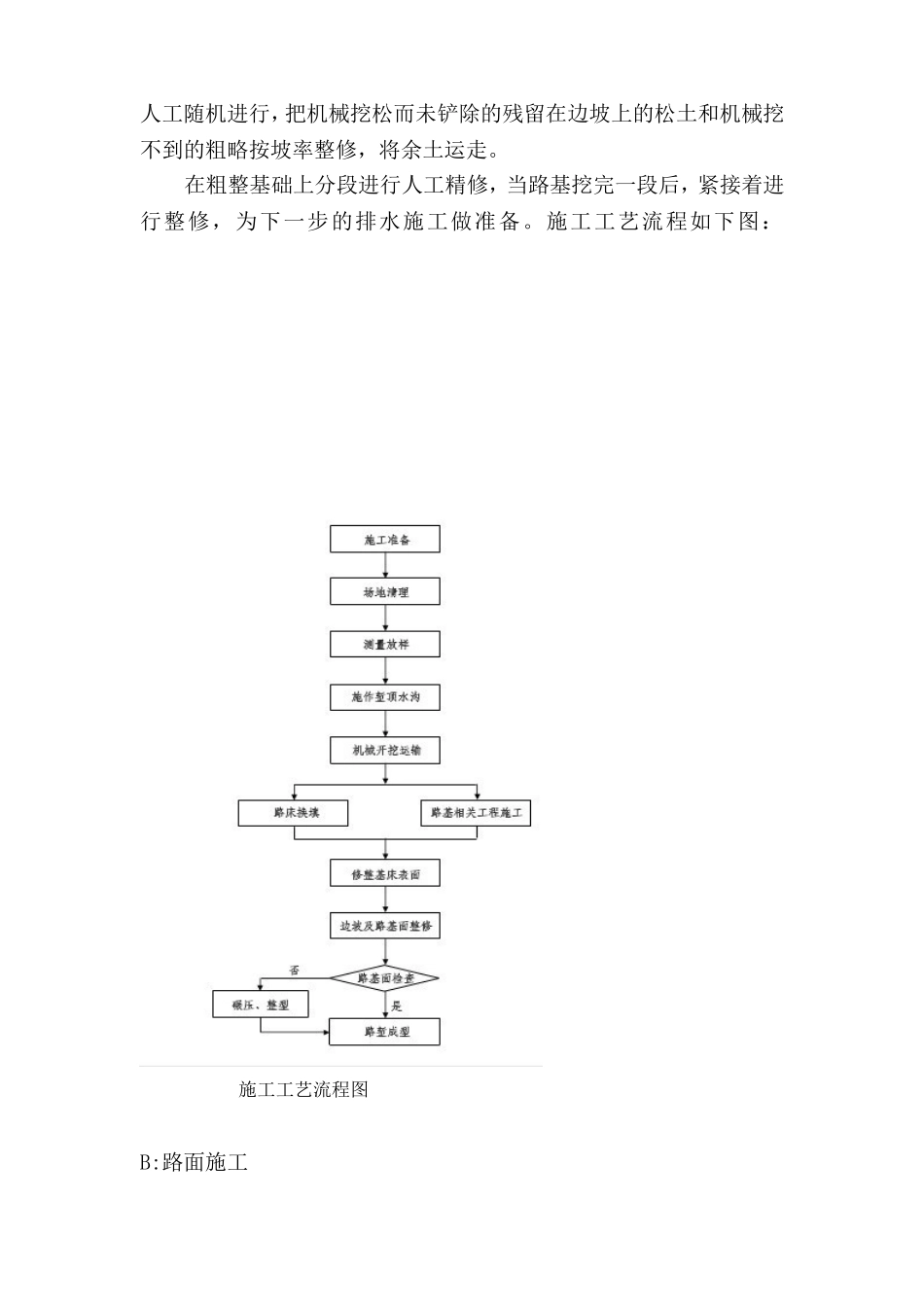

六、施工方案、施工方法A:便道路堑开挖为
