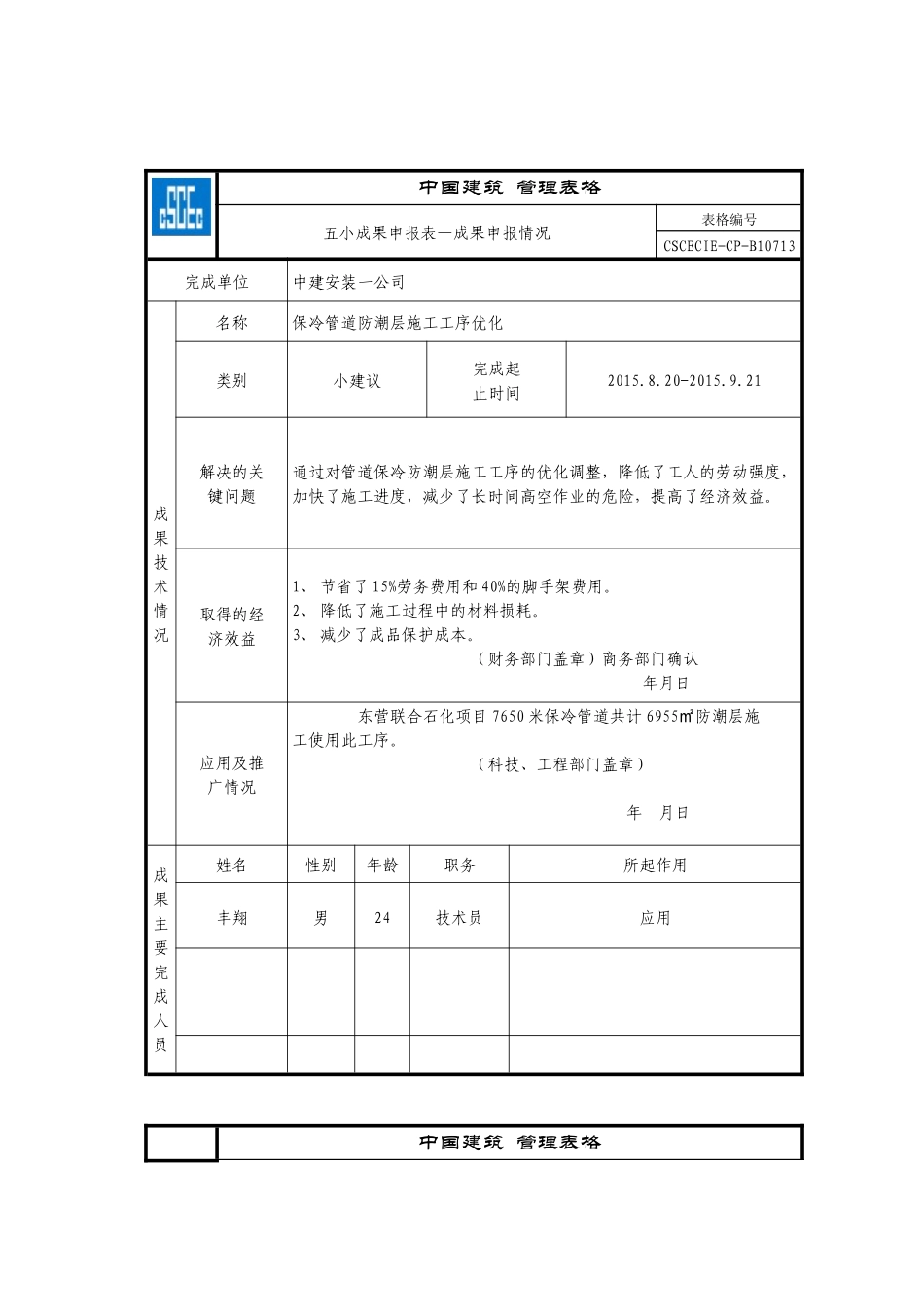

中建安装工程有限公司“五小”成果申报资料成果名称:保冷管道防潮层施工工序优化申报单位:中建安装一公司申报时间2015年11月3日中国建筑管理表格五小成果申报表—成果申报情况表格编号CSCECIE-CP-B10713完成单位中建安装一公司成果技术情况名称保冷管道防潮层施工工序优化类别小建议完成起止时间2015
20-2015
21解决的关键问题通过对管道保冷防潮层施工工序的优化调整,降低了工人的劳动强度,加快了施工进度,减少了长时间高空作业的危险,提高了经济效益
取得的经济效益1、节省了15%劳务费用和40%的脚手架费用
2、降低了施工过程中的材料损耗
3、减少了成品保护成本
(财务部门盖章)商务部门确认年月日应用及推广情况东营联合石化项目7650米保冷管道共计6955防潮层施㎡工使用此工序

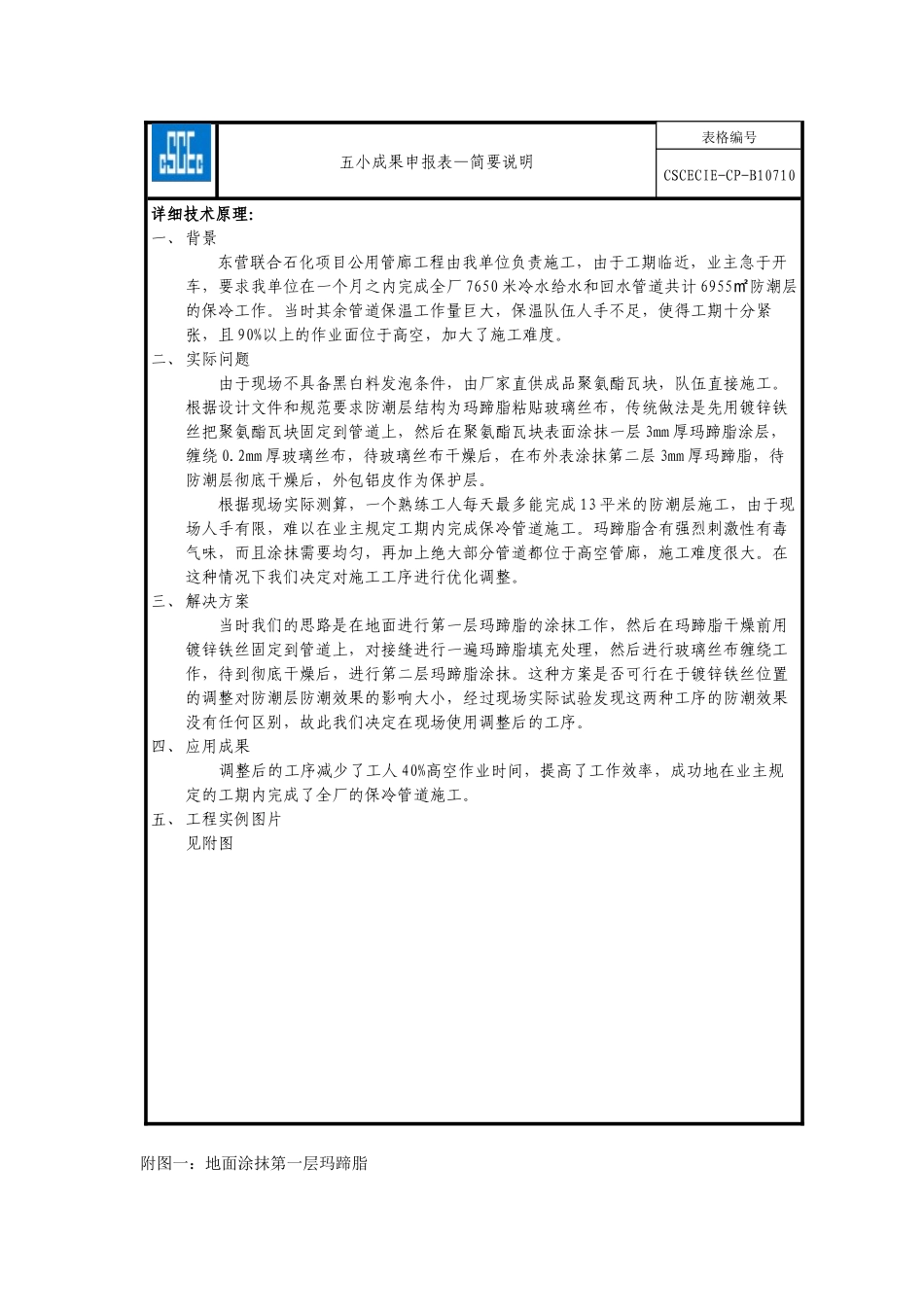

(科技、工程部门盖章)年月日成果主要完成人员姓名性别年龄职务所起作用丰翔男24技术员应用中国建筑管理表格五小成果申报表—简要说明表格编号CSCECIE-CP-B10710详细技术原理:一、背景东营联合石化项目公用管廊工程由我单位负责施工,由于工期临近,业主急于开车,要求我单位在一个月之内完成全厂7650米冷水给水和回水管道共计6955防潮层㎡的保冷工作
当时其余管道保温工作量巨大,保温队伍人手不足,使得工期十分紧张,且90%以上的作业面位于高空,加大了施工难度
二、实际问题由于现场不具备黑白料发泡条件,由厂家直供成品聚氨酯瓦块,队伍直接施工
根据设计文件和规范要求防潮层结构为玛蹄脂粘贴玻璃丝布,传统做法是先用镀锌铁丝把聚氨酯瓦块固定到管道上,然后在聚氨酯瓦块表面涂抹一层3mm厚玛蹄脂涂层,缠绕0
2mm厚玻璃丝布,待玻璃丝布干燥后,在布外表涂抹第二层3mm厚玛蹄脂,待防潮层彻底干燥后,外包铝皮作为保护层
根据现场实际测算,一个熟练工人每天最多能完成13平米的防潮层施工,由于现场人
