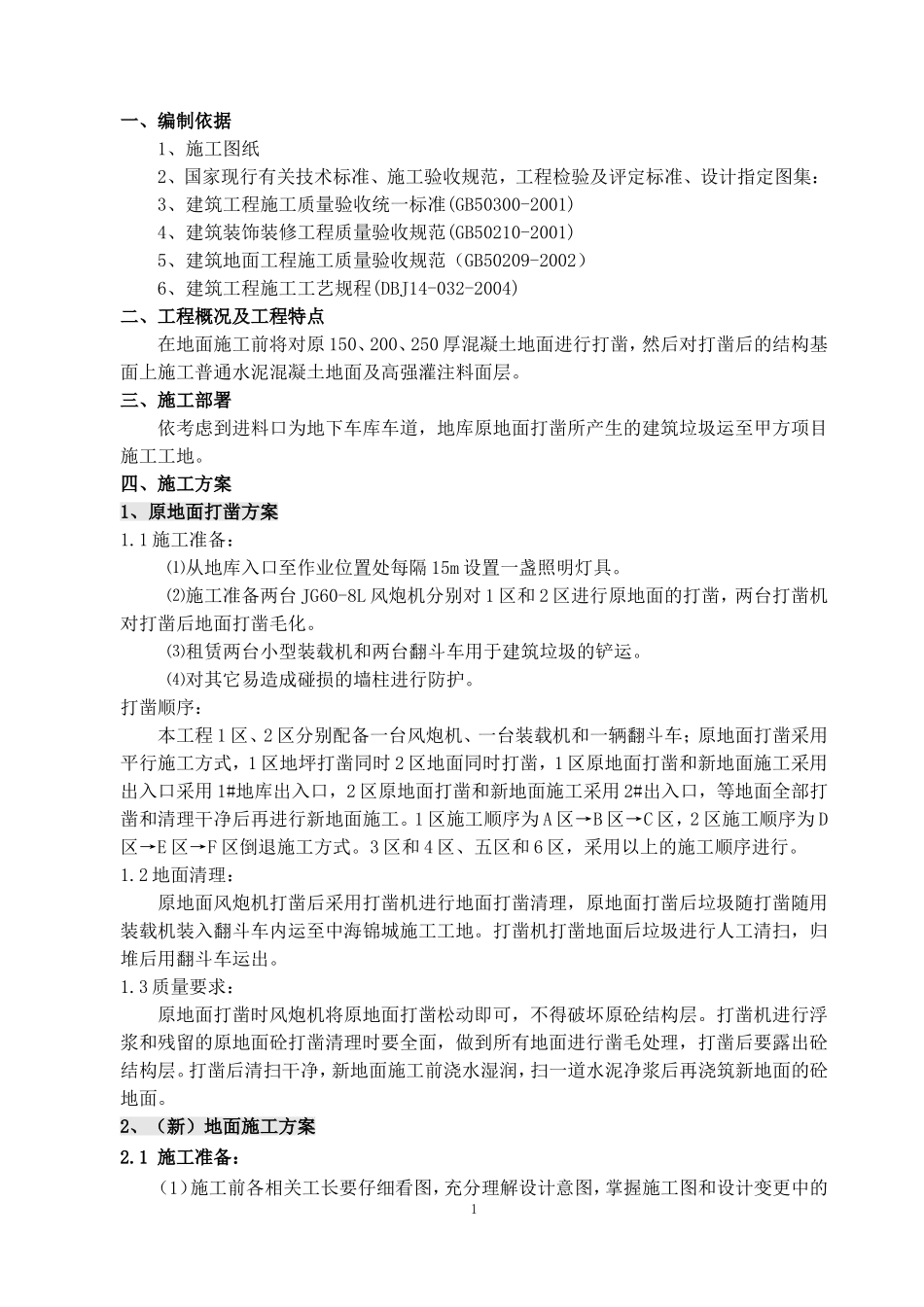

1地下车库施工方案编制:编制日期:审核:审核日期:大庆市四方圆建筑工程有限公司二0一五年四月二十四日目录一、编制依据............................................................1二、工程概况及工程特点..................................................1三、施工部署............................................................1四、施工方案............................................................11、原地面打凿方案..................................................11.1施工准备:....................................................11.2地面清理:....................................................11.3质量要求:....................................................22、(新)地面施工方案..............................................22.1施工准备:....................................................22.2材料准备:....................................................222.3机具设备及作业条件..........................................32.4地面施工工艺概述............................................32.5普通混凝土地面施工工艺........................................52.6高强灌注料地面施工工艺........................................6五、质量要求..........................................................7六、成品保护............................................................8七、环境和职业健康安全措施..............................................81、相关环境因素和危险源............................................82、安全生产与文明施工..............................................81一、编制依据1、施工图纸2、国家现行有关技术标准、施工验收规范,工程检验及评定标准、设计指定图集:3、建筑工程施工质量验收统一标准(GB50300-2001)4、建筑装饰装修工程质量验收规范(GB50210-2001)5、建筑地面工程施工质量验收规范(GB50209-2002)6、建筑工程施工工艺规程(DBJ14-032-2004)二、工程概况及工程特点在地面施工前将对原150、200、250厚混凝土地面进行打凿,然后对打凿后的结构基面上施工普通水泥混凝土地面及高强灌注料面层。三、施工部署依考虑到进料口为地下车库车道,地库原地面打凿所产生的建筑垃圾运至甲方项目施工工地。四、施工方案1、原地面打凿方案1.1施工准备:⑴从地库入口至作业位置处每隔15m设置一盏照明灯具。⑵施工准备两台JG60-8L风炮机分别对1区和2区进行原地面的打凿,两台打凿机对打凿后地面打凿毛化。⑶租赁两台小型装载机和两台翻斗车用于建筑垃圾的铲运。⑷对其它易造成碰损的墙柱进行防护。打凿顺序:本工程1区、2区分别配备一台风炮机、一台装载机和一辆翻斗车;原地面打凿采用平行施工方式,1区地坪打凿同时2区地面同时打凿,1区原地面打凿和新地面施工采用出入口采用1#地库出入口,2区原地面打凿和新地面施工采用2#出入口,等地面全部打凿和清理干净后再进行新地面施工。1区施工顺序为A区→B区→C区,2区施工顺序为D区→E区→F区倒退施工方式。3区和4区、五区和6区,采用以上的施工顺序进行。1.2地面清理:原地面风炮机打凿后采用打凿机进行地面打凿清理,原地面打凿后垃圾随打凿随用装载机装入翻斗车内运至中海锦城施工工地。打凿机打凿地面后垃圾进行人工清扫,归堆后用翻斗车运出。1.3质量要求:原地面打凿时风炮机将原地面打凿松动即可,不得破坏原砼结构层。打凿机进行浮浆和残留的原地面砼打凿清理时要全面,做到所有地面进行凿毛处理,打凿后要露出砼结构层。打凿后清扫干净,新地面施工前浇水湿润,扫一道水泥净浆后再浇筑新地面的砼地面。2、(新)地面施工方案2.1施工准备:(1)施工前各相关工长要仔细看图,充分理解设计意图,掌握施工图和设计变更中的2细部技术要求。(2)施工前各部门要以书面形式作好详尽的施工质量、技术、安全交底,确保到达参与施工的每一位工人,并作好相关记录,及时解决施工队伍中间存在的疑问,确保对施工图纸...
