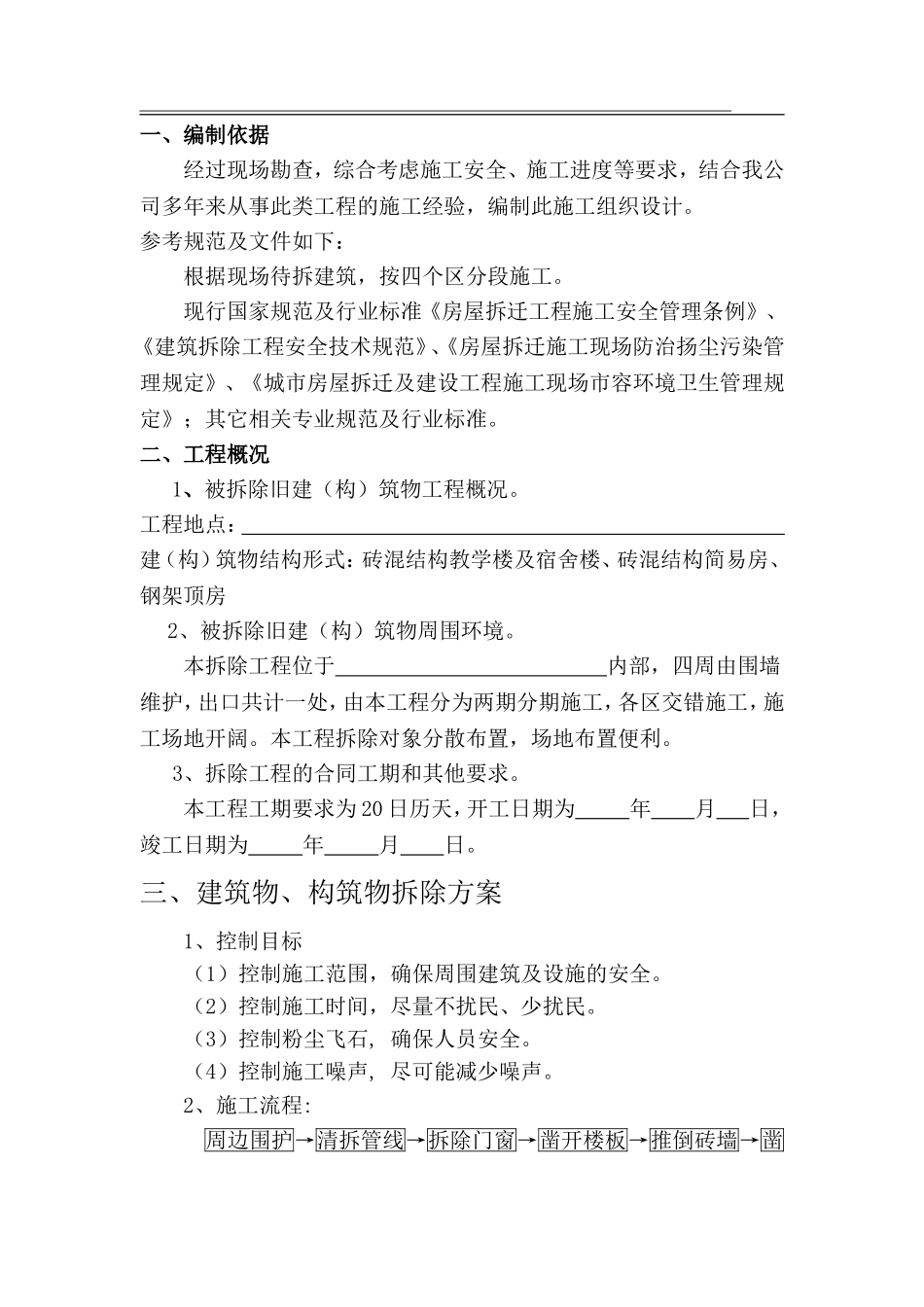

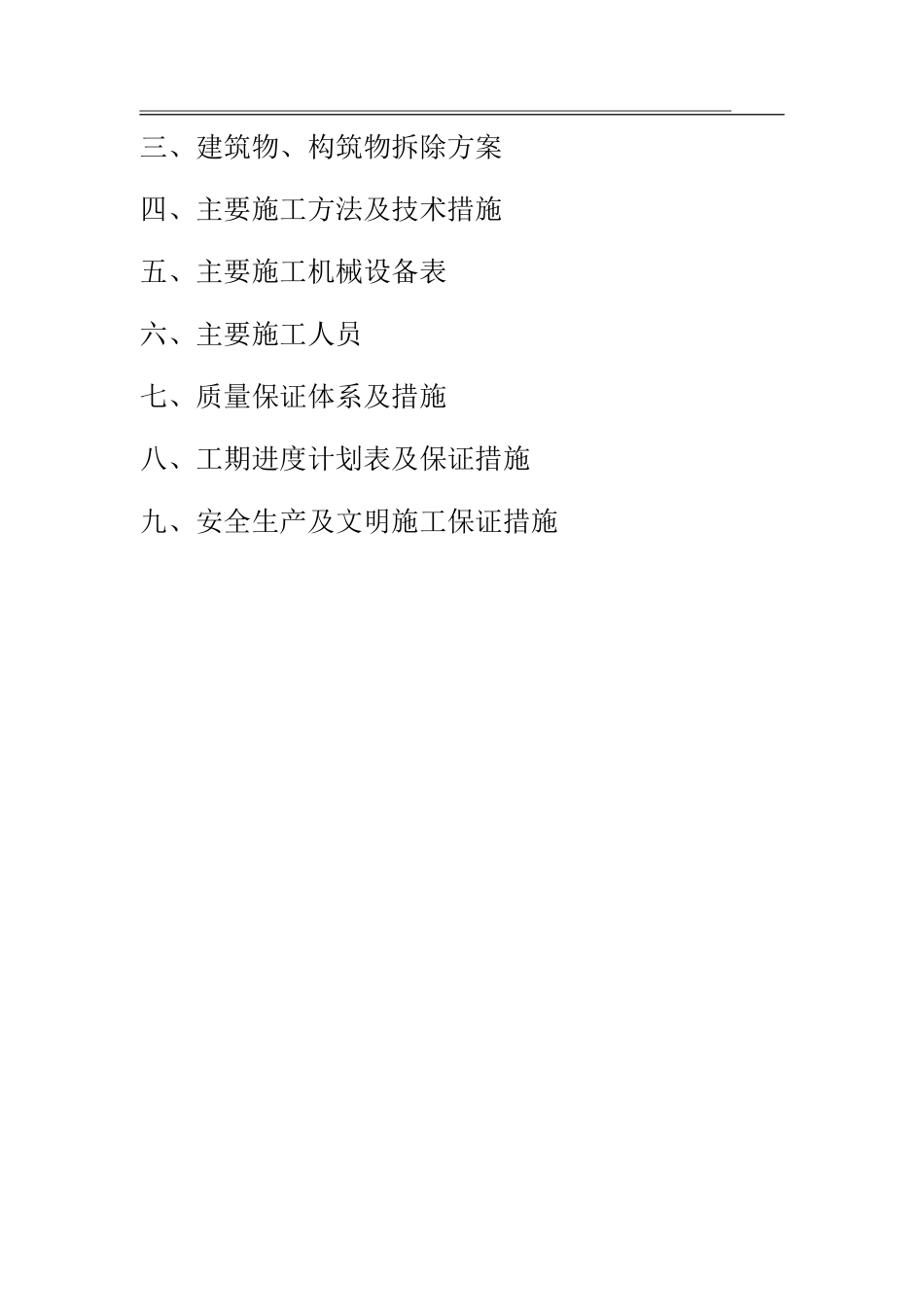

拆除施工方案设计审核日期目录一、编制依据二、工程概况三、建筑物、构筑物拆除方案四、主要施工方法及技术措施五、主要施工机械设备表六、主要施工人员七、质量保证体系及措施八、工期进度计划表及保证措施九、安全生产及文明施工保证措施一、编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计
参考规范及文件如下:根据现场待拆建筑,按四个区分段施工
现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;其它相关专业规范及行业标准
二、工程概况1、被拆除旧建(构)筑物工程概况
工程地点:建(构)筑物结构形式:砖混结构教学楼及宿舍楼、砖混结构简易房、钢架顶房2、被拆除旧建(构)筑物周围环境
本拆除工程位于内部,四周由围墙维护,出口共计一处,由本工程分为两期分期施工,各区交错施工,施工场地开阔
本工程拆除对象分散布置,场地布置便利
3、拆除工程的合同工期和其他要求
本工程工期要求为20日历天,开工日期为年月日,竣工日期为年月日
三、建筑物、构筑物拆除方案1、控制目标(1)控制施工范围,确保周围建筑及设施的安全
(2)控制施工时间,尽量不扰民、少扰民
(3)控制粉尘飞石,确保人员安全
(4)控制施工噪声,尽可能减少噪声
2、施工流程:周边围护→清拆管线→拆除门窗→凿开楼板→推倒砖墙→凿混凝土构件→弃物外运四、主要施工方法及技术措施(一)施工工艺1
施工顺序(1)首先对厂区内的机械设备至上而下,同时用起重机吊稳,分层气割,并吊离拆除区集中堆放
(2)本工程采用手动工具进行人工拆除建筑,施工程序应从上至下,分层拆除,按板、非承重墙、梁、承重墙、柱顺序依次进行或依照先非承重结构后承重结构原则进行拆除
(3)屋檐、阳
