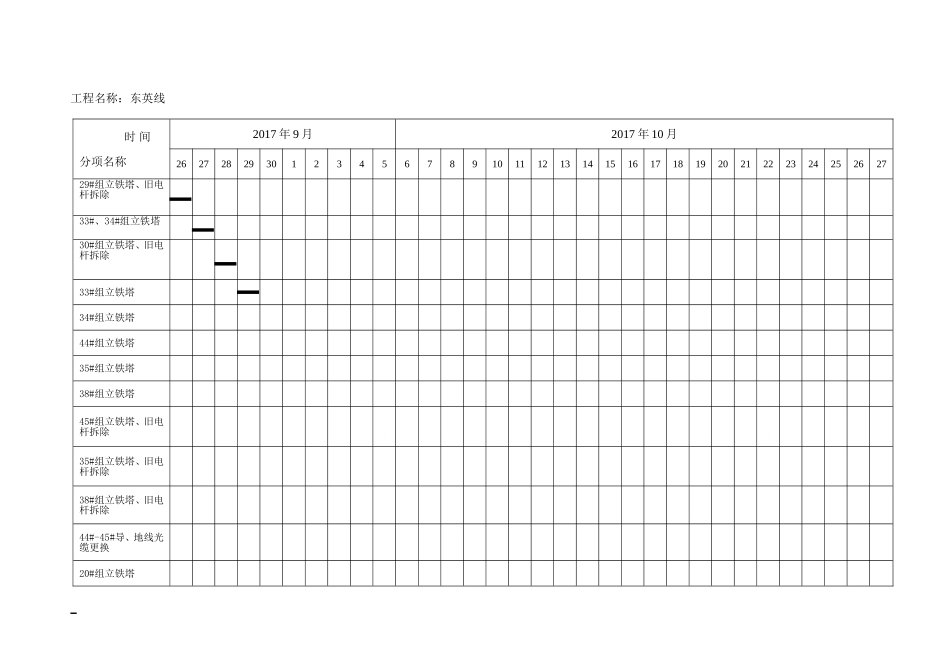

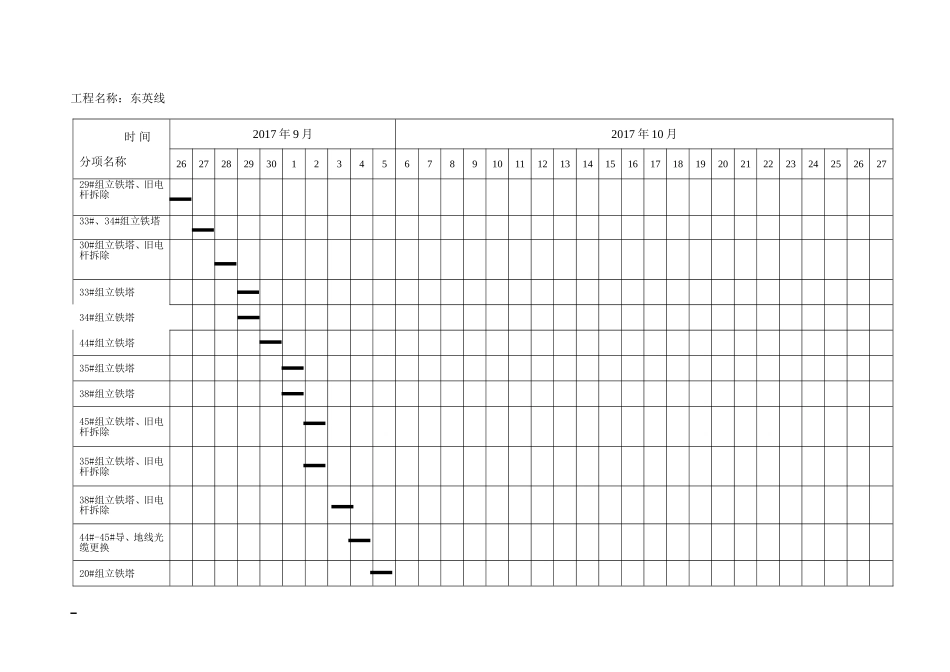

工程名称:东英线时间分项名称2017年9月2017年10月262728293012345678910111213141516171819202122232425262729#组立铁塔、旧电杆拆除33#、34#组立铁塔30#组立铁塔、旧电杆拆除33#组立铁塔34#组立铁塔44#组立铁塔35#组立铁塔38#组立铁塔45#组立铁塔、旧电杆拆除35#组立铁塔、旧电杆拆除38#组立铁塔、旧电杆拆除44#-45#导、地线光缆更换20#组立铁塔工程名称:东英线时间分项名称2017年9月2017年10月262728293012345678910111213141516171819202122232425262729#组立铁塔、旧电杆拆除33#、34#组立铁塔30#组立铁塔、旧电杆拆除33#组立铁塔34#组立铁塔44#组立铁塔35#组立铁塔38#组立铁塔45#组立铁塔、旧电杆拆除35#组立铁塔、旧电杆拆除38#组立铁塔、旧电杆拆除44#-45#导、地线光缆更换20#组立铁塔时间分项名称2017年9月2017年10月262728293012345678910111213141516171819202122232425262721#组立铁塔40#组立铁塔20#组立铁塔21#组立铁塔、旧电杆拆除40#组立铁塔、旧电杆拆除48#组立铁塔、旧电杆拆除19#-20#导、地线光缆更换54#组立铁塔90#组立铁塔、旧电杆拆除101#组立铁塔54#组立铁塔、旧电杆拆除95#组立铁塔、旧电杆拆除时间分项名称2017年9月2017年10月2627282930123456789101112131415161718192021222324252627101#组立铁塔134#组立铁塔96#组立铁塔、旧电杆拆除101#旧电杆拆除134#组立铁塔138#组立铁塔、旧电杆拆除141#组立铁塔134#旧电杆拆除139#组立铁塔
