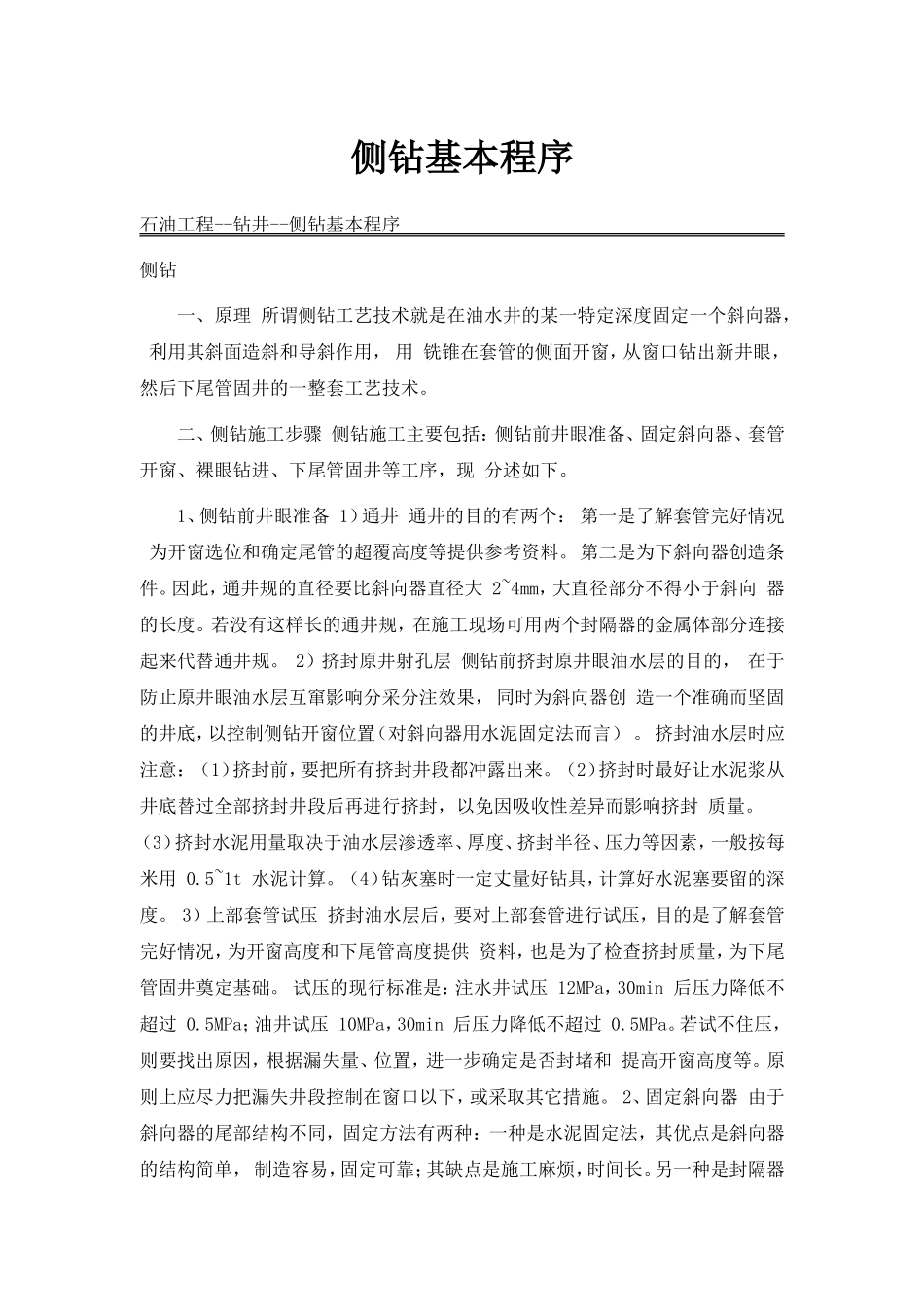

侧钻基本程序石油工程--钻井--侧钻基本程序侧钻一、原理所谓侧钻工艺技术就是在油水井的某一特定深度固定一个斜向器,利用其斜面造斜和导斜作用,用铣锥在套管的侧面开窗,从窗口钻出新井眼,然后下尾管固井的一整套工艺技术
二、侧钻施工步骤侧钻施工主要包括:侧钻前井眼准备、固定斜向器、套管开窗、裸眼钻进、下尾管固井等工序,现分述如下
1、侧钻前井眼准备1)通井通井的目的有两个:第一是了解套管完好情况为开窗选位和确定尾管的超覆高度等提供参考资料
第二是为下斜向器创造条件
因此,通井规的直径要比斜向器直径大2~4mm,大直径部分不得小于斜向器的长度
若没有这样长的通井规,在施工现场可用两个封隔器的金属体部分连接起来代替通井规
2)挤封原井射孔层侧钻前挤封原井眼油水层的目的,在于防止原井眼油水层互窜影响分采分注效果,同时为斜向器创造一个准确而坚固的井底,以控制侧钻开窗位置(对斜向器用水泥固定法而言)
挤封油水层时应注意:(1)挤封前,要把所有挤封井段都冲露出来
(2)挤封时最好让水泥浆从井底替过全部挤封井段后再进行挤封,以免因吸收性差异而影响挤封质量
(3)挤封水泥用量取决于油水层渗透率、厚度、挤封半径、压力等因素,一般按每米用0
5~1t水泥计算
(4)钻灰塞时一定丈量好钻具,计算好水泥塞要留的深度
3)上部套管试压挤封油水层后,要对上部套管进行试压,目的是了解套管完好情况,为开窗高度和下尾管高度提供资料,也是为了检查挤封质量,为下尾管固井奠定基础
试压的现行标准是:注水井试压12MPa,30min后压力降低不超过0
5MPa;油井试压10MPa,30min后压力降低不超过0
若试不住压,则要找出原因,根据漏失量、位置,进一步确定是否封堵和提高开窗高度等
原则上应尽力把漏失井段控制在窗口以下,或采取其它措施

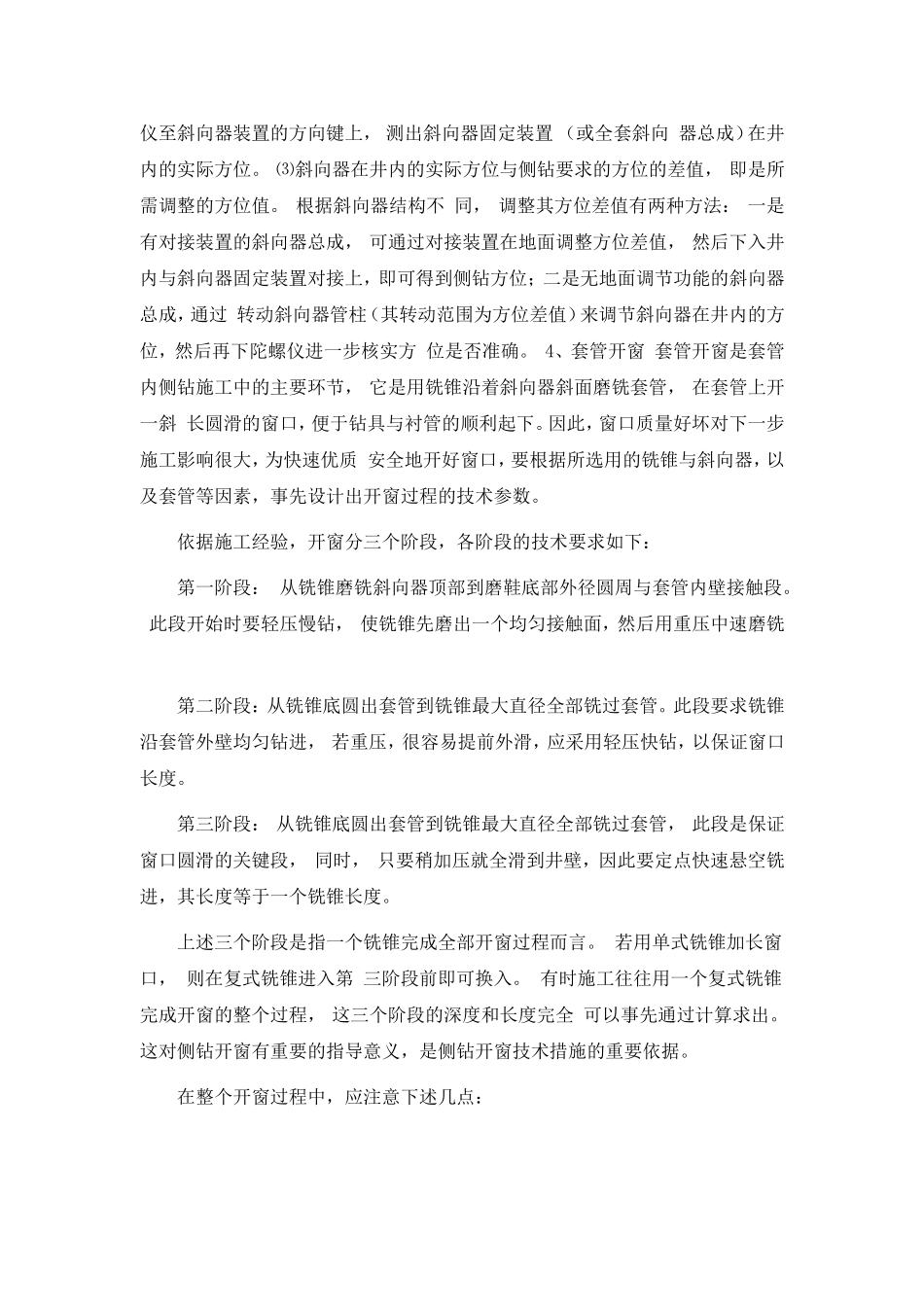

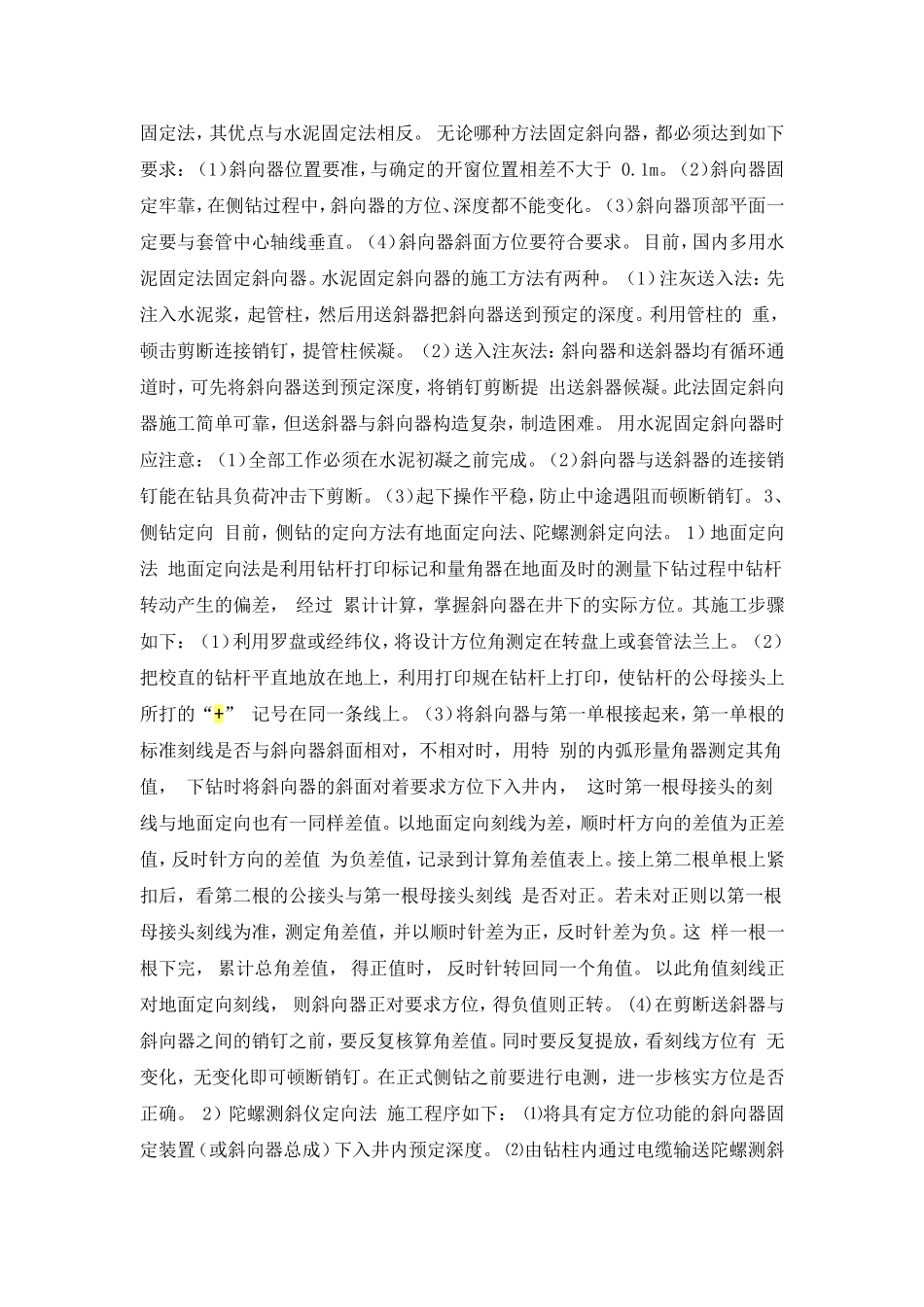

2、固定斜向器由于斜向器的尾部结构不同,固定方法有两种:一种是水泥固定
