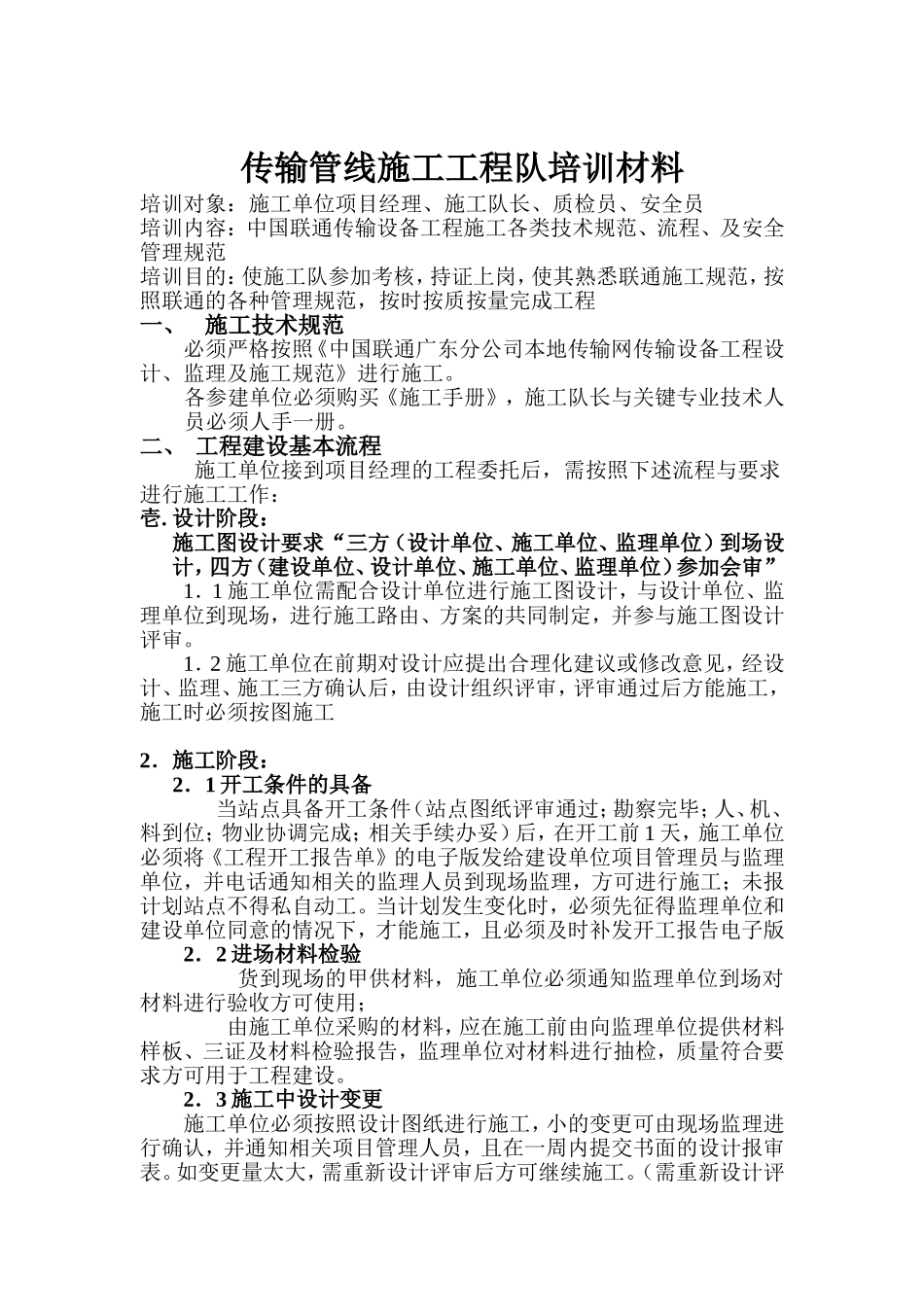

传输管线施工工程队培训材料培训对象:施工单位项目经理、施工队长、质检员、安全员培训内容:中国联通传输设备工程施工各类技术规范、流程、及安全管理规范培训目的:使施工队参加考核,持证上岗,使其熟悉联通施工规范,按照联通的各种管理规范,按时按质按量完成工程一、施工技术规范必须严格按照《中国联通广东分公司本地传输网传输设备工程设计、监理及施工规范》进行施工
各参建单位必须购买《施工手册》,施工队长与关键专业技术人员必须人手一册
二、工程建设基本流程施工单位接到项目经理的工程委托后,需按照下述流程与要求进行施工工作:壱
设计阶段:施工图设计要求“三方(设计单位、施工单位、监理单位)到场设计,四方(建设单位、设计单位、施工单位、监理单位)参加会审”1.1施工单位需配合设计单位进行施工图设计,与设计单位、监理单位到现场,进行施工路由、方案的共同制定,并参与施工图设计评审
1.2施工单位在前期对设计应提出合理化建议或修改意见,经设计、监理、施工三方确认后,由设计组织评审,评审通过后方能施工,施工时必须按图施工2.施工阶段:2.1开工条件的具备当站点具备开工条件(站点图纸评审通过;勘察完毕;人、机、料到位;物业协调完成;相关手续办妥)后,在开工前1天,施工单位必须将《工程开工报告单》的电子版发给建设单位项目管理员与监理单位,并电话通知相关的监理人员到现场监理,方可进行施工;未报计划站点不得私自动工
当计划发生变化时,必须先征得监理单位和建设单位同意的情况下,才能施工,且必须及时补发开工报告电子版2.2进场材料检验货到现场的甲供材料,施工单位必须通知监理单位到场对材料进行验收方可使用;由施工单位采购的材料,应在施工前由向监理单位提供材料样板、三证及材料检验报告,监理单位对材料进行抽检,质量符合要求方可用于工程建设
2.3施工中设计变更施工单位必须按照设计图纸进行施工,小的变更可由现场监理进行确
