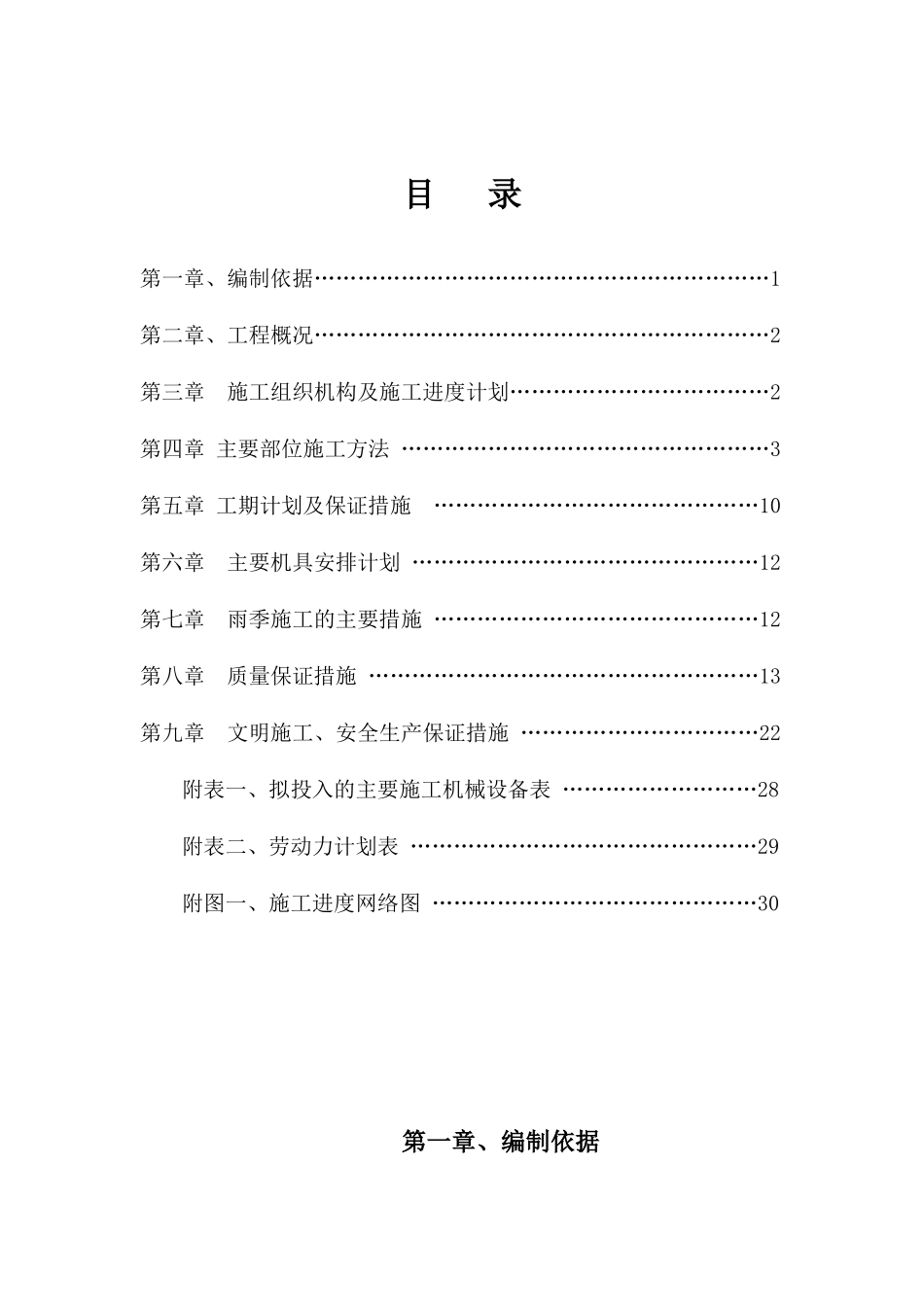

目录第一章、编制依据………………………………………………………1第二章、工程概况………………………………………………………2第三章施工组织机构及施工进度计划………………………………2第四章主要部位施工方法……………………………………………3第五章工期计划及保证措施………………………………………10第六章主要机具安排计划…………………………………………12第七章雨季施工的主要措施………………………………………12第八章质量保证措施………………………………………………13第九章文明施工、安全生产保证措施……………………………22附表一、拟投入的主要施工机械设备表………………………28附表二、劳动力计划表…………………………………………29附图一、施工进度网络图………………………………………30第一章、编制依据(一)、编制依据1、依据xx县城区污水处理厂管网工程招标文件的要求;2、依据XX县城区污水处理厂管网工程的设计图纸;3、本工程的施工季节及本工程施工的具体特点;4、依据国家有关施工验收规范、标准及施工管理制度,相关的法律法规和技术性文件;5.《给排水管道工程施工及验收规范》(GB50268-97);6.《给排水构筑物施工及验收技术规范》(GBJ141-90);7.《工程测量规范》(GB50026-93);我单位根据上述有关资料和现场踏勘,结合现场实际情况,经深入调查研究,并结合我单位多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成

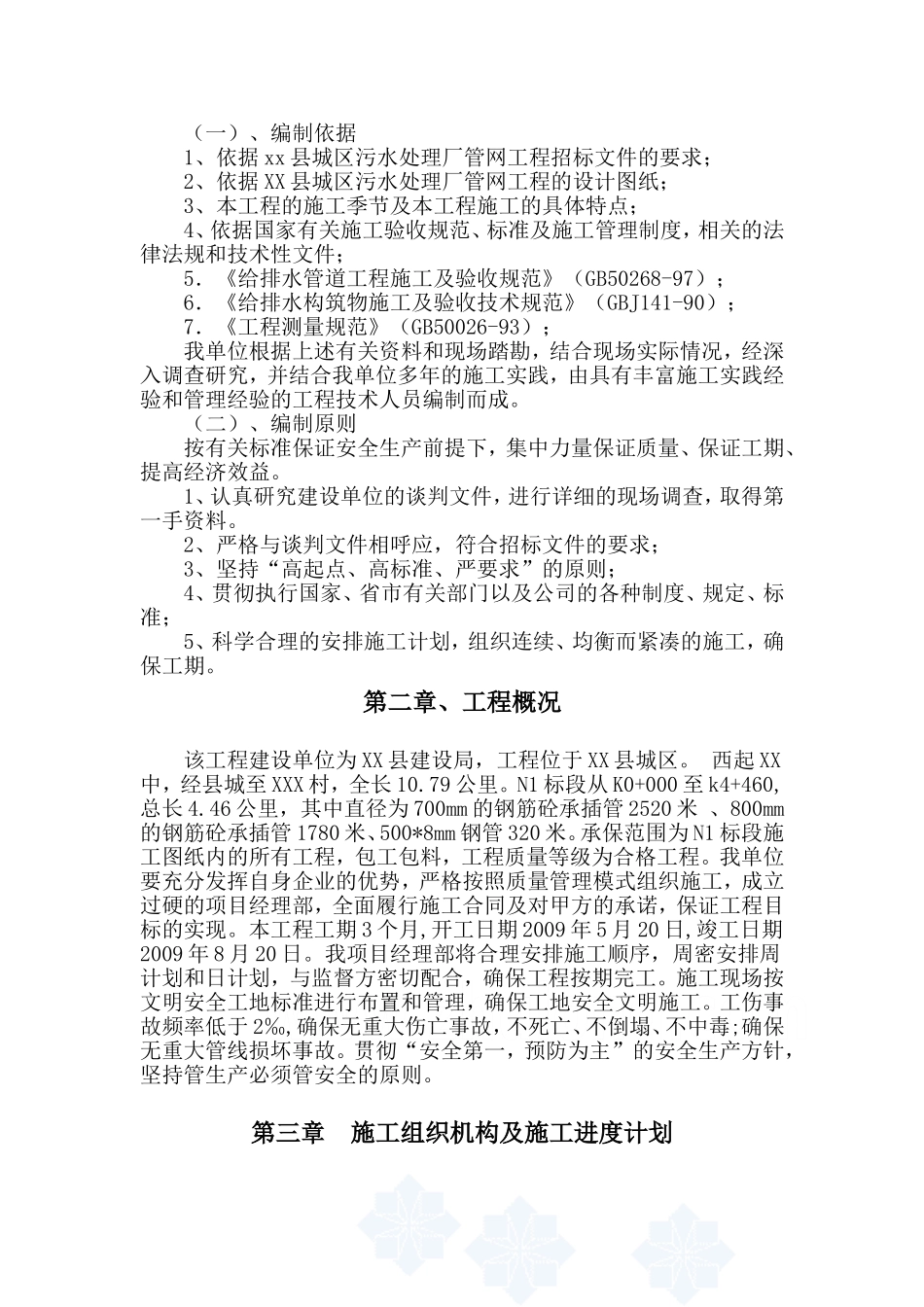

(二)、编制原则按有关标准保证安全生产前提下,集中力量保证质量、保证工期、提高经济效益

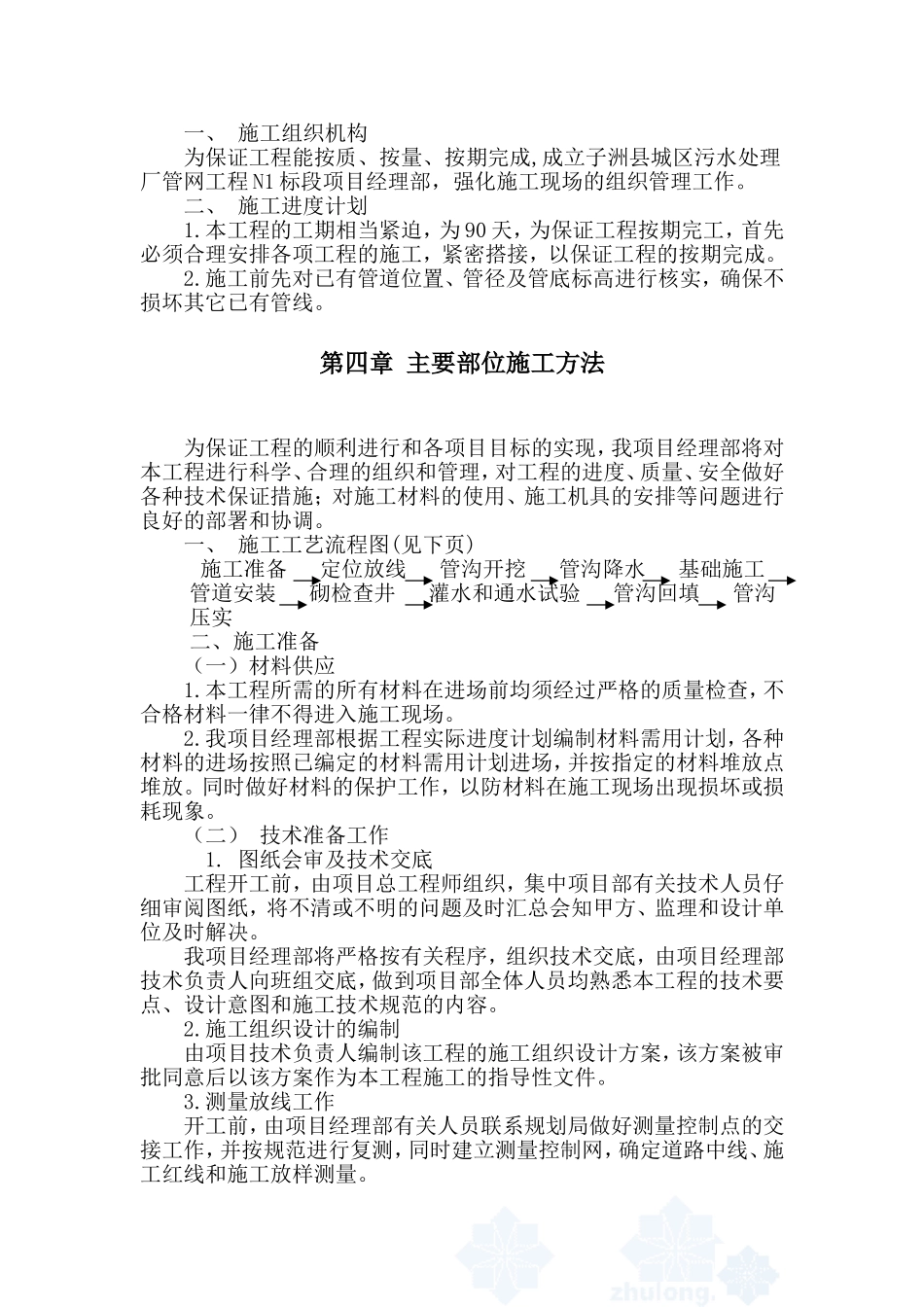

1、认真研究建设单位的谈判文件,进行详细的现场调查,取得第一手资料
2、严格与谈判文件相呼应,符合招标文件的要求;3、坚持“高起点、高标准、严要求”的原则;4、贯彻执行国家、省市有关部门以及公司的各种制度、规定、标准;5、科学合理的安排施
