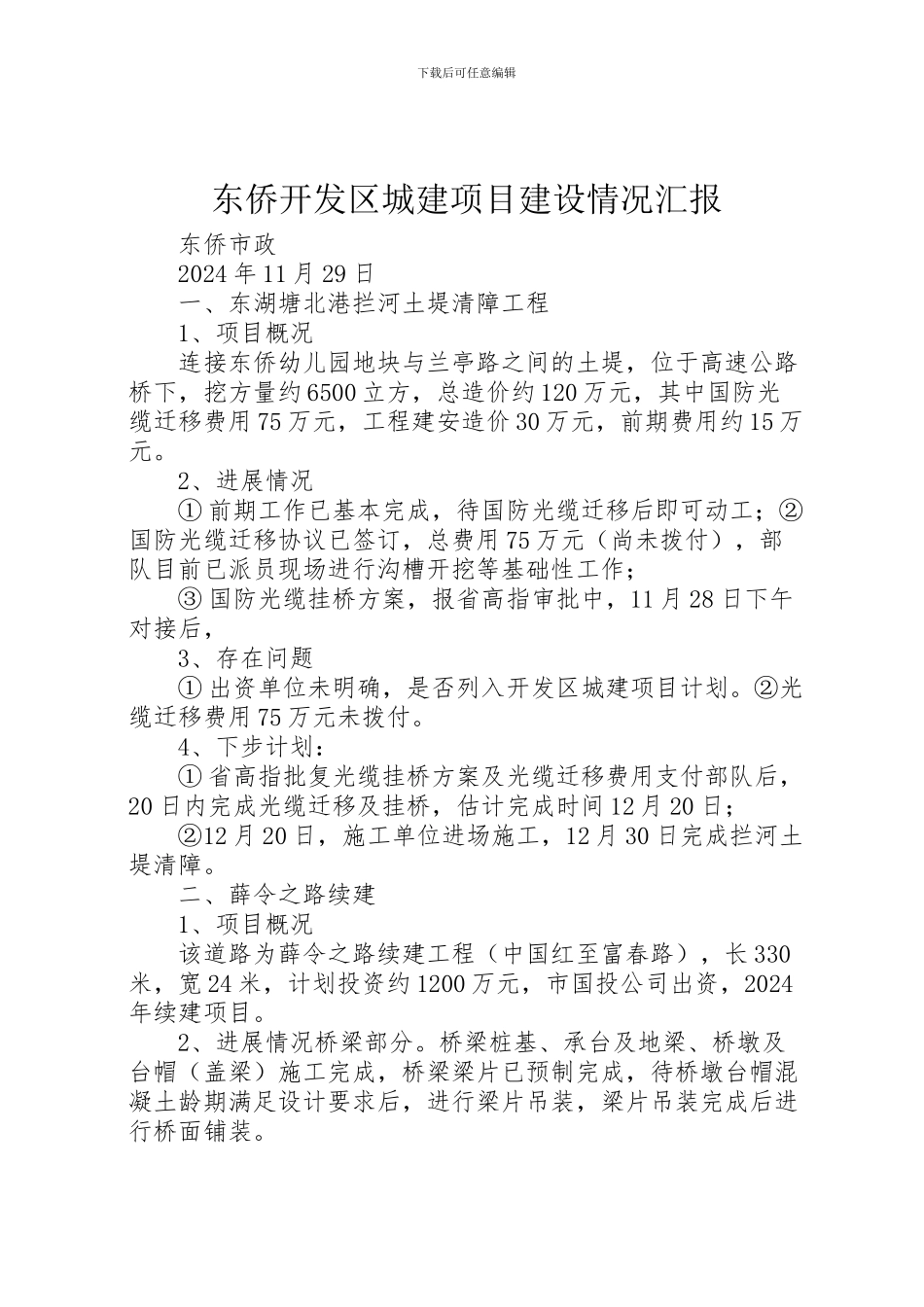

下载后可任意编辑东侨开发区城建项目建设情况汇报东侨市政2024年11月29日一、东湖塘北港拦河土堤清障工程1、项目概况连接东侨幼儿园地块与兰亭路之间的土堤,位于高速公路桥下,挖方量约6500立方,总造价约120万元,其中国防光缆迁移费用75万元,工程建安造价30万元,前期费用约15万元
2、进展情况①前期工作已基本完成,待国防光缆迁移后即可动工;②国防光缆迁移协议已签订,总费用75万元(尚未拨付),部队目前已派员现场进行沟槽开挖等基础性工作;③国防光缆挂桥方案,报省高指审批中,11月28日下午对接后,3、存在问题①出资单位未明确,是否列入开发区城建项目计划
②光缆迁移费用75万元未拨付
4、下步计划:①省高指批复光缆挂桥方案及光缆迁移费用支付部队后,20日内完成光缆迁移及挂桥,估计完成时间12月20日;②12月20日,施工单位进场施工,12月30日完成拦河土堤清障
二、薛令之路续建1、项目概况该道路为薛令之路续建工程(中国红至富春路),长330米,宽24米,计划投资约1200万元,市国投公司出资,2024年续建项目
2、进展情况桥梁部分
桥梁桩基、承台及地梁、桥墩及台帽(盖梁)施工完成,桥梁梁片已预制完成,待桥墩台帽混凝土龄期满足设计要求后,进行梁片吊装,梁片吊装完成后进行桥面铺装
下载后可任意编辑道路部分:除平桥两侧桥台台背路基外,其它部分已大部分完成软基排水板及路基土方的填筑,3、存在问题①桥梁南侧污水管渗漏修复工程,因近期连续下雨无法及时完成,影响南侧桥台台背路基填筑
②市政府要求2024年2月初通车,但因本路段路基软基采纳排水板及超载预压方案,路基沉降稳定须6-10个月,工期上无法满足节点工期要求,已具文上报市中心指挥部建议将本道路路面改为临时过渡路面(贯入式沥青砼),待路基沉降稳定后再实施永久性路面
③根据天气预报,近期连续下雨,制约工程赶工

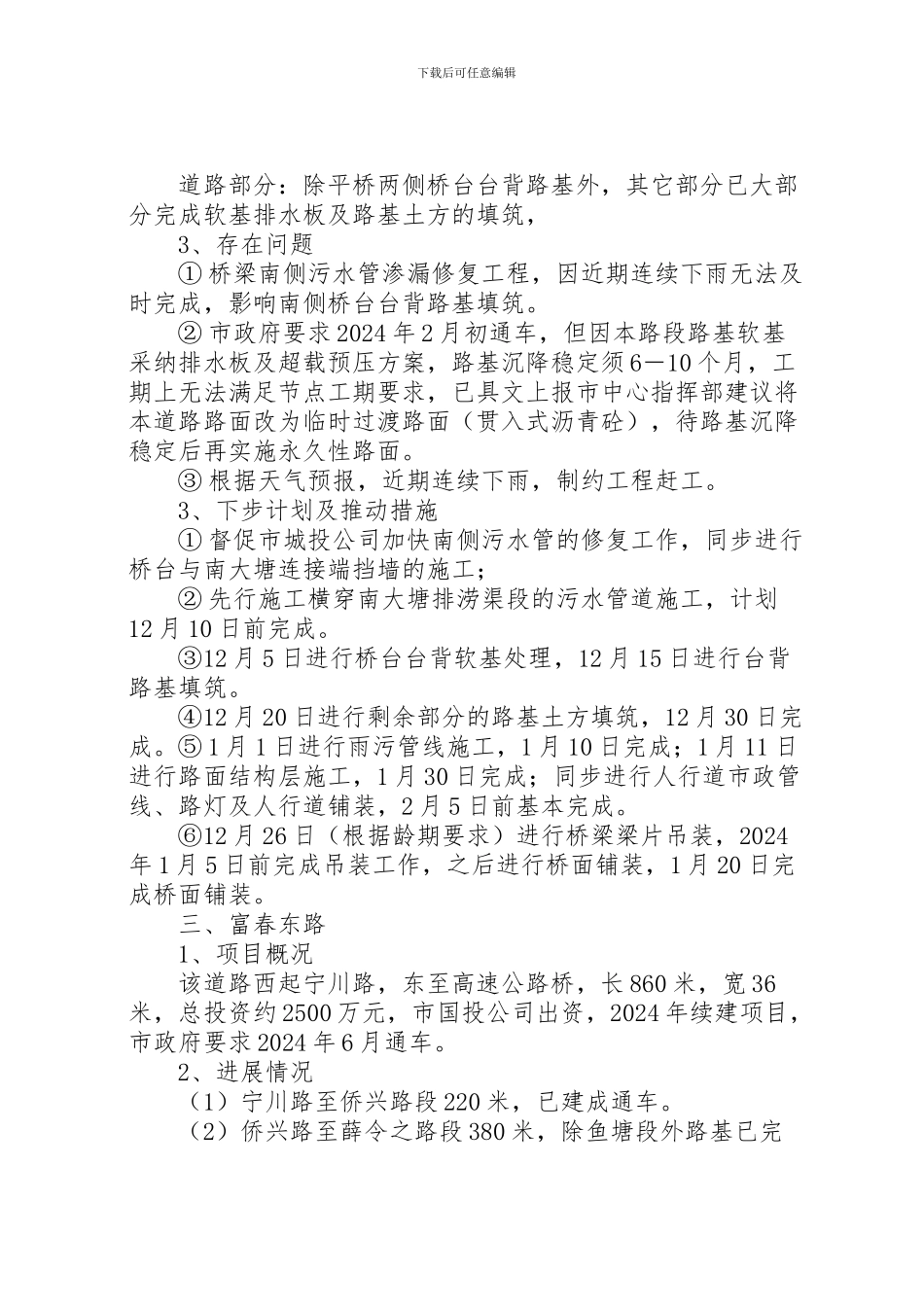

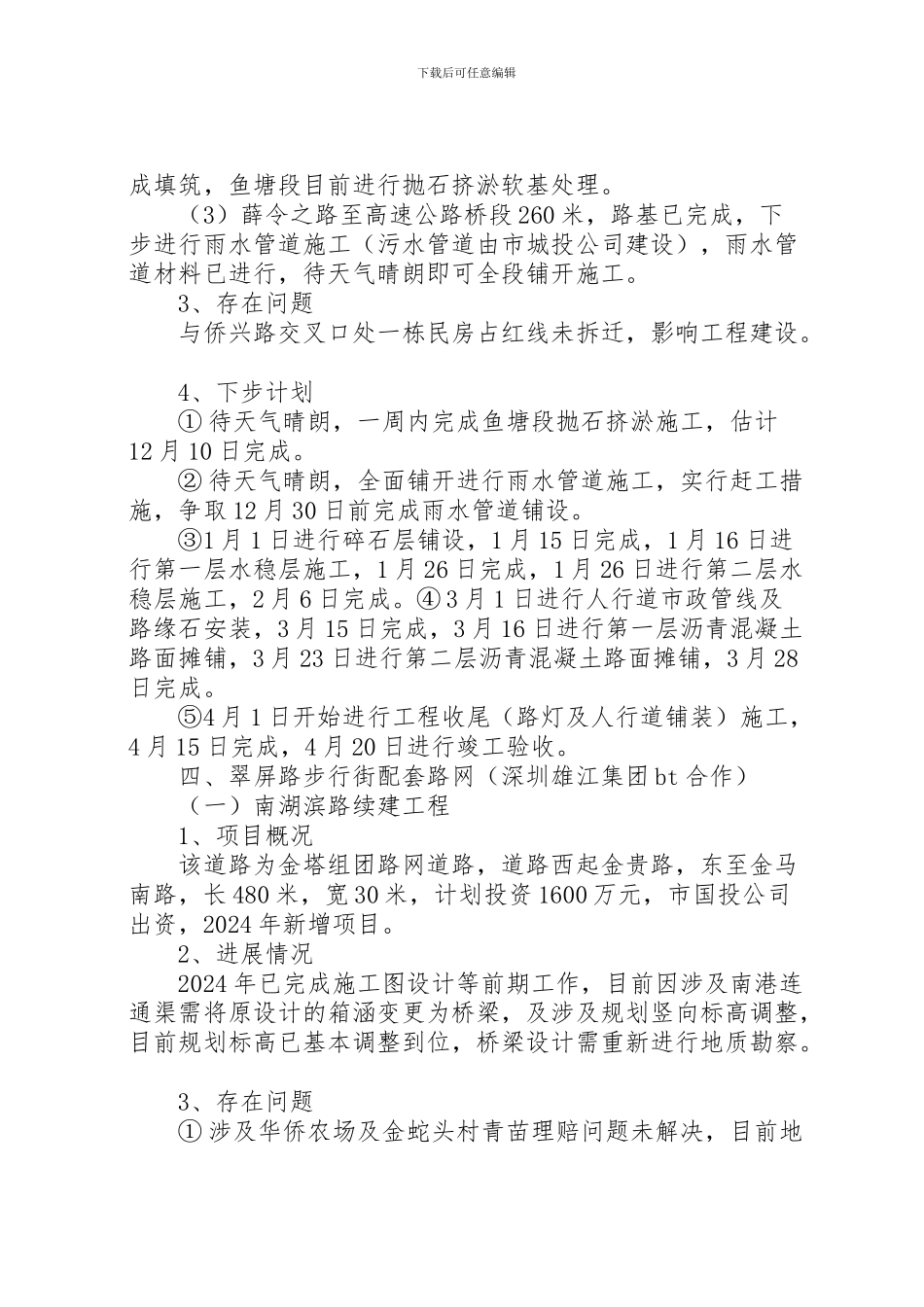

3、下步计划及推动措
