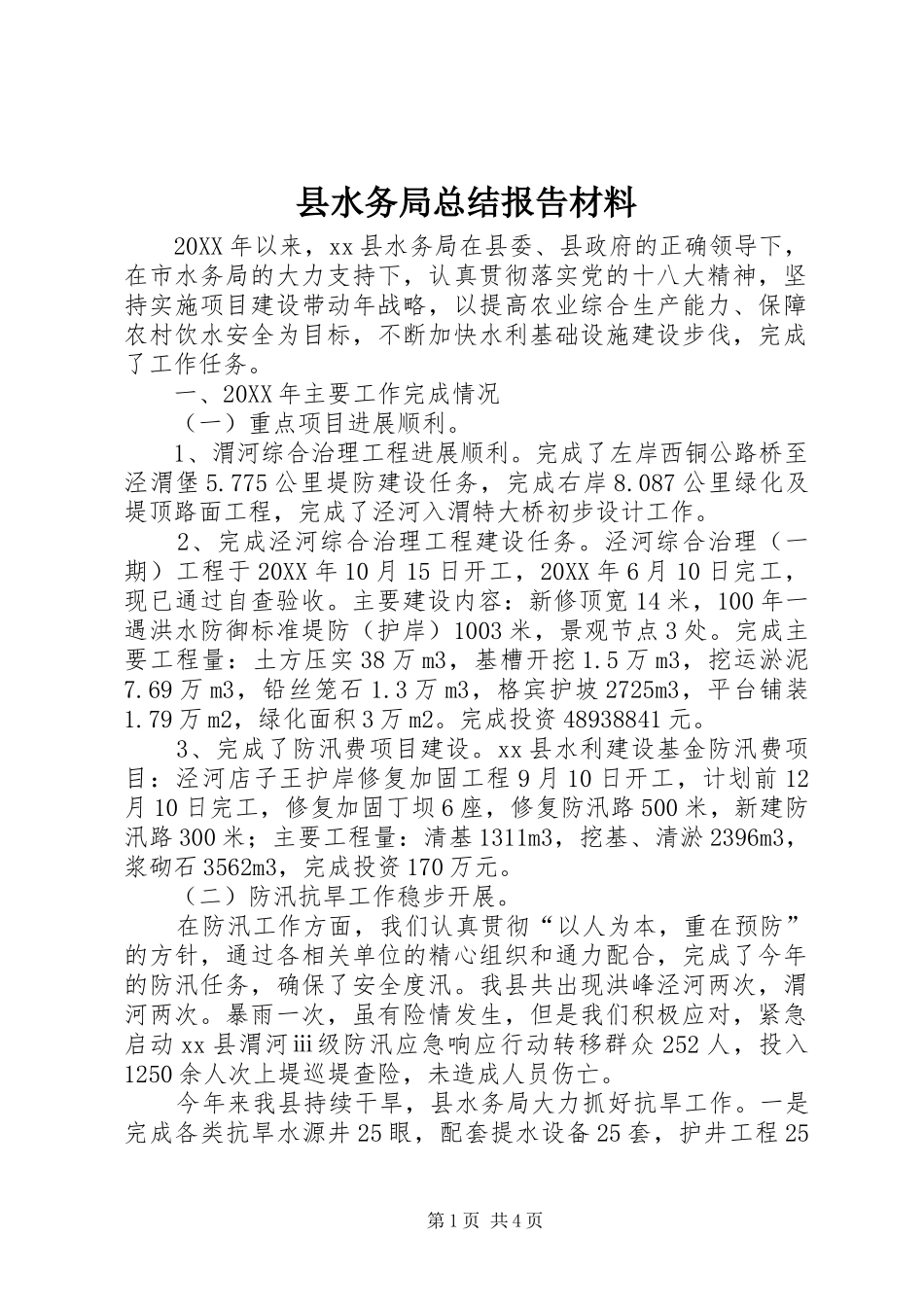

县水务局总结报告材料20XX年以来,xx县水务局在县委、县政府的正确领导下,在市水务局的大力支持下,认真贯彻落实党的十八大精神,坚持实施项目建设带动年战略,以提高农业综合生产能力、保障农村饮水安全为目标,不断加快水利基础设施建设步伐,完成了工作任务
一、20XX年主要工作完成情况(一)重点项目进展顺利
1、渭河综合治理工程进展顺利
完成了左岸西铜公路桥至泾渭堡5
775公里堤防建设任务,完成右岸8
087公里绿化及堤顶路面工程,完成了泾河入渭特大桥初步设计工作
2、完成泾河综合治理工程建设任务
泾河综合治理(一期)工程于20XX年10月15日开工,20XX年6月10日完工,现已通过自查验收
主要建设内容:新修顶宽14米,100年一遇洪水防御标准堤防(护岸)1003米,景观节点3处
完成主要工程量:土方压实38万m3,基槽开挖1
5万m3,挖运淤泥7
69万m3,铅丝笼石1
3万m3,格宾护坡2725m3,平台铺装1
79万m2,绿化面积3万m2
完成投资48938841元
3、完成了防汛费项目建设
xx县水利建设基金防汛费项目:泾河店子王护岸修复加固工程9月10日开工,计划前12月10日完工,修复加固丁坝6座,修复防汛路500米,新建防汛路300米;主要工程量:清基1311m3,挖基、清淤2396m3,浆砌石3562m3,完成投资170万元
(二)防汛抗旱工作稳步开展
在防汛工作方面,我们认真贯彻“以人为本,重在预防”的方针,通过各相关单位的精心组织和通力配合,完成了今年的防汛任务,确保了安全度汛
我县共出现洪峰泾河两次,渭河两次
暴雨一次,虽有险情发生,但是我们积极应对,紧急启动xx县渭河ⅲ级防汛应急响应行动转移群众252人,投入1250余人次上堤巡堤查险,未造成人员伤亡
今年来我县持续干旱,县水务局大力抓好抗旱工作

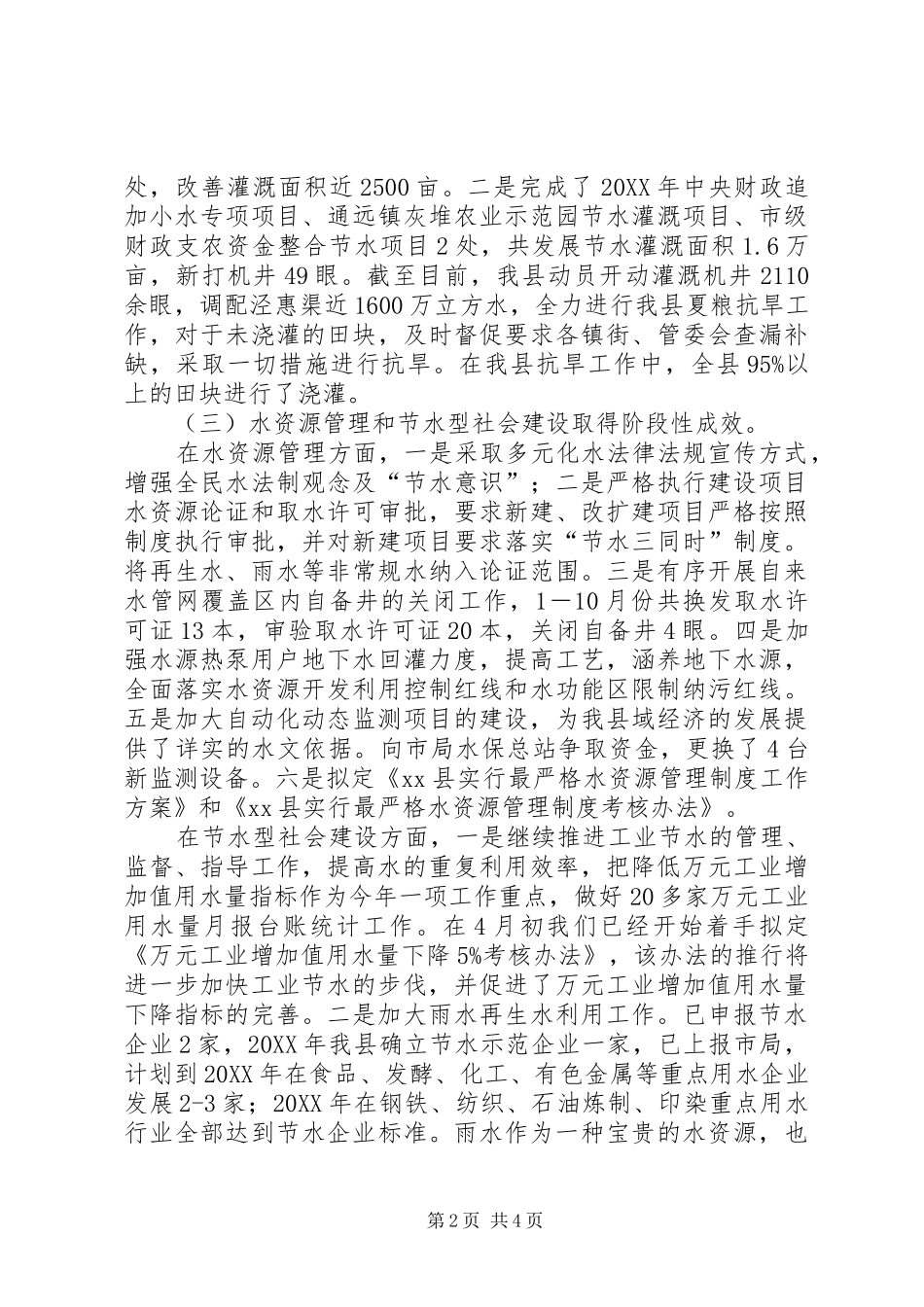

一是完成各类抗旱水源井25眼,配套提水设备25套,护井
