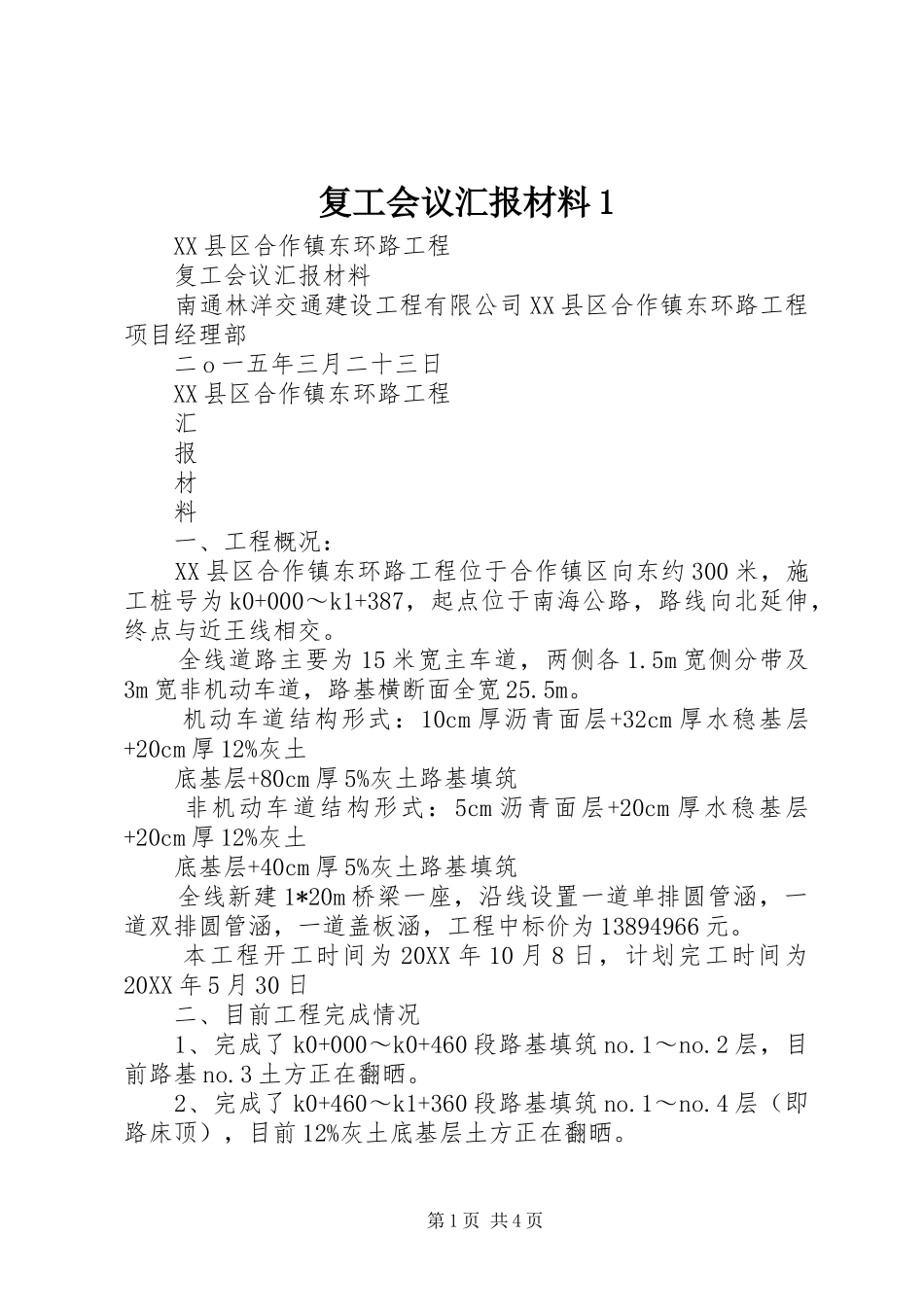

复工会议汇报材料1XX县区合作镇东环路工程复工会议汇报材料南通林洋交通建设工程有限公司XX县区合作镇东环路工程项目经理部二o一五年三月二十三日XX县区合作镇东环路工程汇报材料一、工程概况:XX县区合作镇东环路工程位于合作镇区向东约300米,施工桩号为k0+000~k1+387,起点位于南海公路,路线向北延伸,终点与近王线相交
全线道路主要为15米宽主车道,两侧各1
5m宽侧分带及3m宽非机动车道,路基横断面全宽25
机动车道结构形式:10cm厚沥青面层+32cm厚水稳基层+20cm厚12%灰土底基层+80cm厚5%灰土路基填筑非机动车道结构形式:5cm沥青面层+20cm厚水稳基层+20cm厚12%灰土底基层+40cm厚5%灰土路基填筑全线新建1*20m桥梁一座,沿线设置一道单排圆管涵,一道双排圆管涵,一道盖板涵,工程中标价为13894966元
本工程开工时间为20XX年10月8日,计划完工时间为20XX年5月30日二、目前工程完成情况1、完成了k0+000~k0+460段路基填筑no
2层,目前路基no
3土方正在翻晒
2、完成了k0+460~k1+360段路基填筑no

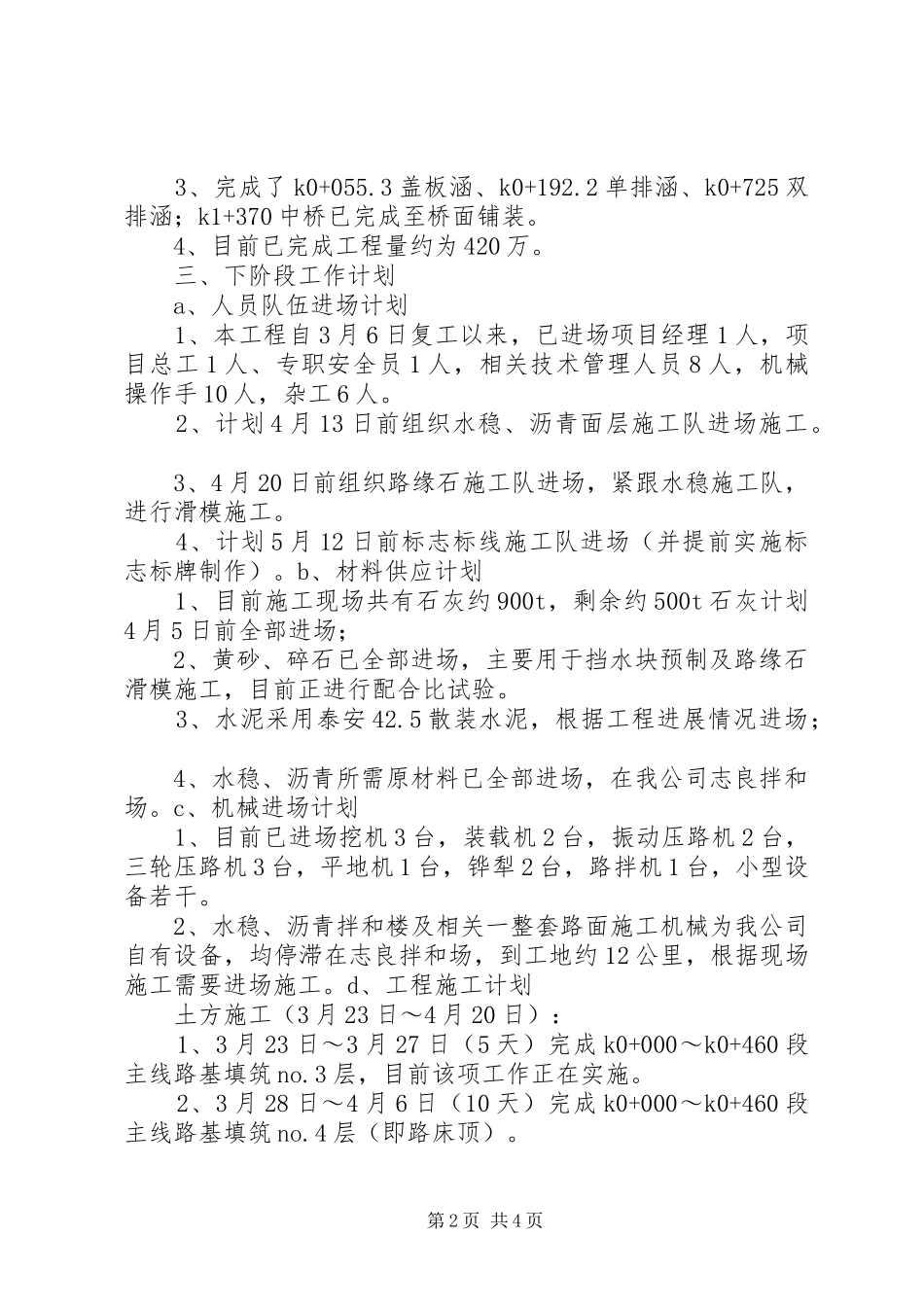

4层(即路床顶),目前12%灰土底基层土方正在翻晒

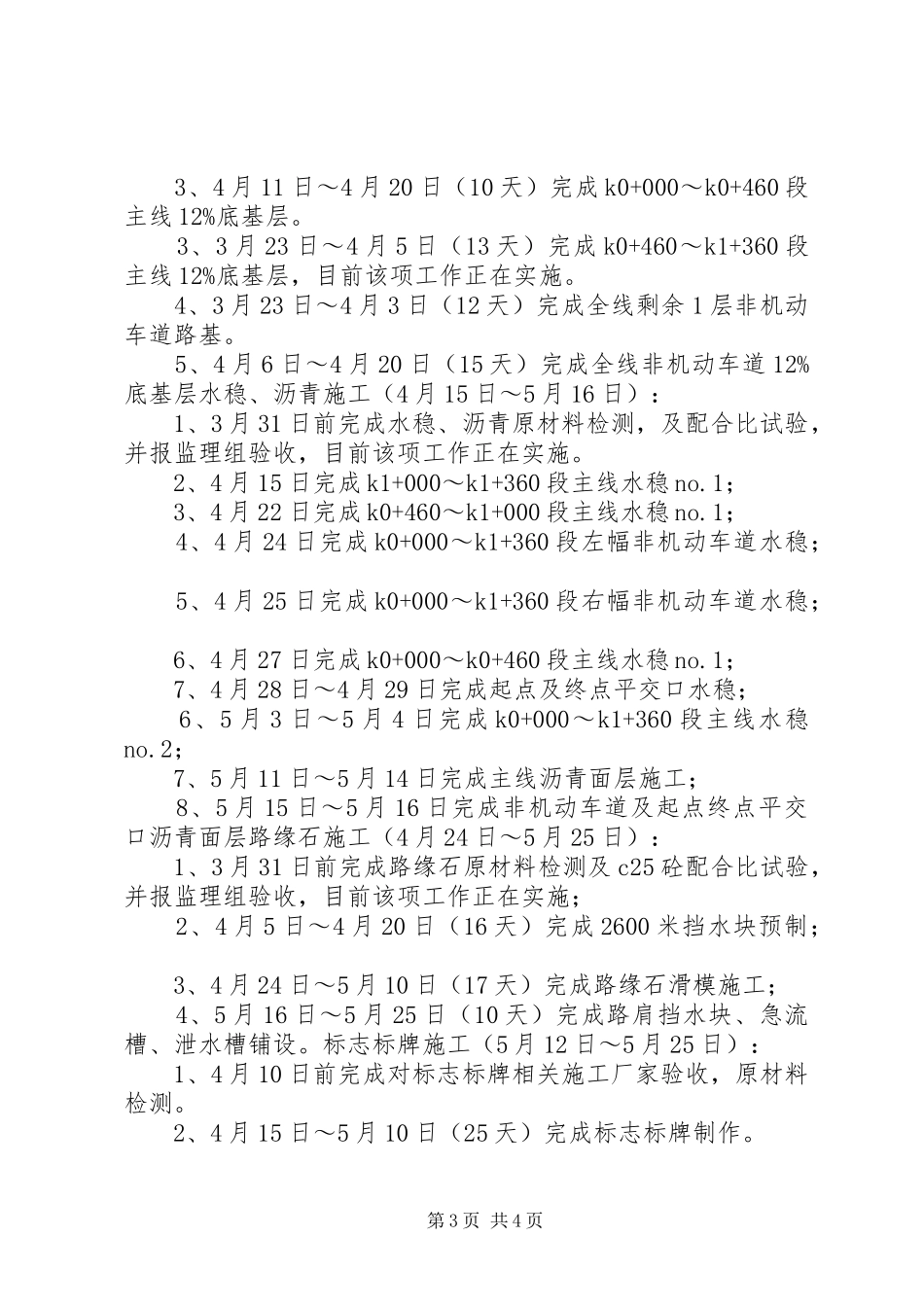

第1页共4页3、完成了k0+055
3盖板涵、k0+192
2单排涵、k0+725双排涵;k1+370中桥已完成至桥面铺装
4、目前已完成工程量约为420万
三、下阶段工作计划a、人员队伍进场计划1、本工程自3月6日复工以来,已进场项目经理1人,项目总工1人、专职安全员1人,相关技术管理人员8人,机械操作手10人,杂工6人
2、计划4月13日前组织水稳、沥青面层施工队进场施工
3、4月20日前组织路缘石施工队进场,紧跟水稳施工队,进行滑模施工
4、计划5月12日前标志标线施工队进场(并提前实施标志标牌制作)
b、材料供应计划1、目
