先张法预应力空心板梁施工工艺1、先张法的设计理论先张法是先在台座上张拉预应力钢筋并作临时固定,然后浇筑砼,待砼达到一定的强度时(一般不低于设计强度的70%),放松预应力钢筋
当预应力筋回缩时,从而使砼获得预压应力
所以,先张法是靠钢筋与砼粘结来传递的

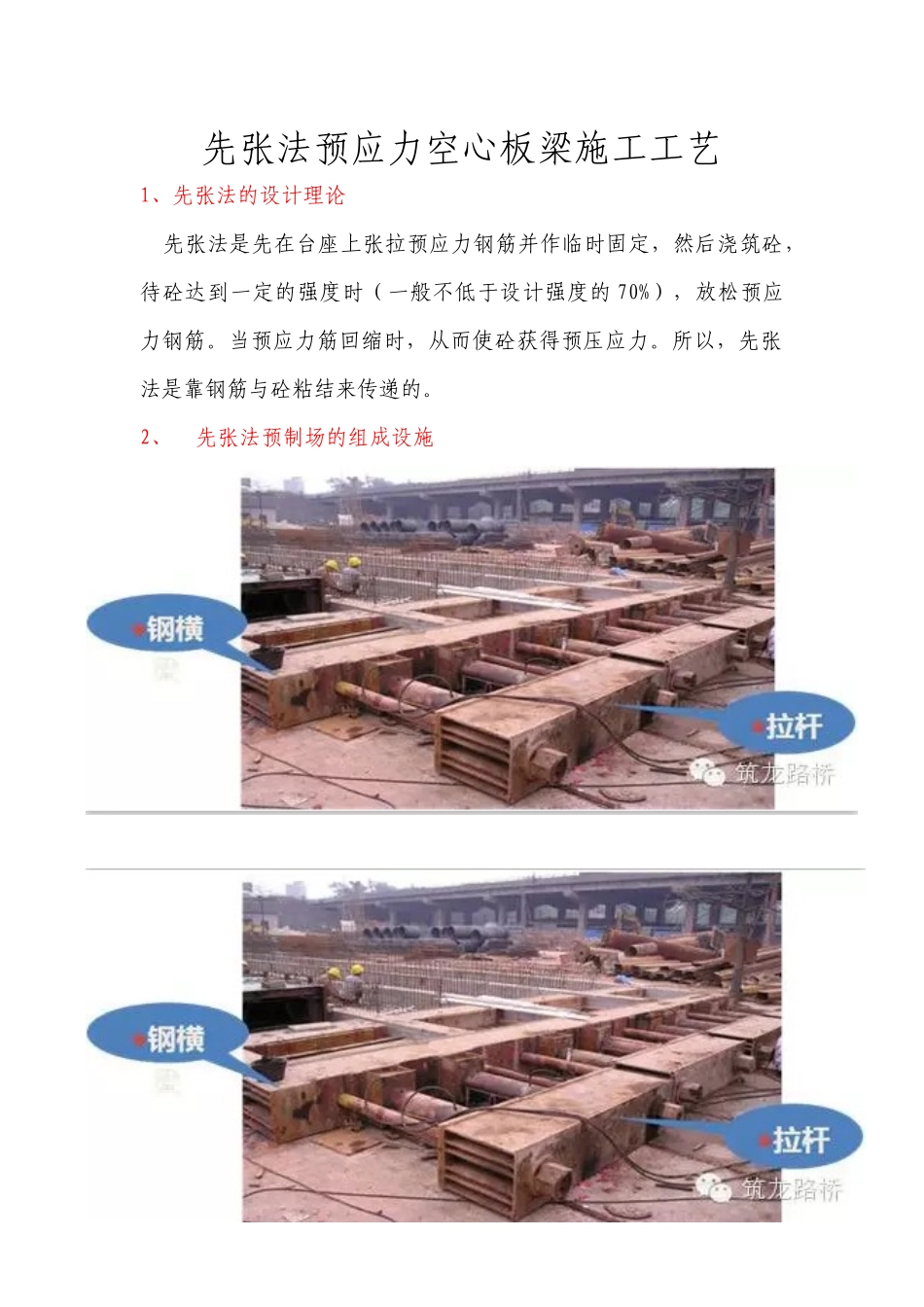

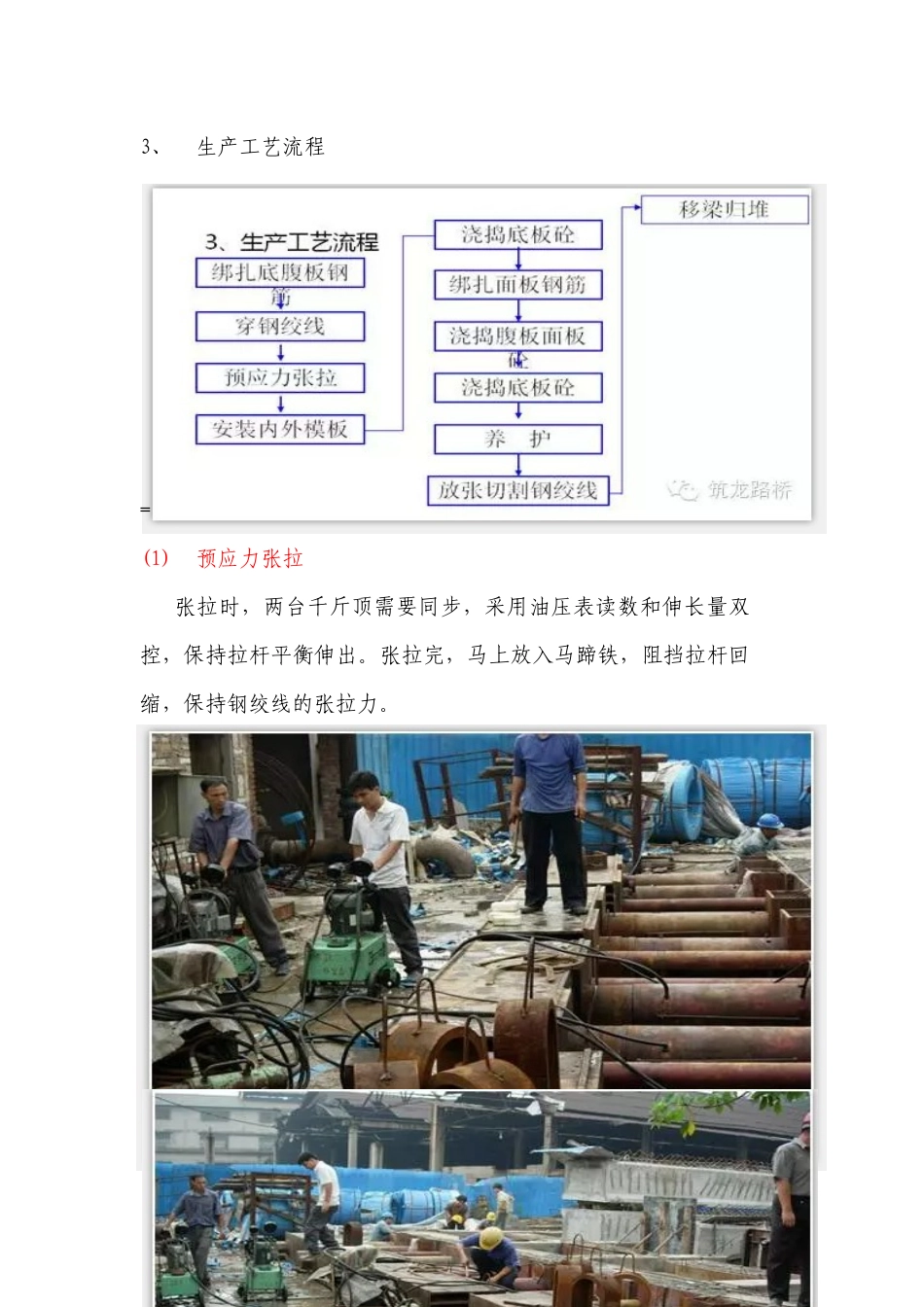

2、先张法预制场的组成设施先张法预制台座3、生产工艺流程=(1)预应力张拉张拉时,两台千斤顶需要同步,采用油压表读数和伸长量双控,保持拉杆平衡伸出
张拉完,马上放入马蹄铁,阻挡拉杆回缩,保持钢绞线的张拉力
(2)内模板构造内模板1米一节,设合叶,可折叠回收
折叠后的单节内模板,可以人工搬运,便于回收
内模板的底缝隙比较大,便于浇捣底板砼
内模板上表面有活动钢板,可封闭,完成箱体的砼浇注
(3)混凝土浇筑(4)绑扎面板钢筋面板混凝土浇筑(4)回收内模板和封梁头砼浇捣后的第二天,便可以进行内模板的回收
人员进入板梁内部,拆下螺丝及支撑,折叠模板,传递出梁外
拆模时需要注意箱梁内部的通风和降温
回收完内模板,进行封梁头
可以采取砌砖和模板相结合的办法
(5)放张的注意事项砼达到设计要求的强度,并达到龄期要求
千斤顶上油,抽起马蹄铁,回油,缓慢放松钢绞线
梁片之间不能战人,在放张过程中,梁片会挪动
切割钢绞线要求采用砂轮切割机,不允许采用气焊切割
(6)移梁和归梁梁片在梁头砼达到强度后,便可以吊离生产台座,空出台座进行下批次梁片的生产
吊梁归梁可采用预埋吊环或兜底的方法,但对应16cm跨的小梁,并考虑到先张法预制场空间比较狭小,采用吊环进行归堆
