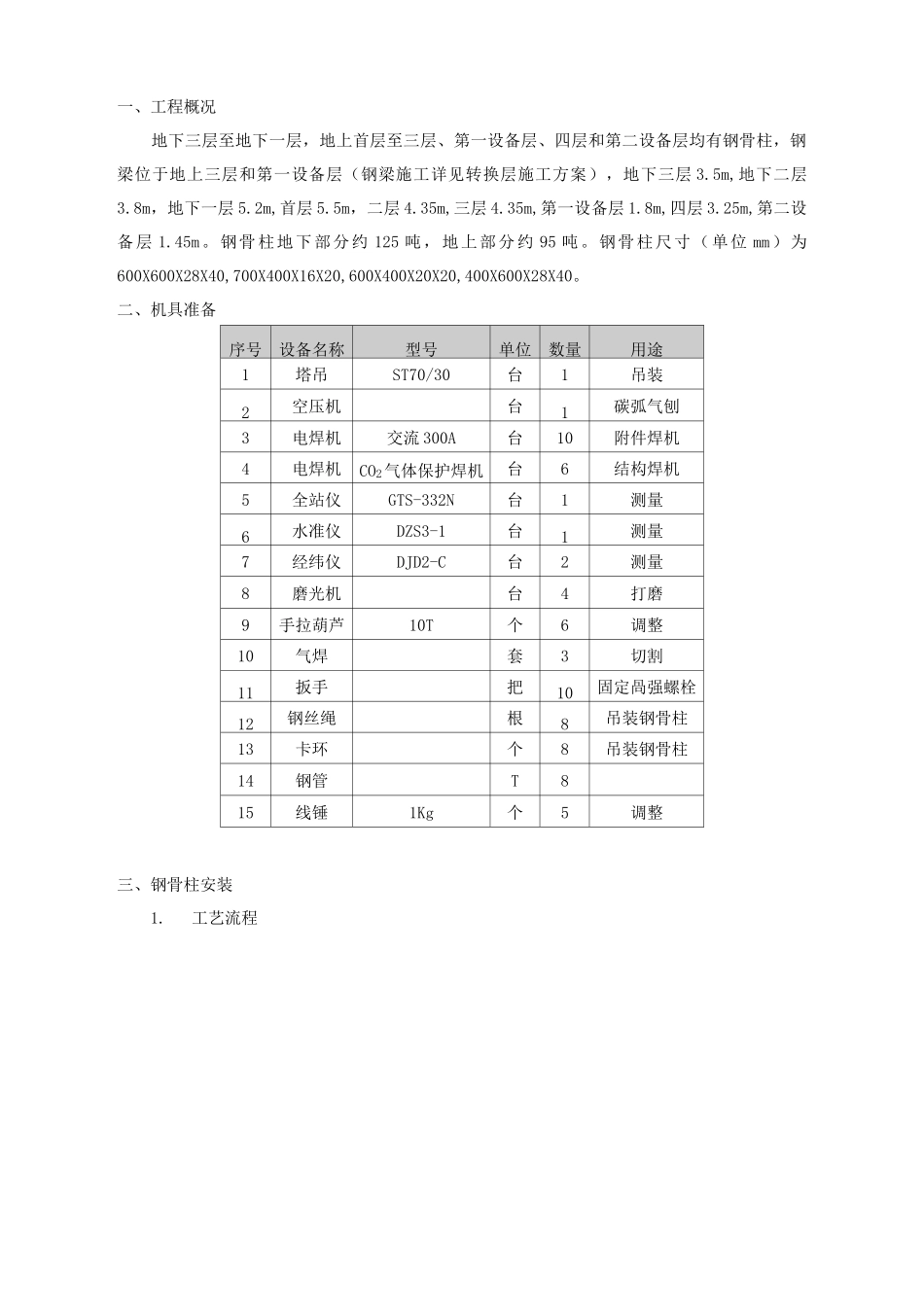

一、工程概况地下三层至地下一层,地上首层至三层、第一设备层、四层和第二设备层均有钢骨柱,钢梁位于地上三层和第一设备层(钢梁施工详见转换层施工方案),地下三层3
5m,地下二层3
8m,地下一层5
2m,首层5
5m,二层4
35m,三层4
35m,第一设备层1
8m,四层3
25m,第二设备层1
钢骨柱地下部分约125吨,地上部分约95吨
钢骨柱尺寸(单位mm)为600X600X28X40,700X400X16X20,600X400X20X20,400X600X28X40
二、机具准备序号设备名称型号单位数量用途1塔吊ST70/30台1吊装2空压机台1碳弧气刨3电焊机交流300A台10附件焊机4电焊机CO2气体保护焊机台6结构焊机5全站仪GTS-332N台1测量6水准仪DZS3-1台1测量7经纬仪DJD2-C台2测量8磨光机台4打磨9手拉葫芦10T个6调整10气焊套3切割11扳手把10固定咼强螺栓12钢丝绳根8吊装钢骨柱13卡环个8吊装钢骨柱14钢管T815线锤1Kg个5调整三、钢骨柱安装1
吊装准备吊装前检查各个吊索用具,确定是否安全可靠
准备地脚螺栓专用扳手及加力杆
检查首节钢骨柱柱脚基础的就位轴线,并在钢骨柱柱脚板上划出钢骨柱就位的定位线
并在柱头位置用红色油漆标出钢骨柱垂直控制标记,标记应标在钢骨柱的一个翼缘板和一个腹板侧
同时在柱头位置划出钢骨柱翼缘中心标记,以便上层钢骨柱安装的就位使用
将地脚螺栓的调整螺帽的垫片上表面的标高调整到钢骨柱柱脚板下表面的就位标高
3•钢骨柱的吊装3

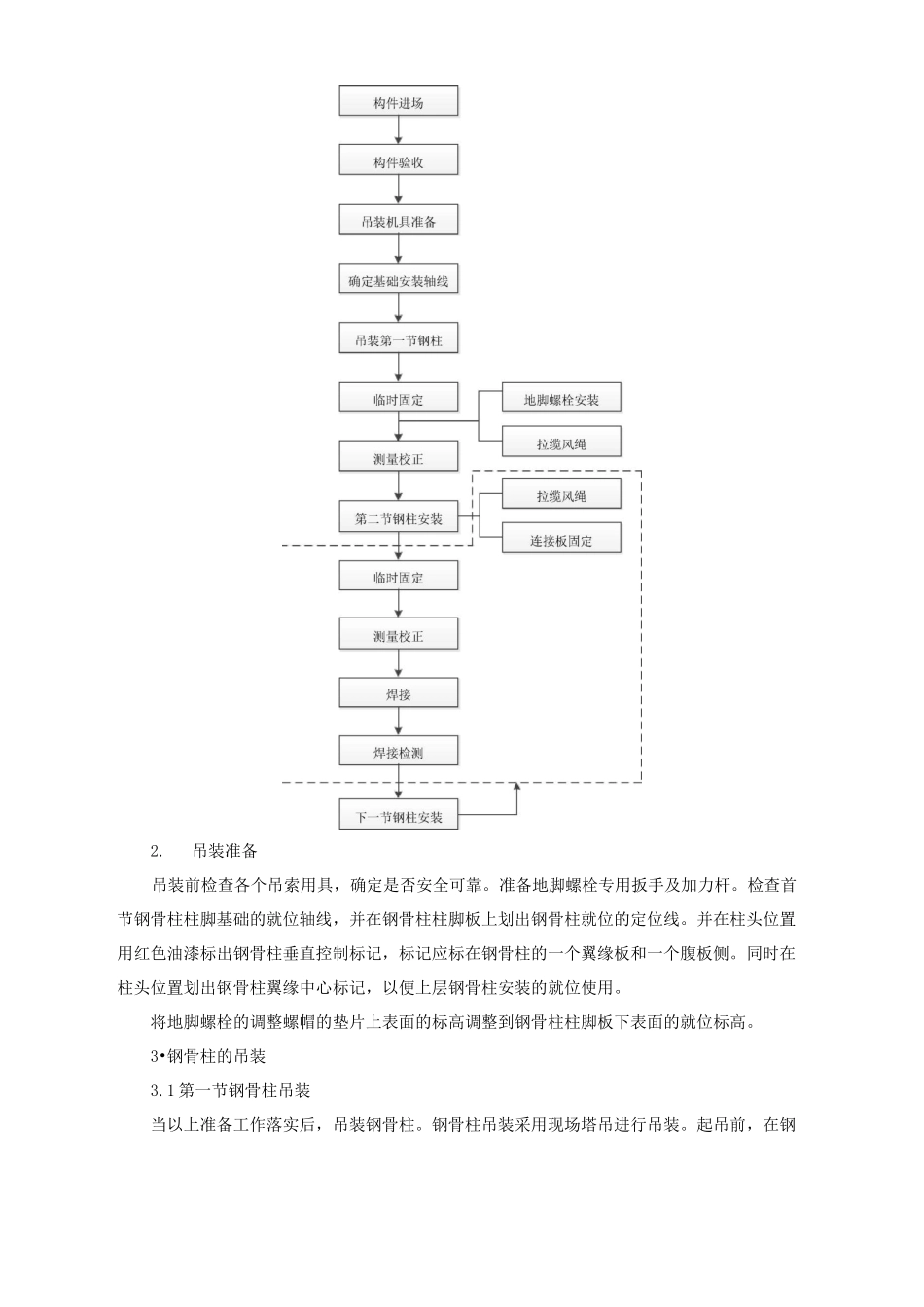

1第一节钢骨柱吊装当以上准备工作落实后,吊装钢骨柱
钢骨柱吊装采用现场塔吊进行吊装
起吊前,在钢骨柱柱脚板位置垫好木板,以免钢骨柱在起吊过程中将柱脚板损坏
柱吊装时采用吊索绑扎,吊索应预留有效高度,起吊时使柱子处于垂直状态,尽量做到回转扶直,便于对线、校正,起吊回转过
