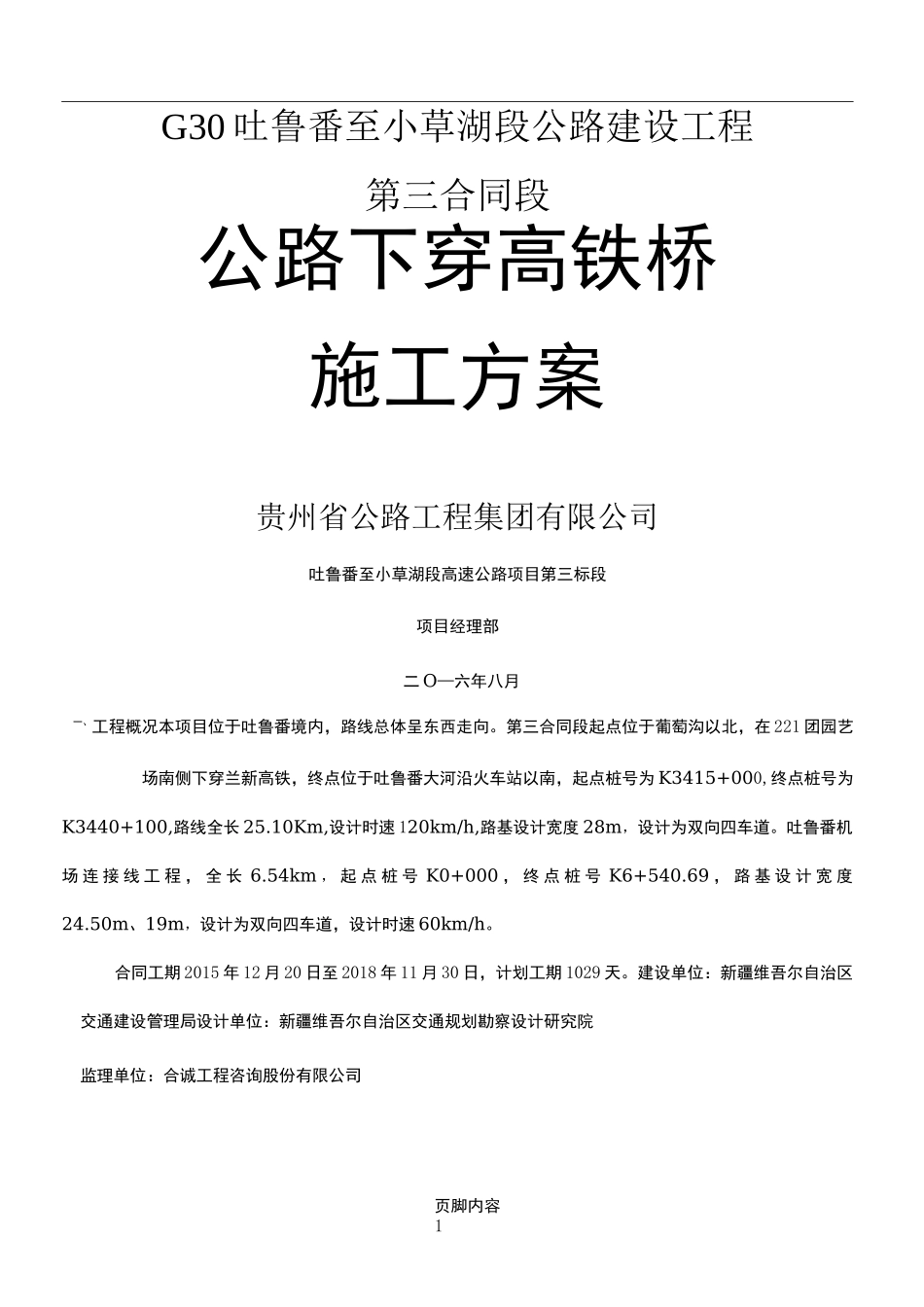

页脚内容1G30吐鲁番至小草湖段公路建设工程第三合同段公路下穿高铁桥施工方案贵州省公路工程集团有限公司吐鲁番至小草湖段高速公路项目第三标段项目经理部二O—六年八月一、工程概况本项目位于吐鲁番境内,路线总体呈东西走向
第三合同段起点位于葡萄沟以北,在221团园艺场南侧下穿兰新高铁,终点位于吐鲁番大河沿火车站以南,起点桩号为K3415+000,终点桩号为K3440+100,路线全长25
10Km,设计时速120km/h,路基设计宽度28m,设计为双向四车道
吐鲁番机场连接线工程,全长6
54km,起点桩号K0+000,终点桩号K6+540
69,路基设计宽度24
50m、19m,设计为双向四车道,设计时速60km/h
合同工期2015年12月20日至2018年11月30日,计划工期1029天
建设单位:新疆维吾尔自治区交通建设管理局设计单位:新疆维吾尔自治区交通规划勘察设计研究院监理单位:合诚工程咨询股份有限公司第一章施工组织设计编制说明及工程概况第一章施工组织设计编制说明及工程概况页脚内容3第一章施工组织设计编制说明及工程概况页脚内容4照设备名称单位数量备注挖掘机台2装载机台2振动压路机台1平地机台1摊铺机台1自卸汽车辆10洒水车辆2挖时天气施工
清表完成后进行洒水碾压,有列车经过时压路机不得开启大振
料车卸料时远离桥墩10m以外,采用装载机进铲运堆料,高铁交叉桥下前后100m范围内路基施工严禁夜间施工及不利天气下施工
路面施工摊铺机在高铁桥下作业施工时,料车严禁随意升降料斗,摊铺过程中料车卸料时远离桥墩10m以外
主要机械配置水与永久排水相结合的原则,提前进行截水沟施工,并整平夯实堑顶坡面,严防开挖后雨水浸入坡体或破坏坡面,对危及路基安全的冲沟应及时回填夯实
做好其他临时排水设施,保证施工作业面不积水
截水沟应从下游向上游开挖
土方开挖自上而下分层、分段开挖,分层高度2〜3
