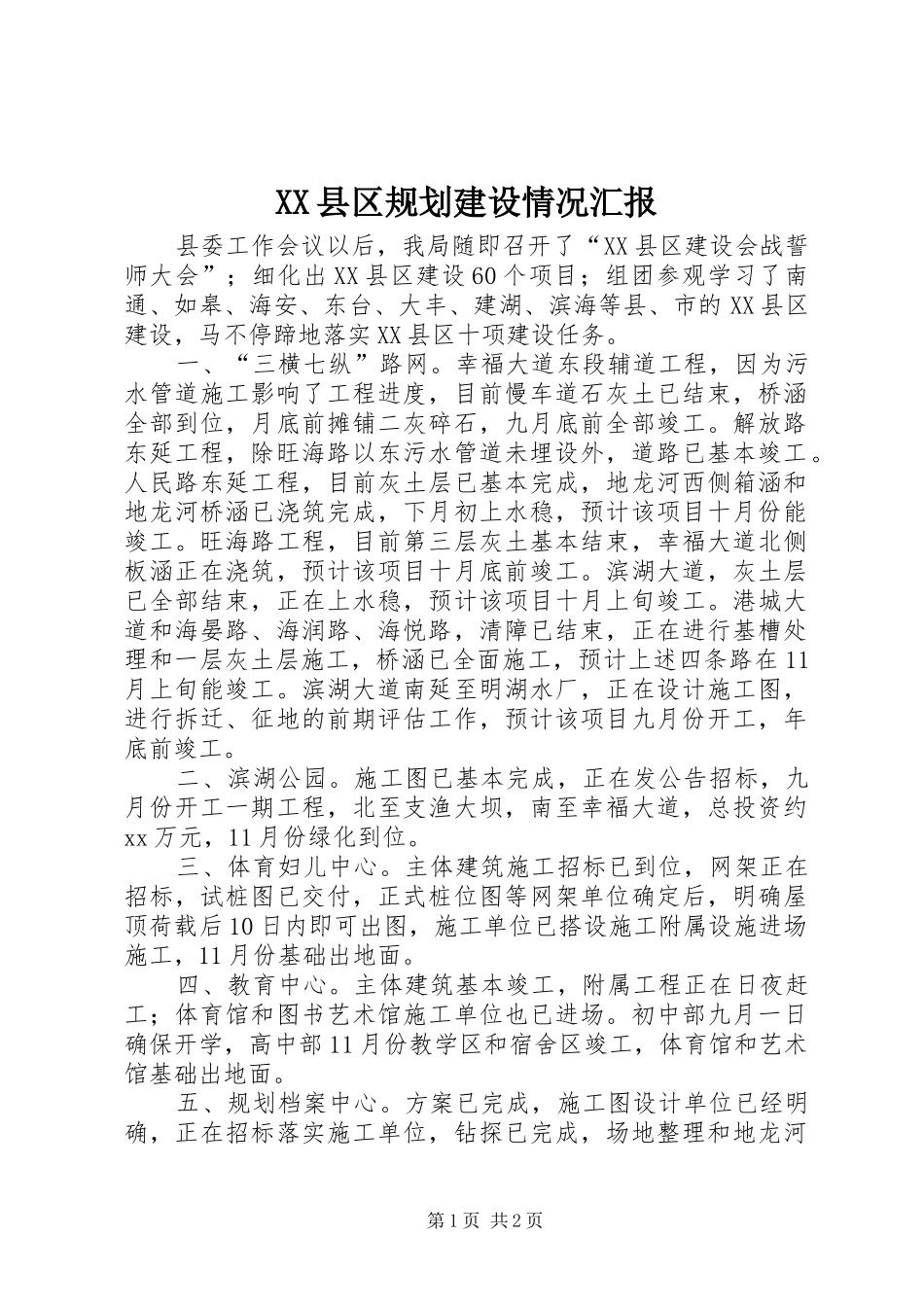

XX县区规划建设情况汇报县委工作会议以后,我局随即召开了“XX县区建设会战誓师大会”;细化出XX县区建设60个项目;组团参观学习了南通、如皋、海安、东台、大丰、建湖、滨海等县、市的XX县区建设,马不停蹄地落实XX县区十项建设任务
一、“三横七纵”路网
幸福大道东段辅道工程,因为污水管道施工影响了工程进度,目前慢车道石灰土已结束,桥涵全部到位,月底前摊铺二灰碎石,九月底前全部竣工
解放路东延工程,除旺海路以东污水管道未埋设外,道路已基本竣工
人民路东延工程,目前灰土层已基本完成,地龙河西侧箱涵和地龙河桥涵已浇筑完成,下月初上水稳,预计该项目十月份能竣工
旺海路工程,目前第三层灰土基本结束,幸福大道北侧板涵正在浇筑,预计该项目十月底前竣工
滨湖大道,灰土层已全部结束,正在上水稳,预计该项目十月上旬竣工
港城大道和海晏路、海润路、海悦路,清障已结束,正在进行基槽处理和一层灰土层施工,桥涵已全面施工,预计上述四条路在11月上旬能竣工
滨湖大道南延至明湖水厂,正在设计施工图,进行拆迁、征地的前期评估工作,预计该项目九月份开工,年底前竣工
二、滨湖公园
施工图已基本完成,正在发公告招标,九月份开工一期工程,北至支渔大坝,南至幸福大道,总投资约xx万元,11月份绿化到位
三、体育妇儿中心
主体建筑施工招标已到位,网架正在招标,试桩图已交付,正式桩位图等网架单位确定后,明确屋顶荷载后10日内即可出图,施工单位已搭设施工附属设施进场施工,11月份基础出地面
四、教育中心
主体建筑基本竣工,附属工程正在日夜赶工;体育馆和图书艺术馆施工单位也已进场
初中部九月一日确保开学,高中部11月份教学区和宿舍区竣工,体育馆和艺术馆基础出地面
五、规划档案中心
方案已完成,施工图设计单位已经明确,正在招标落实施工单位,钻探已完成,场地整理和地龙河第1页共2页改造已开工

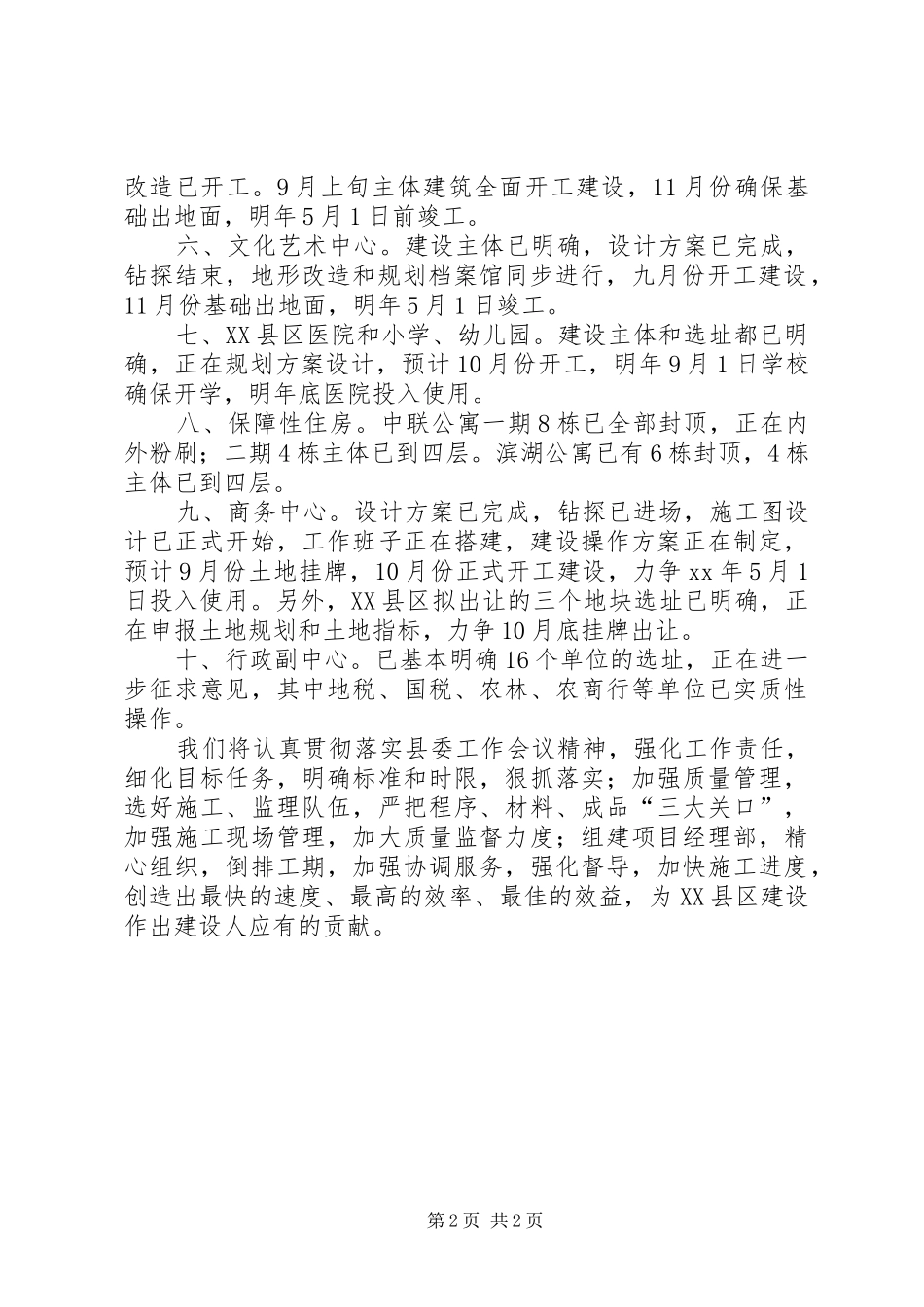

9月上旬主体建筑全面开工建设,11月份
