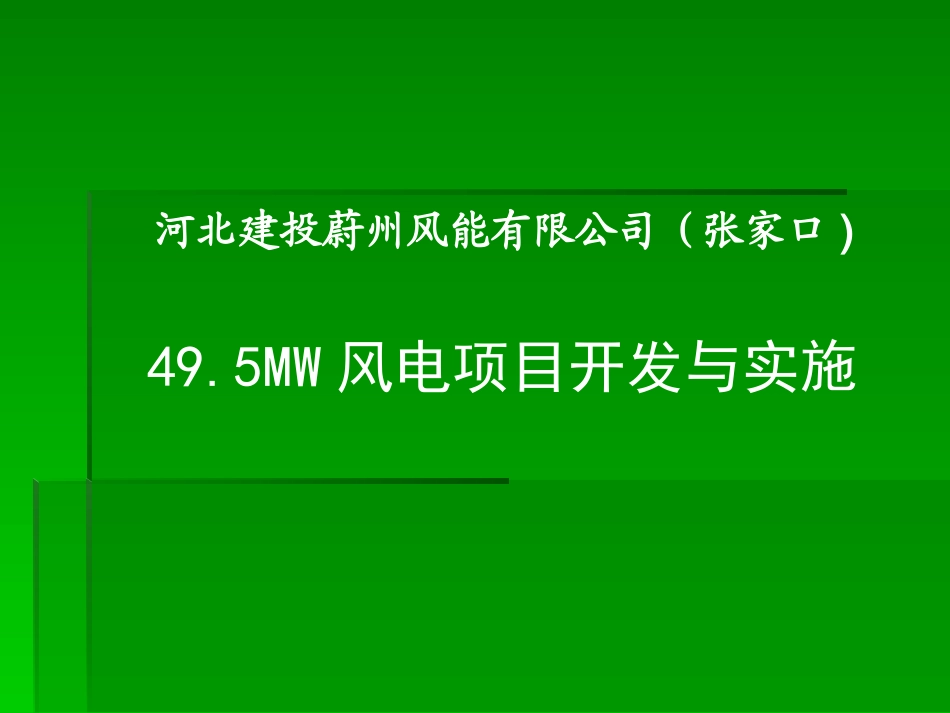

河北建投蔚州风能有限公司(张家口)49

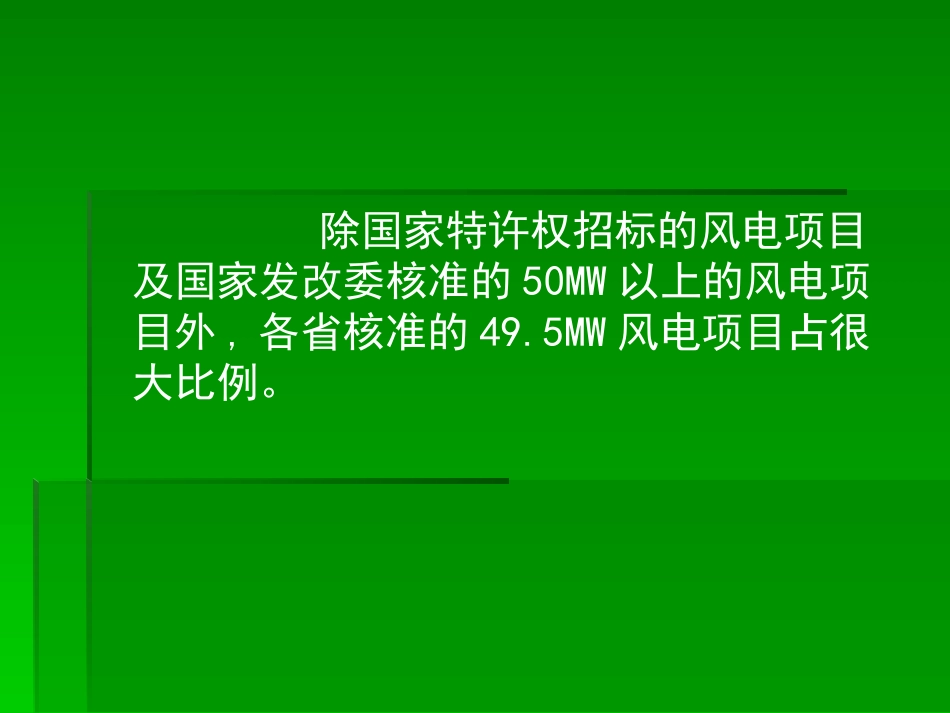

5MW风电项目开发与实施除国家特许权招标的风电项目及国家发改委核准的50MW以上的风电项目外,各省核准的49
5MW风电项目占很大比例
5MW风电项目开发风电项目开发流程2
5MW风电项目实施风电项目的工程建设;风电项目的运营;CDM(清洁发展机制)申请149
5MW风电项目开发1
5MW风电项目开发流程风电场选址与地方政府签订开发协议风能资源测量及评估委托咨询单位编制初可研及评审报发改委取得立项批复委托咨询单位编制可研取得相关支持性文件报发改委核准
1风电场选址选址可委托咨询单位,主要考虑:风能质量好、风向基本稳定、风速变化小、风垂直切变小、湍流强度小、交通方便、靠电网近、对环境影响最小、地质条件满足施工
2与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议,主要包括:风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等
3风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形复杂的地区应增至4~8座,测风仪应安装在10m、30m、50m、70m的高度测风,现场测风连续进行,时间至少1年以上
选用平均风速、风功率密度、主要风向分布、年风能可利用时间作为风能资源评估主要考虑的指标和因素
4委托咨询单位编制初可研及评审测风数据收集齐全后可委托咨询单位编制初可研,初可研主要包括:(1)投资项目的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析;(4)投资估算和资金筹措设想;(5)项目大体进度安排;(6)经济效益和社会效益的初步评价
初可研编制完成后,由业主组织专家评审,形成书面评审
