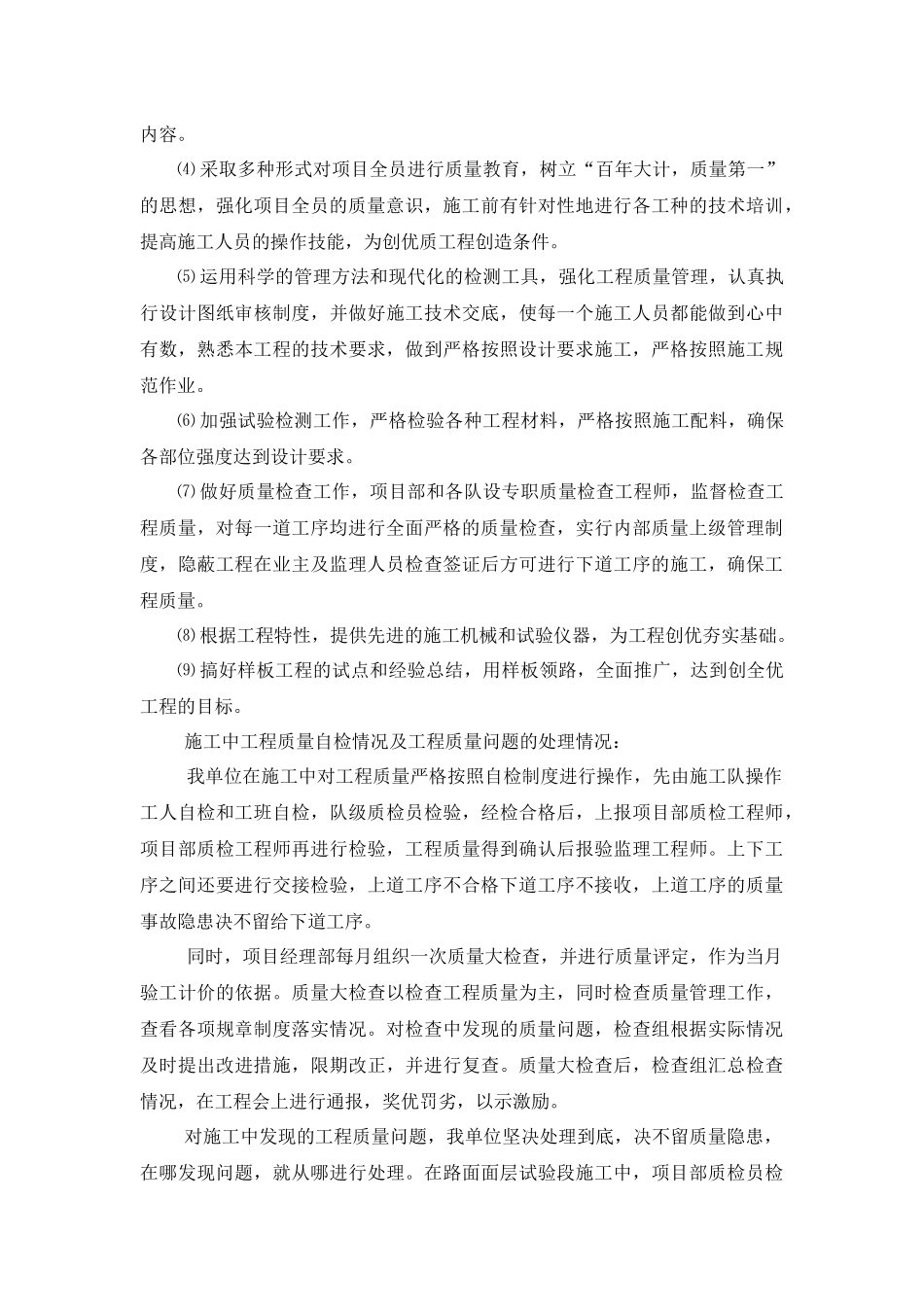

2016年轮台县“访汇聚”村级惠民生项目(第二批)施工总结新疆大成路桥有限责任公司二○一六年十一月二日农村公路施工总结一、工程概况轮台县2016年村级惠民生项目(第二批)位于轮台县周边乡镇,共由55条道路组成,路线全长20.065公里,公路等级四级,路基宽度4.0m-6.0m不等,施工范围为桥涵工程、路基工程、路面工程及交通安全设施工程等。(1)道路横断面:路基、路面宽度有6.0m/5.0m、5.5m/5.0m、5.5m/5.5m、5.0m/5.0m、4.5m/4.0m、4.0m/3.5m、4.0m/4.0m七种类型;(2)路拱横坡:路面1.5%,路肩1.5%;(3)路面结构形式采用如下两种:Ⅰ型:3cm细粒式沥青混凝土(AC-13)+透层油+15cm级配砾石基层+20cm天然砂砾底基层;Ⅱ型:3cm细粒式沥青混凝土(AC-13)+透层油+18cm级配砾石基层。计划工期:2016年8月1日至2016年10月31日(92日历天)。实际工期:2016年8月10日至2016年10月31日(83日历天)。主要工程内容:1路基土石方:路基清表68659m2,路基土方开挖9913.42m3,路基土方填筑20672.66m3;2路面结构层:200mm天然砂砾底基层厚73720.04m2,厚150mm级配砾石基层71878.62m2,180mm级配砾石基层厚33836.6m2;⑶桥涵结构:本项目涵洞85道,其中钢筋混凝土圆管涵30道,钢筋混凝土盖板涵16道,钢管涵39道。二、质量管理情况质量控制措施:我单位在工程施工中对工程项目实行质量目标管理,使工程质量验交合格,具体实施中有以下控制措施:⑴按照ISO9002质量体系要求,建立完善的质量管理体系和质量保证体系,使每道工序都在严格的质量监控之下进行、实行全面质量管理。⑵根据工程项目特点组织精明强干的施工队伍,明确分工,加强协作,注重上道工序与下道工序间的密切配合。⑶各单项工程、各工种均实行项目负责制和岗位责任制,质量指标直接与施工人员经济挂钩,奖优罚劣、重奖重罚,分项分部工程质量指标均列入奖罚内容。⑷采取多种形式对项目全员进行质量教育,树立“百年大计,质量第一”的思想,强化项目全员的质量意识,施工前有针对性地进行各工种的技术培训,提高施工人员的操作技能,为创优质工程创造条件。⑸运用科学的管理方法和现代化的检测工具,强化工程质量管理,认真执行设计图纸审核制度,并做好施工技术交底,使每一个施工人员都能做到心中有数,熟悉本工程的技术要求,做到严格按照设计要求施工,严格按照施工规范作业。⑹加强试验检测工作,严格检验各种工程材料,严格按照施工配料,确保各部位强度达到设计要求。⑺做好质量检查工作,项目部和各队设专职质量检查工程师,监督检查工程质量,对每一道工序均进行全面严格的质量检查,实行内部质量上级管理制度,隐蔽工程在业主及监理人员检查签证后方可进行下道工序的施工,确保工程质量。⑻根据工程特性,提供先进的施工机械和试验仪器,为工程创优夯实基础。⑼搞好样板工程的试点和经验总结,用样板领路,全面推广,达到创全优工程的目标。施工中工程质量自检情况及工程质量问题的处理情况:我单位在施工中对工程质量严格按照自检制度进行操作,先由施工队操作工人自检和工班自检,队级质检员检验,经检合格后,上报项目部质检工程师,项目部质检工程师再进行检验,工程质量得到确认后报验监理工程师。上下工序之间还要进行交接检验,上道工序不合格下道工序不接收,上道工序的质量事故隐患决不留给下道工序。同时,项目经理部每月组织一次质量大检查,并进行质量评定,作为当月验工计价的依据。质量大检查以检查工程质量为主,同时检查质量管理工作,查看各项规章制度落实情况。对检查中发现的质量问题,检查组根据实际情况及时提出改进措施,限期改正,并进行复查。质量大检查后,检查组汇总检查情况,在工程会上进行通报,奖优罚劣,以示激励。对施工中发现的工程质量问题,我单位坚决处理到底,决不留质量隐患,在哪发现问题,就从哪进行处理。在路面面层试验段施工中,项目部质检员检查到沥青混合料路面存在超大粒径偏多的现象,经认真排查确定缺陷范围后,及时调整,从而保证了工程质量。三、施工进度控制开工前,项目经理部成立工期领导小组,在施工现场建立工程施工调度室,主要负责工程进度的管理。建立健...
