苏一油气处理厂检修工作汇报奉献·乐业·和谐·创新G
理查德·谢尔概述本次检修是分公司改革后苏一油气处理厂首次检修,站队技术员首次担任大队专业成为项目唯一负责人,厂领导高度重视,精心准备,克服困难
计划检修时间为7月9日-8月2日,检修期共25天,截至7月28日所有项目已全部完成,提前四天完成检修工作,目前已具备启机条件

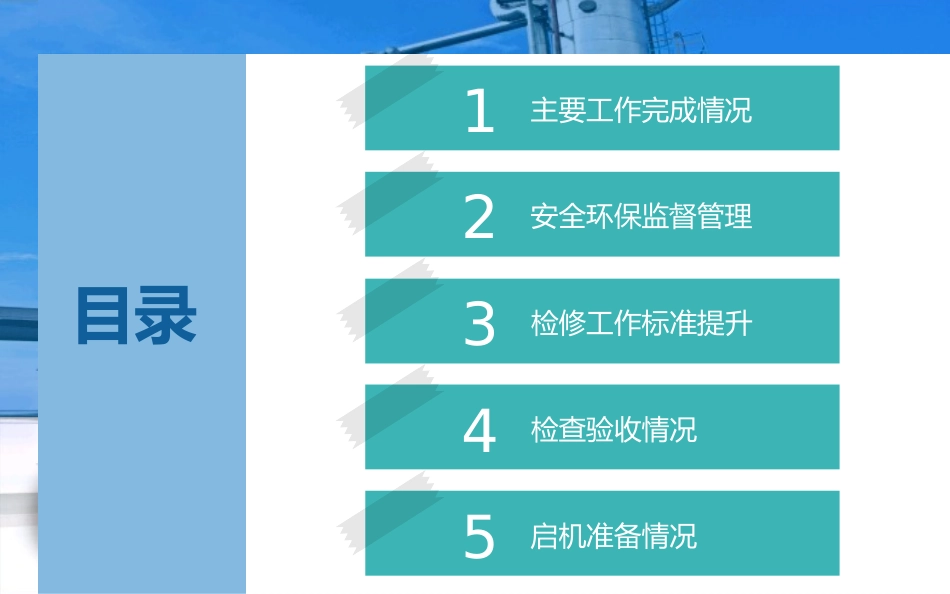

理查德·谢尔目录检查验收情况4检修工作标准提升3安全环保监督管理2主要工作完成情况1启机准备情况531、自检项目计划28项,其中工艺8项,仪表4项,设备6项,电气7项,安全3项
512342、常规检验项目计划9项
其中工艺1项,仪表4项,设备1项,电气3项
主要工作完成情况3、隐患治理项目2项
其中仪表1项,电气1项
4、自查整改项目7项
其中工艺6项,安全1项
5、工程施工项目7项
其中工艺3项,仪表3项,电气1项
一1工艺专业自检项目表工艺专业自检项目表序号项目名称项目内容完成情况验收情况1设备设施清淤清洗10台压力容器清淤、清洗,检查人孔、法兰面、容器内壁是否存在锈蚀,检查内部捕雾网、滤网堵塞情况
完成合格2装置气密性检查1、检查10台压力容器人孔气密性
2、盲板拆除后,检查法兰的气密性
3、安全阀安装后,检查连接法兰的气密性
4、检查装置区所有阀门盘根气密性
完成合格3附属配件完善更换装置区24台安全阀及附属垫片
完成合格4工艺阀门检查维护检查阀门、丝杠、螺栓、手轮
完成合格5管线壁厚检测装置运行期间进行管线壁厚检测
完成合格6保温检查与维修对检修时拆除的保温进行恢复
完成合格7管线检查与维修检查管线及支撑托架、吊架松动情况
完成合格8防腐除锈检查装置动静设备、管线防腐漆是否脱落
完成合格1工艺专业自检装置区规格化刷漆刷漆前刷漆后1工艺专业自检设备设施清淤清洗清洗前清洗后原油缓冲罐结合外协队伍对10台压力容器进行油泥清运,清运油泥、杂质共计77
