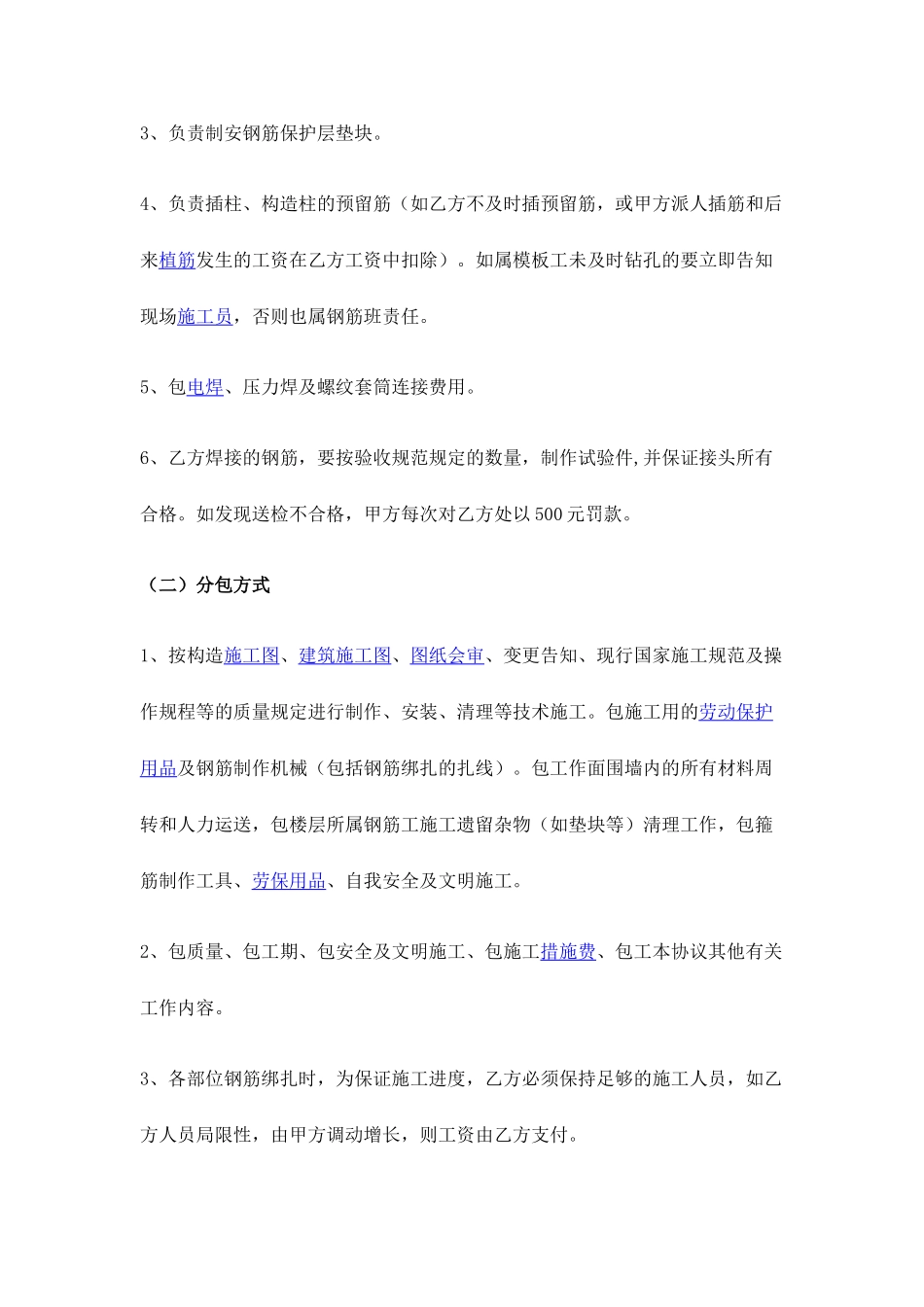

钢筋分项工程劳务分包协议甲方:乙方:工程地址:工程名称:甲方将承建的后亭茅洲山工业厂房工程钢筋分项工程承包给乙方,根据《经济协议法》、《建筑法》、《劳动法》有关条款,本着公平、互利的原则,甲、乙双方经协商到达如下协议:一、分包范围及方式(一)分包范围1、茅洲山工业园厂房所有工程按结施、建施图纸(包括构造柱、过梁、女儿墙、看台、窗头台板、空调板、桩芯、消防水池、门卫室、化粪池等所有钢筋工程)的图纸及变更工程所有钢筋制作与安装全过程。2、钢筋制作、安装及焊接钢筋、铁件预埋、操作架安拆、施工余物杂物的清理、施工用机械设备、工具、材料的清理及堆放。短筋按现场管理人员安排尽量焊接使用,不准挥霍材料。3、负责制安钢筋保护层垫块。4、负责插柱、构造柱的预留筋(如乙方不及时插预留筋,或甲方派人插筋和后来植筋发生的工资在乙方工资中扣除)。如属模板工未及时钻孔的要立即告知现场施工员,否则也属钢筋班责任。5、包电焊、压力焊及螺纹套筒连接费用。6、乙方焊接的钢筋,要按验收规范规定的数量,制作试验件,并保证接头所有合格。如发现送检不合格,甲方每次对乙方处以500元罚款。(二)分包方式1、按构造施工图、建筑施工图、图纸会审、变更告知、现行国家施工规范及操作规程等的质量规定进行制作、安装、清理等技术施工。包施工用的劳动保护用品及钢筋制作机械(包括钢筋绑扎的扎线)。包工作面围墙内的所有材料周转和人力运送,包楼层所属钢筋工施工遗留杂物(如垫块等)淸理工作,包箍筋制作工具、劳保用品、自我安全及文明施工。2、包质量、包工期、包安全及文明施工、包施工措施费、包工本协议其他有关工作内容。3、各部位钢筋绑扎时,为保证施工进度,乙方必须保持足够的施工人员,如乙方人员局限性,由甲方调动增长,则工资由乙方支付。4、绑扎:施工现场内成型材料的转运,成型钢筋场内的垂直水平运送,模内零星杂物的清理,按设计图纸,施工规范及技术交底进行绑扎(含上人屋面冷拉丝的绑扎),安放垫块,搭拆必要的绑扎架。绑扎结束后剩余钢筋分规格、分型号、回收到加工棚内指定地点,绑扎丝的清理回收。零星构件的绑扎。浇砼时的钢筋保护等工作。砼标号不一样步(梁、柱、墙交接处安装钢丝网片);废钢筋的清理。5、钢筋制作:施工现场内原材料及成型材料的转运,分规格、型号堆码整洁、挂牌、标号、捆扎、钢筋加工机械的安装、调试、保养,含钢筋配料(翻样)在内。6、钢筋调直、切断、对焊(80CM以上的钢筋所有对焊并运用)、加工成型(含上人屋面冷拉丝的制作)、分规格、型号、堆码整洁并挂牌标识、绑扎所剩余钢筋的再次加工运用,废钢筋的清理,加工区域内的文明标化,清理及清洁卫生等。对焊工必须有特殊工种操作证并持证上岗。7、包括拉接筋,预制构件及后来施工全过程的钢筋制作。二、承包总价1、本工程总价为一次包定,并按施工图纸建筑面积52646.3平方米结算,本工程单价为元/m2,总价为元(人民币大写佰拾万仟佰拾元整)。2、甲、乙双方签订本协议后,乙方在三天内支付工期、质量保证金元给甲方,本工程竣工后经甲方确认合格没有遗留问题的,于十天内全额无息退回。3、如因甲方原因停工超过二个月,乙方有权规定退场,甲方要按乙方实际完毕的工作量百分百计算,并退回保证金。三、付款方式1、乙方完毕从基础到±0.00,甲方支付乙方6.5万元,完毕三层构造支付13万元,完毕六层构造支付20万元,完毕九层构造支付20万元,主体所有封顶以及梯间水池所有完毕后支付15万元,余款元于所有属于砼工班承包范围的工程所有完毕后30天内支付完毕。2、甲方发现乙方在施工过程中存在技术和质量问题的,乙方应无条件即时整改返工,整改无效的甲方有权规定乙方退场,并按已完毕工程总量的70%办理结付。3、若因乙方主观原因而不能完毕承包范围的工作,除不享有本协议人工原则外,甲方将有权重新规定结算方式,乙方所完毕工作量的工日单价将按协议的70%予以结算。4、乙方应无条件接受甲方同业主签订的《工程施工协议》中规定的奖罚措施。5、乙方申领工程款须经甲方有关负责管理人员签名承认、并经总施工同意后方可支付。6、甲方支付每期...
