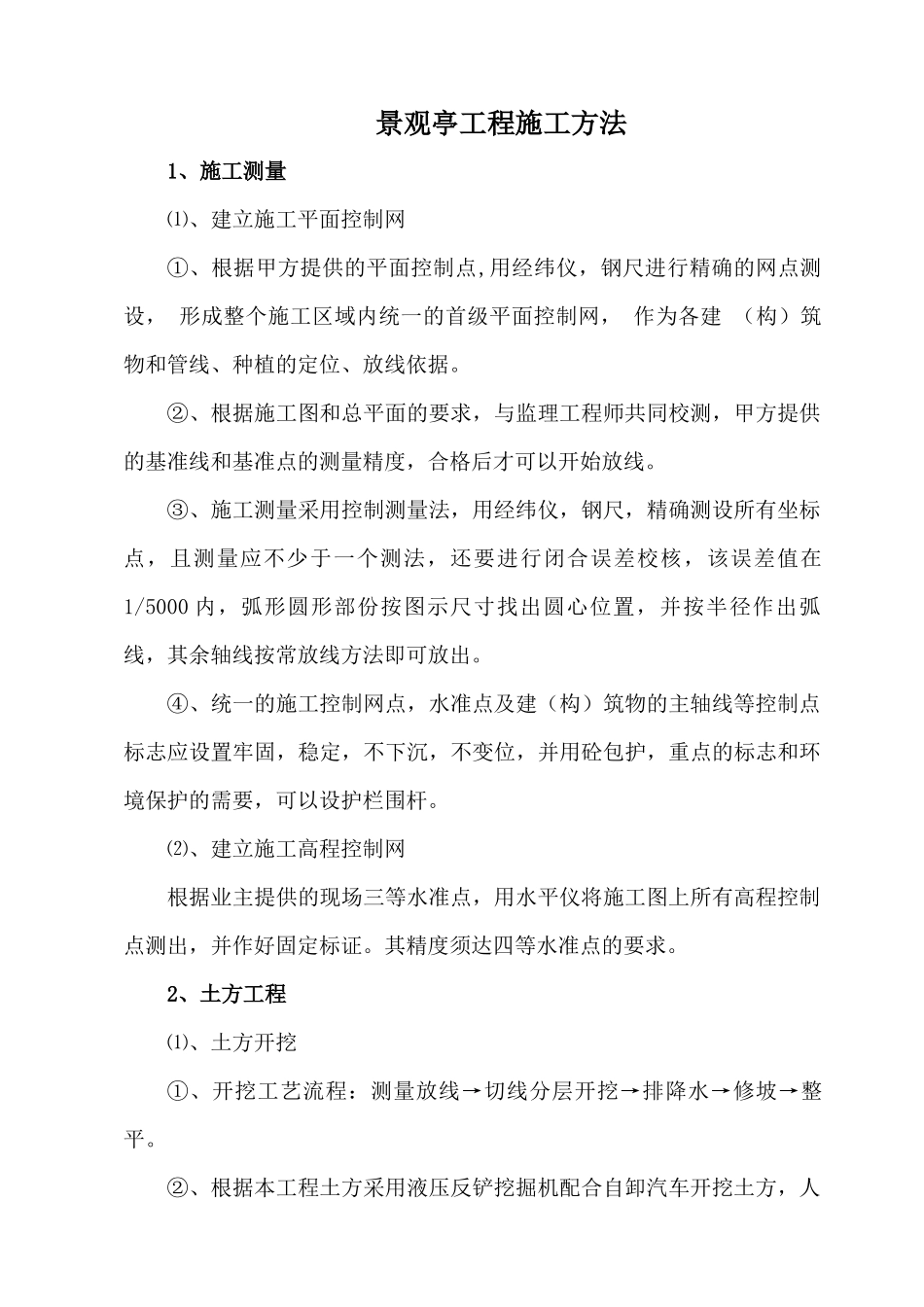

景观亭工程施工方法1、施工测量⑴、建立施工平面控制网①、根据甲方提供的平面控制点,用经纬仪,钢尺进行精确的网点测设,形成整个施工区域内统一的首级平面控制网,作为各建(构)筑物和管线、种植的定位、放线依据
②、根据施工图和总平面的要求,与监理工程师共同校测,甲方提供的基准线和基准点的测量精度,合格后才可以开始放线
③、施工测量采用控制测量法,用经纬仪,钢尺,精确测设所有坐标点,且测量应不少于一个测法,还要进行闭合误差校核,该误差值在1/5000内,弧形圆形部份按图示尺寸找出圆心位置,并按半径作出弧线,其余轴线按常放线方法即可放出
④、统一的施工控制网点,水准点及建(构)筑物的主轴线等控制点标志应设置牢固,稳定,不下沉,不变位,并用砼包护,重点的标志和环境保护的需要,可以设护栏围杆
⑵、建立施工高程控制网根据业主提供的现场三等水准点,用水平仪将施工图上所有高程控制点测出,并作好固定标证
其精度须达四等水准点的要求
2、土方工程⑴、土方开挖①、开挖工艺流程:测量放线→切线分层开挖→排降水→修坡→整平
②、根据本工程土方采用液压反铲挖掘机配合自卸汽车开挖土方,人工修土,挖出土堆于基坑两侧空地处,可直接作为回填土

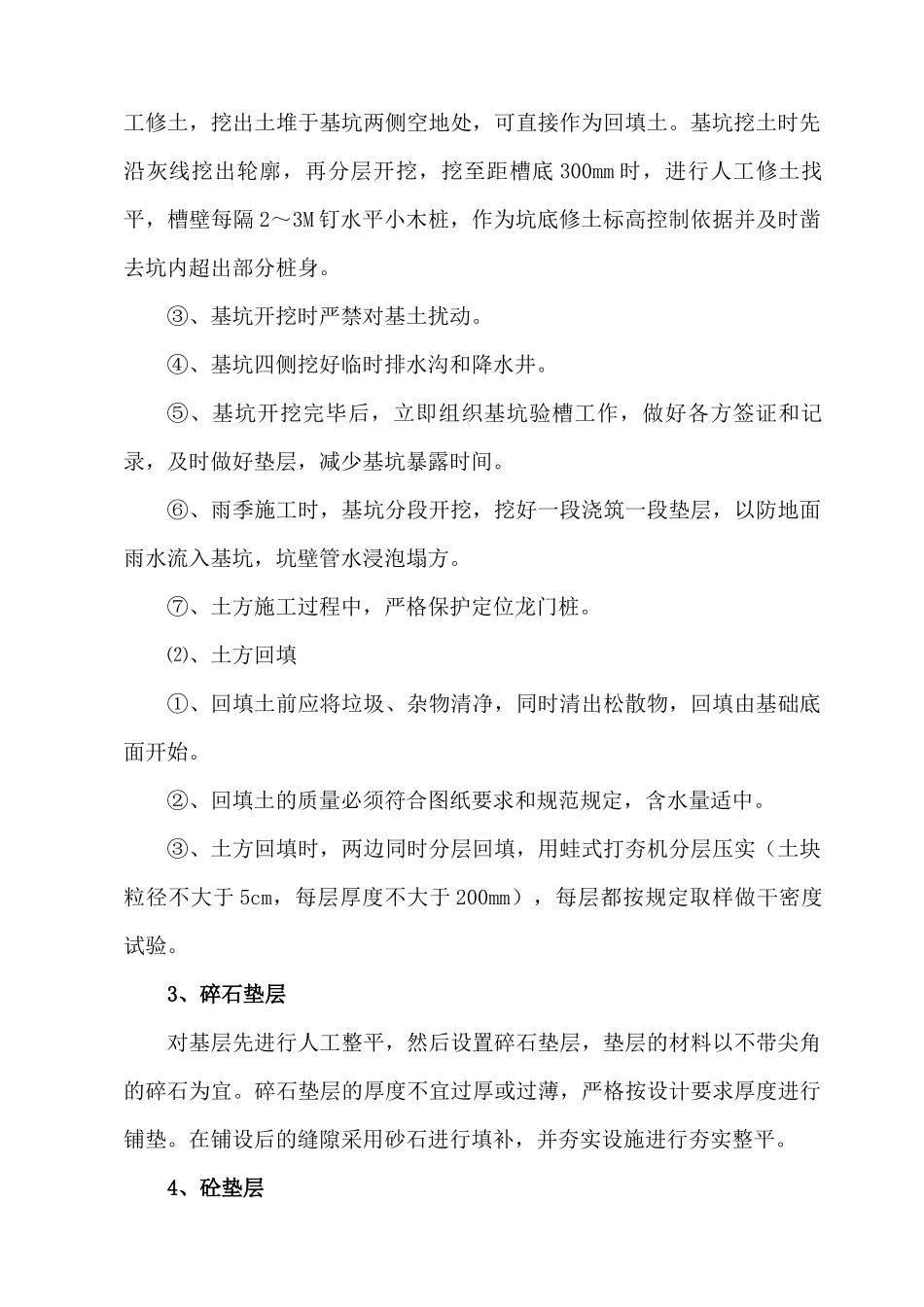

基坑挖土时先沿灰线挖出轮廓,再分层开挖,挖至距槽底300mm时,进行人工修土找平,槽壁每隔2~3M钉水平小木桩,作为坑底修土标高控制依据并及时凿去坑内超出部分桩身
③、基坑开挖时严禁对基土扰动
④、基坑四侧挖好临时排水沟和降水井
⑤、基坑开挖完毕后,立即组织基坑验槽工作,做好各方签证和记录,及时做好垫层,减少基坑暴露时间
⑥、雨季施工时,基坑分段开挖,挖好一段浇筑一段垫层,以防地面雨水流入基坑,坑壁管水浸泡塌方
⑦、土方施工过程中,严格保护定位龙门桩
⑵、土方回填①、回填土前应将垃圾、杂物清净,同时清出松散物,回填由基础底面开始
②、回填土的质量必须符合图纸要求和规范规定,
