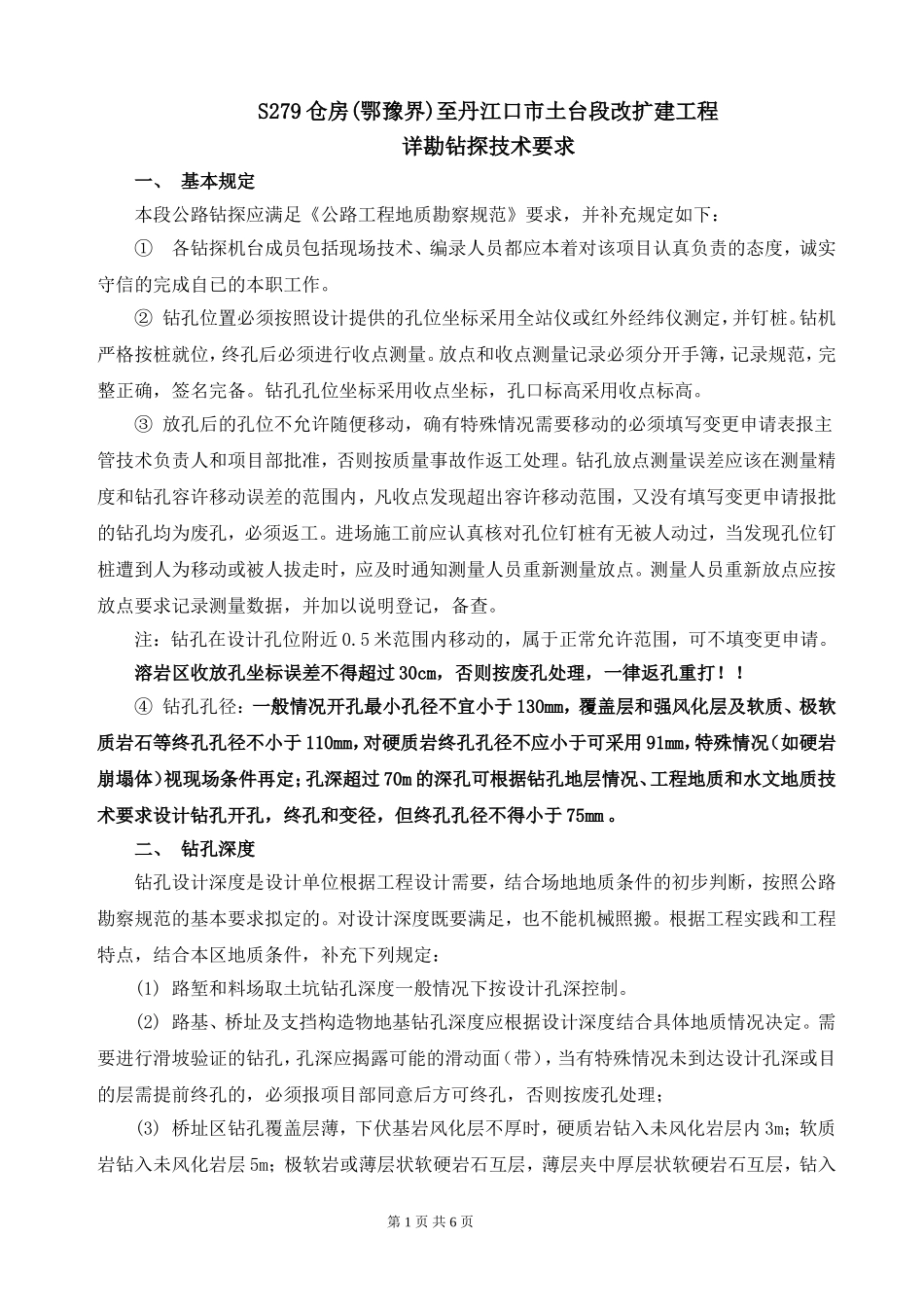

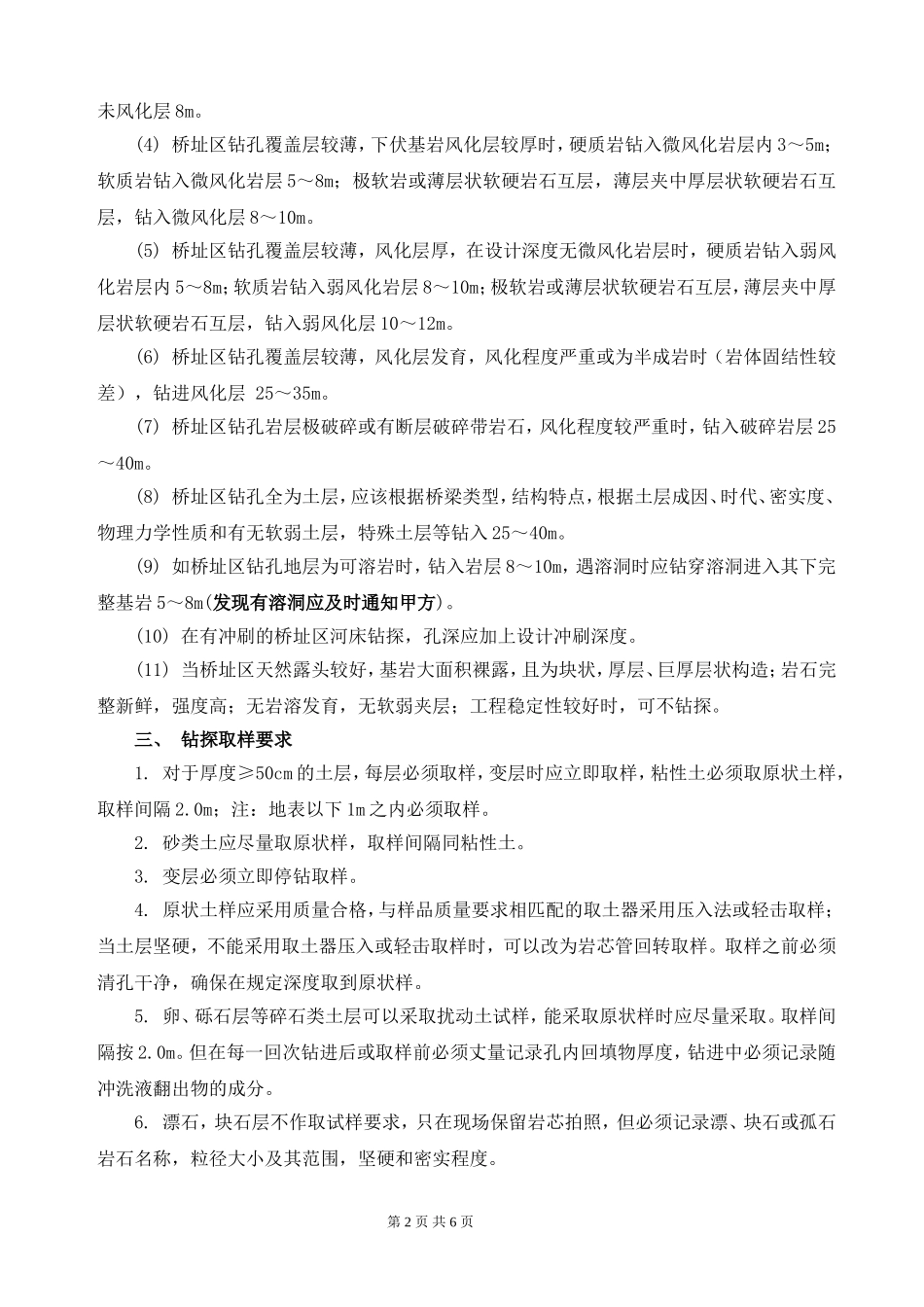

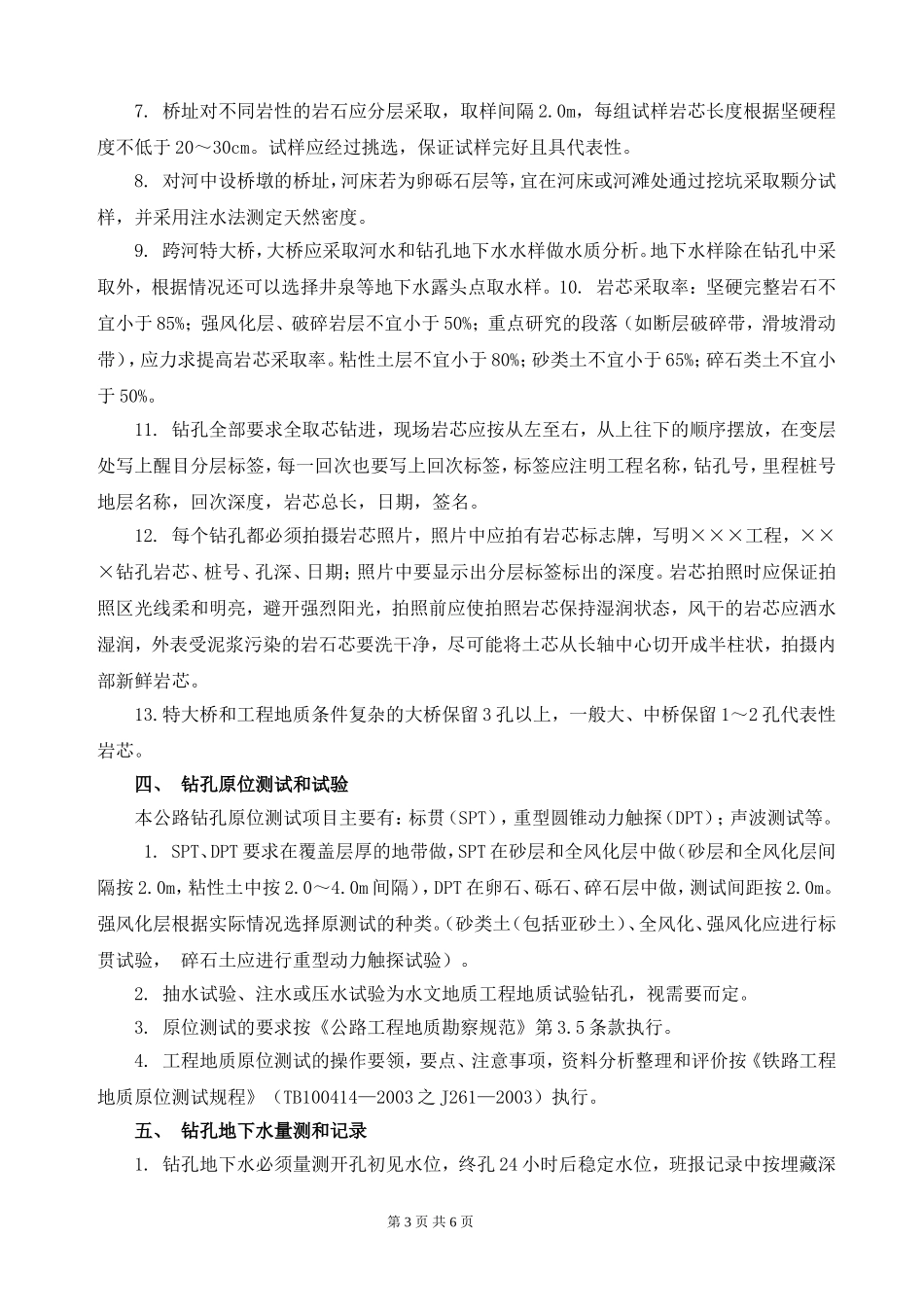

S279仓房(鄂豫界)至丹江口市土台段改扩建工程详勘钻探技术要求一、基本规定本段公路钻探应满足《公路工程地质勘察规范》要求,并补充规定如下:①各钻探机台成员包括现场技术、编录人员都应本着对该项目认真负责的态度,诚实守信的完成自已的本职工作
②钻孔位置必须按照设计提供的孔位坐标采用全站仪或红外经纬仪测定,并钉桩
钻机严格按桩就位,终孔后必须进行收点测量
放点和收点测量记录必须分开手簿,记录规范,完整正确,签名完备
钻孔孔位坐标采用收点坐标,孔口标高采用收点标高
③放孔后的孔位不允许随便移动,确有特殊情况需要移动的必须填写变更申请表报主管技术负责人和项目部批准,否则按质量事故作返工处理
钻孔放点测量误差应该在测量精度和钻孔容许移动误差的范围内,凡收点发现超出容许移动范围,又没有填写变更申请报批的钻孔均为废孔,必须返工
进场施工前应认真核对孔位钉桩有无被人动过,当发现孔位钉桩遭到人为移动或被人拔走时,应及时通知测量人员重新测量放点
测量人员重新放点应按放点要求记录测量数据,并加以说明登记,备查
注:钻孔在设计孔位附近0
5米范围内移动的,属于正常允许范围,可不填变更申请
溶岩区收放孔坐标误差不得超过30cm,否则按废孔处理,一律返孔重打
④钻孔孔径:一般情况开孔最小孔径不宜小于130mm,覆盖层和强风化层及软质、极软质岩石等终孔孔径不小于110mm,对硬质岩终孔孔径不应小于可采用91mm,特殊情况(如硬岩崩塌体)视现场条件再定;孔深超过70m的深孔可根据钻孔地层情况、工程地质和水文地质技术要求设计钻孔开孔,终孔和变径,但终孔孔径不得小于75mm
二、钻孔深度钻孔设计深度是设计单位根据工程设计需要,结合场地地质条件的初步判断,按照公路勘察规范的基本要求拟定的
对设计深度既要满足,也不能机械照搬
根据工程实践和工程特点,结合本区地质条件,补充下列规定:(1)路堑和料场取土坑钻孔深度
