公路项目部施工质量安全技术交底信宜(桂粤界)至茂名高速公路T11合同段(K114+280~K121+910,K121+910-K126+838
511电白连接线)路基砼排水沟工程首件总结报告编制:审核:申报日期:中国铁建港航局集团信宜(桂粤界)至茂名高速公路T11合同段项目经理部现浇混凝土矩形排水沟施工技术交底一施工准备1技术准备1
1认真审核施工图纸及设计说明,并就图纸不明处向项目部报告
施工前应按照图纸标明的现况位置在施工
3水沟施工前,必须验槽,经签认合格后方可进行下道工序施工
根据设计图纸进行施工测量,定出水沟中线、高程和宽度,确定水沟变形缝的位置,并对控制桩进行加密和保护
对原材料和半成品进行检验、试验
2材料要求2
水泥:水泥宜采用普通硅酸盐水泥
水泥应具有出厂合格证和检验报告单,进场后应取公路项目部施工质量安全技术交底样复试合格,其质量符合国家现行标准的规定和设计要求
砂:宜选用质地坚硬、级配良好的中粗砂,其含泥量不应大于3%
石子:石子最大粒径不得大于结构截面最小尺寸的1/4,不得大于钢筋最小净距的3/4,且不得大于40mm
其含泥量不得大于1%,吸水率不应大于1
混凝土拌合用水:达到洁净或饮用水标准

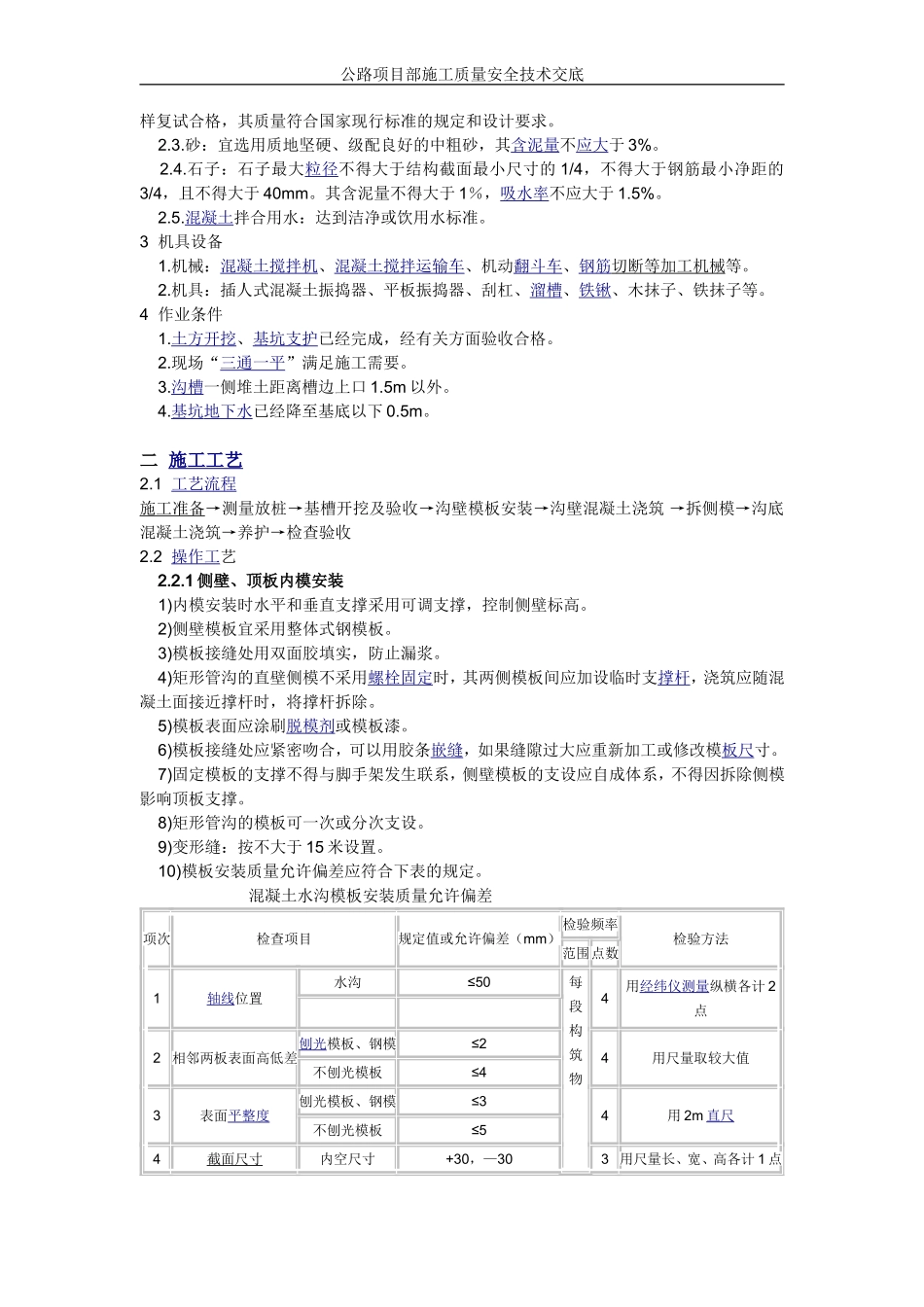

3机具设备1
机械:混凝土搅拌机、混凝土搅拌运输车、机动翻斗车、钢筋切断等加工机械等
机具:插人式混凝土振捣器、平板振捣器、刮杠、溜槽、铁锹、木抹子、铁抹子等
4作业条件1
土方开挖、基坑支护已经完成,经有关方面验收合格
现场“三通一平”满足施工需要
沟槽一侧堆土距离槽边上口1
基坑地下水已经降至基底以下0
二施工工艺2
1工艺流程施工准备→测量放桩→基槽开挖及验收→沟壁模板安装→沟壁混凝土浇筑→拆侧模→沟底混凝土浇筑→养护→检查验收2
2操作工艺2

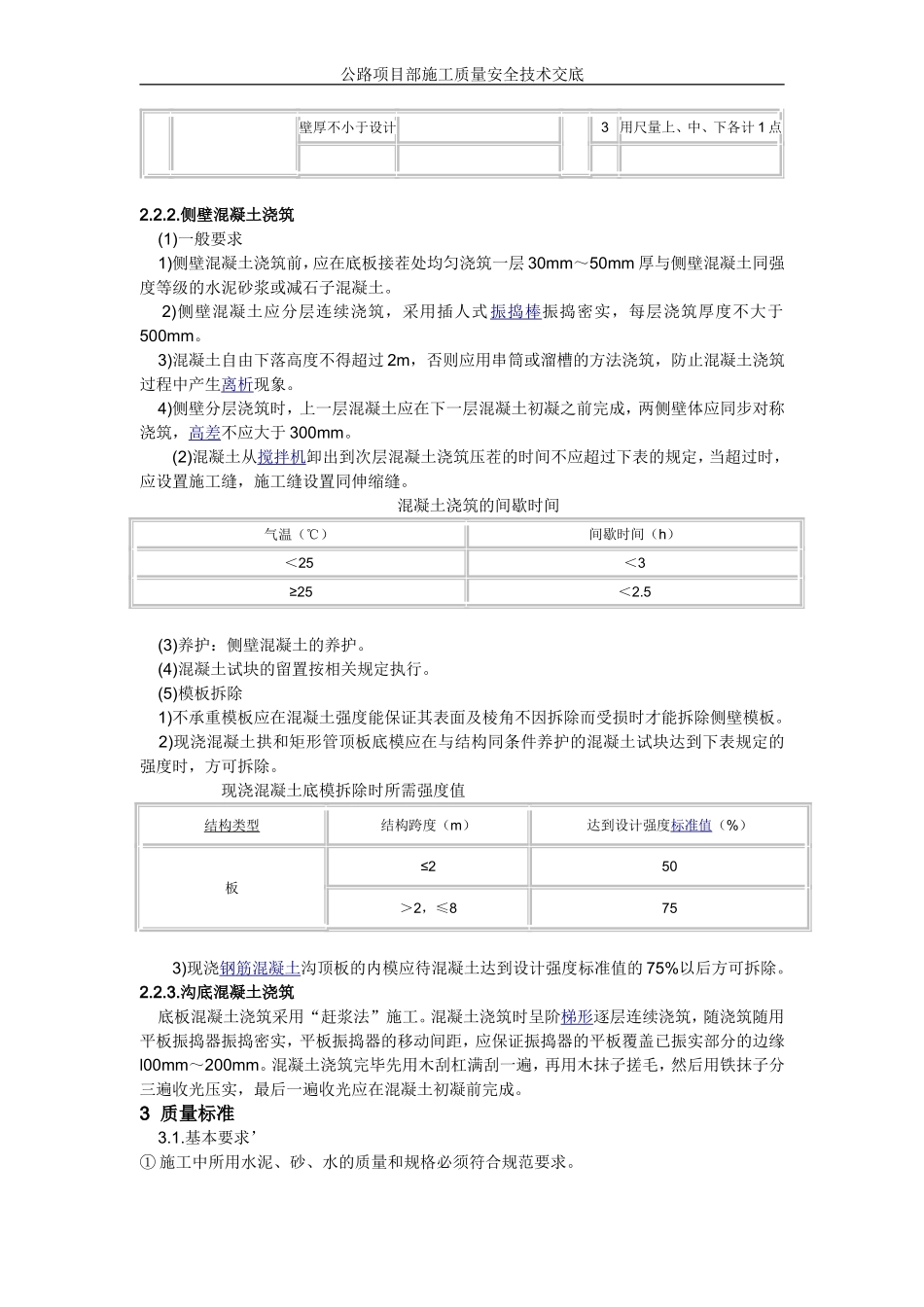

1侧壁、顶板
