技术交底记录TJ
5工程名称南通纺织职业技术学院海门校区二期工程施工单位江苏南通三建集团有限公司交底部位墙、柱、顶板、梁及楼梯工序名称钢筋绑扎交底提要:1、交底日期:2013年05月18日2、主要内容:钢筋工程的质量、安全要求交底内容:一、范围本交底适用于二期工程主体钢筋绑扎
二、施工准备1、工具准备:钢筋钩子、撬棍、钢筋扳子、绑扎架子、钢丝刷、粉笔、钢卷尺、线锤等
2、作业条件:平台、梁及楼梯模板已支设完且验收合格;主体结构墙柱钢筋绑扎时,楼面砼强度达到1
2MP以上,测量员抄测好墙体平面线,并验收完毕,办好验收记录
施工缝内凿毛清理干净,并验收完毕
与加工场办好交接手续,投料已完成,并用塔吊吊装到位
落实好定人定岗责任制,分好责任段,做好各绑扎段的班前交底

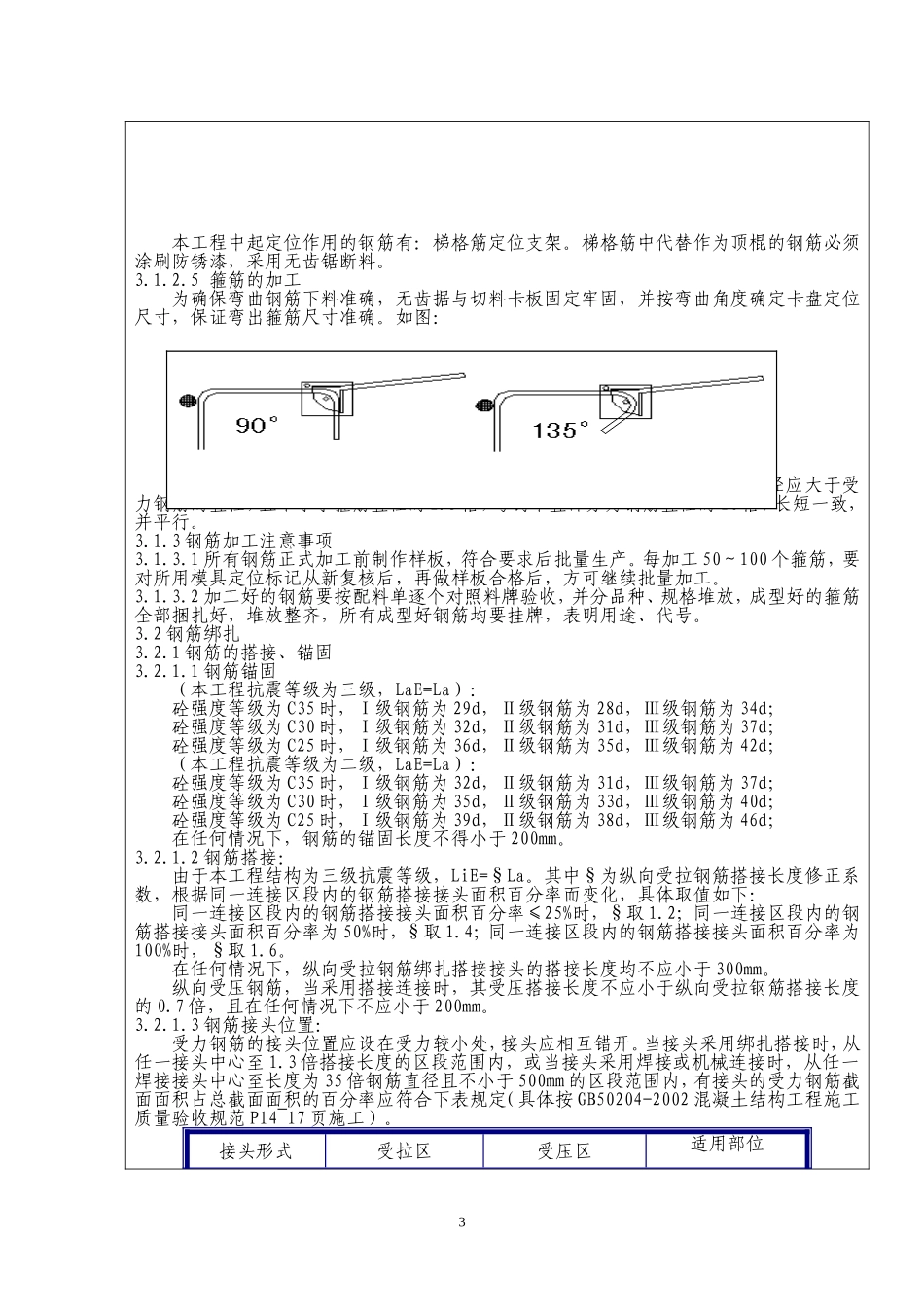

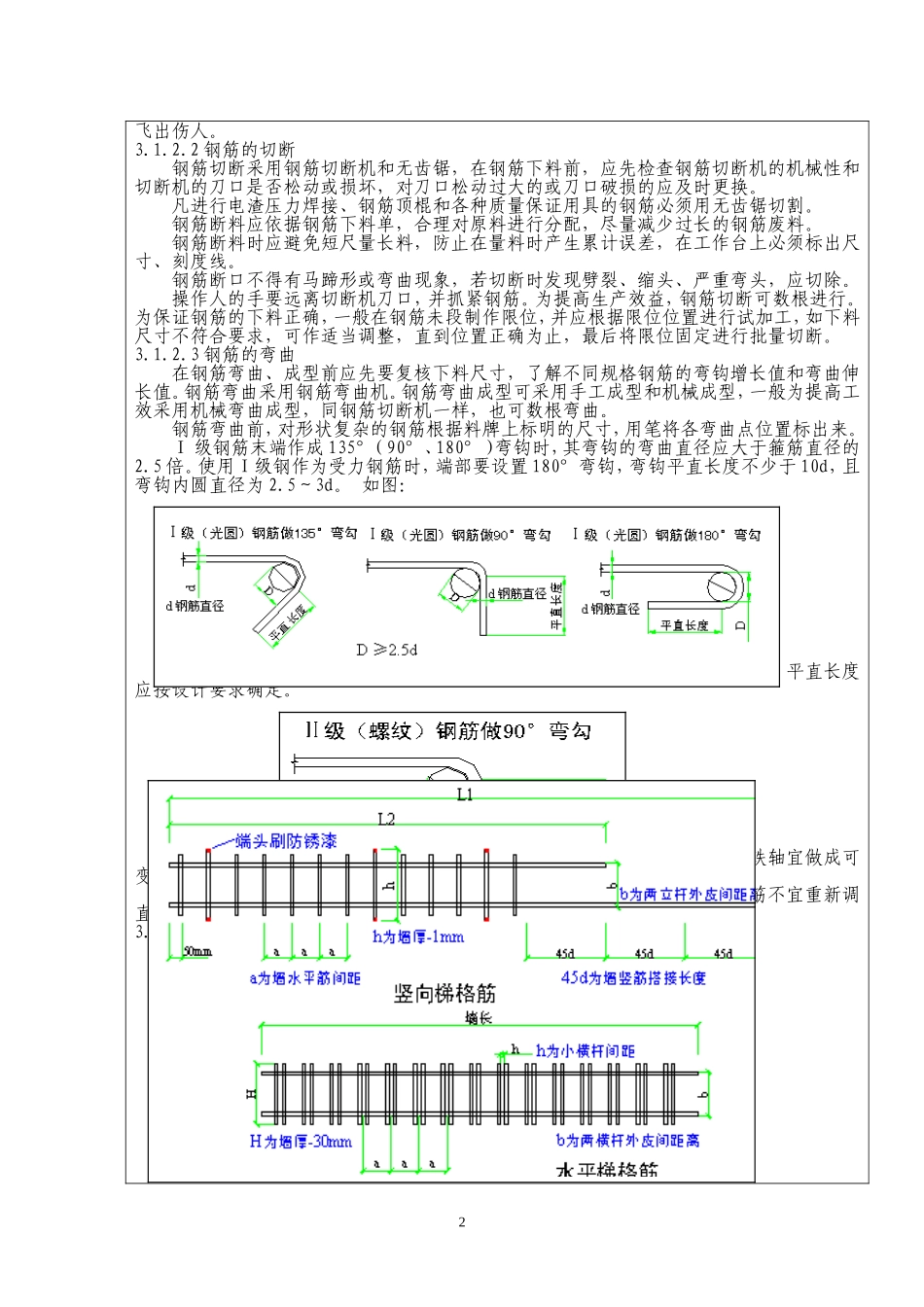

三、主要施工方法与要点3
1钢筋加工成型3
1工艺流程进场钢筋检验、复试→钢筋调直除锈→核对料单→钢筋划线、切断(下料)→弯曲成型→按型号、直径绑扎成捆,并挂标识牌→码放整齐3
2施工工艺及要点3
1钢筋冷拉(调直)3
1直径≤10mm的Ⅰ级钢筋采用卷扬机调直
严格控制钢筋的冷拉率,本工程冷拉率控制为3
5%,并在钢筋冷拉区内做标识
钢筋冷拉前对钢筋长度标识及各项冷拉数据进行校验、复核,确保冷拉钢筋质量,并做好记录
冷拉时,严禁冷拉线两端站人或跨越、接触被冷拉钢筋
2根据工地情况准备采用调直机对直径≤10mm的Ⅰ级钢筋进行调直切断
在操作时应注意以下事项:(1)安装承受架时,承受架料槽中心线应对准导向筒、调直筒和下切刀孔的中心线
(2)安装完毕后,应先检查电气系统及其它元件有无损坏,机器连接零件是否牢固可靠,各传动部分是否灵活
确认各部分正常后,方可进行试运转
试运转中应检查轴承温度,查看锤头、切刀及剪切齿轮等工件是否正常
确认无异常状况时,方可进料、试验调直和切断
