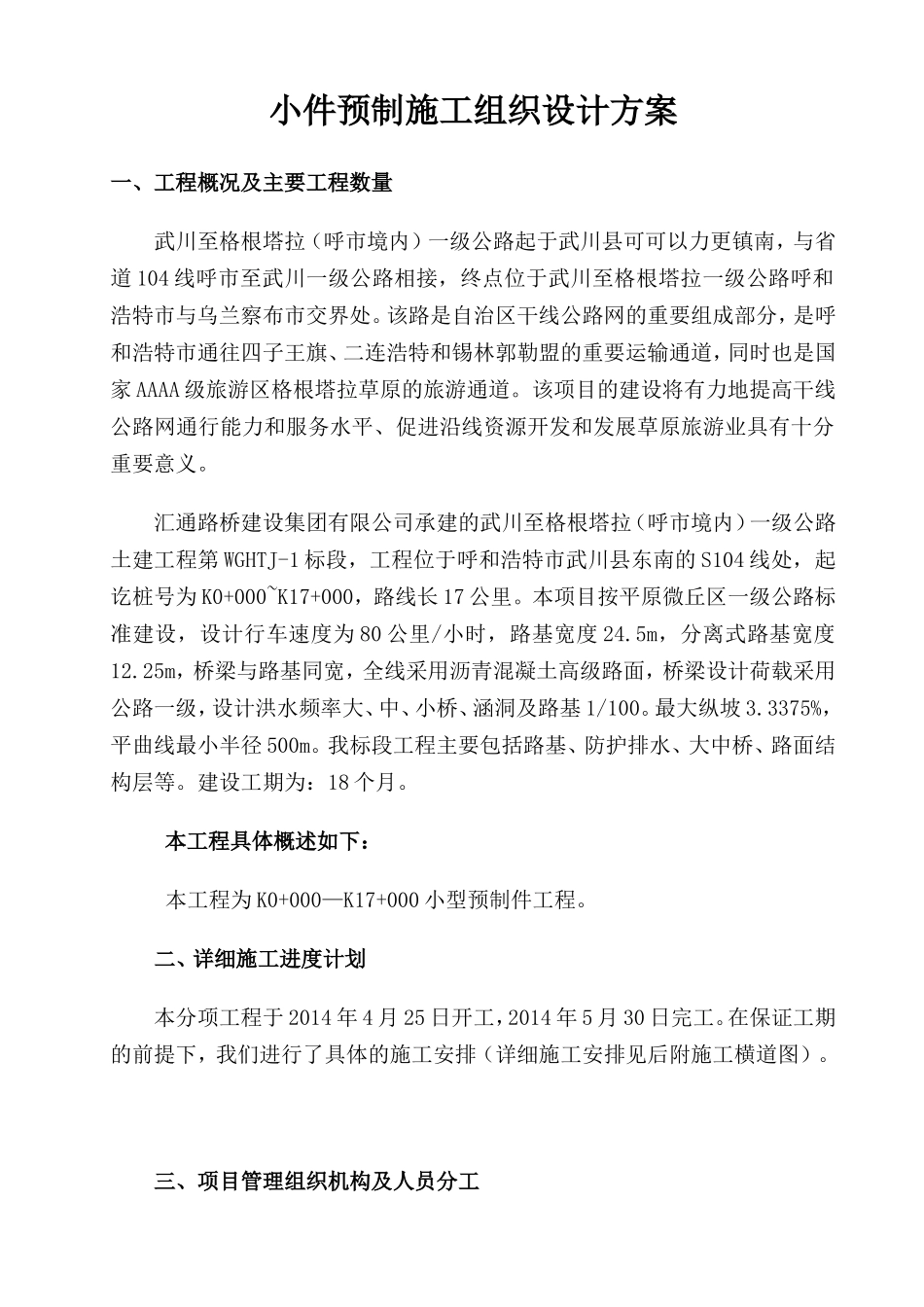

小件预制施工组织设计方案一、工程概况及主要工程数量武川至格根塔拉(呼市境内)一级公路起于武川县可可以力更镇南,与省道104线呼市至武川一级公路相接,终点位于武川至格根塔拉一级公路呼和浩特市与乌兰察布市交界处
该路是自治区干线公路网的重要组成部分,是呼和浩特市通往四子王旗、二连浩特和锡林郭勒盟的重要运输通道,同时也是国家AAAA级旅游区格根塔拉草原的旅游通道
该项目的建设将有力地提高干线公路网通行能力和服务水平、促进沿线资源开发和发展草原旅游业具有十分重要意义
汇通路桥建设集团有限公司承建的武川至格根塔拉(呼市境内)一级公路土建工程第WGHTJ-1标段,工程位于呼和浩特市武川县东南的S104线处,起讫桩号为K0+000~K17+000,路线长17公里
本项目按平原微丘区一级公路标准建设,设计行车速度为80公里/小时,路基宽度24
5m,分离式路基宽度12
25m,桥梁与路基同宽,全线采用沥青混凝土高级路面,桥梁设计荷载采用公路一级,设计洪水频率大、中、小桥、涵洞及路基1/100
3375%,平曲线最小半径500m
我标段工程主要包括路基、防护排水、大中桥、路面结构层等
建设工期为:18个月
本工程具体概述如下:本工程为K0+000—K17+000小型预制件工程
二、详细施工进度计划本分项工程于2014年4月25日开工,2014年5月30日完工
在保证工期的前提下,我们进行了具体的施工安排(详细施工安排见后附施工横道图)
三、项目管理组织机构及人员分工四、材料、人员、设备进场情况1、材料进场计划截止目前,本分项工程所需要的砂子、碎石、水泥、钢筋均已入场,并经检验合格
2、人员进场计划2014年3月20日施工技术人员及管理人员全部到位
同时民工队伍、钢筋工、等人员陆续分期进场
施工人员进场计划表项目经理:王丽强项目总工程师:刘国庆质检工程师:于得海试验负责人:秦连国测
