第一节本工程装修特点难点重点分析及主要对策第一小节综合分析1、从所提供的施工图纸看,室内各空间的布置较为清楚;设计做法的施工工艺难度不大,但施工范围中首、二层的大堂,三、四层的多功能厅层高均超过6米,施工难度较大,为施工质量及进度、工序安排重点部位
2、从工期要求看,工期比较紧张,层数虽不多、单层面积较大,工序比较好调整,但专业配合工作量较大;3、装修工程质量要求高,工程分项工序多,施工穿插现象多,成品保护难度大
4、本工程分包较多,分包之间穿插施工也比较多,配合起来相对难度比较大
5、本工程装饰材料品种繁多,部分材料和设备加工定货期较长,必须妥善解决好材料选样、招标、认价和定货、供货的一系列问题
从以上分析可以看出,本工程的难点主要体现在综合协调管理上;对在规定的工期完成好装修施工任务是非常有利的
下面对管理中存在的难点和施工中应注意的关键部位或专业分别予以阐述
1、首、二层的大堂,三、四层的多功能厅:这两个部位层高高,施工难度大,施工做法要求高,墙地面均为石材面层,是本工程装饰效果的一个亮点部位
施工用脚手架的搭设为本工程安全管理控制的重点
2、楼梯间:楼梯间属于施工通道,较早施工对成品保护较为不利
因此,合理安排楼梯间的施工时间为本工程施工工序安排的重点
3、吊顶施工:吊顶内专业管线敷设时间及敷设顺序是影响整个工程工期是否能顺利进行的关键条件
协调吊顶内专业施工也是本工程管理工作的一个难点及重点
施工工艺中铝板吊顶施工难度较大,尤其是非标铝板在加工精度,安装精度上有一定困难,造型铝板吊顶拼装及墙顶、柱顶交接部位需要现场设计师根据现场尺寸进行深化设计
而且铝板吊顶板加工周期交长,需要近1个月时间,4、地面工程:各专业地埋管线的敷设施工是地面施工的前提条件,如能高效,合理的完成地埋管线施工,对地面施工甚至整体施工较为有利

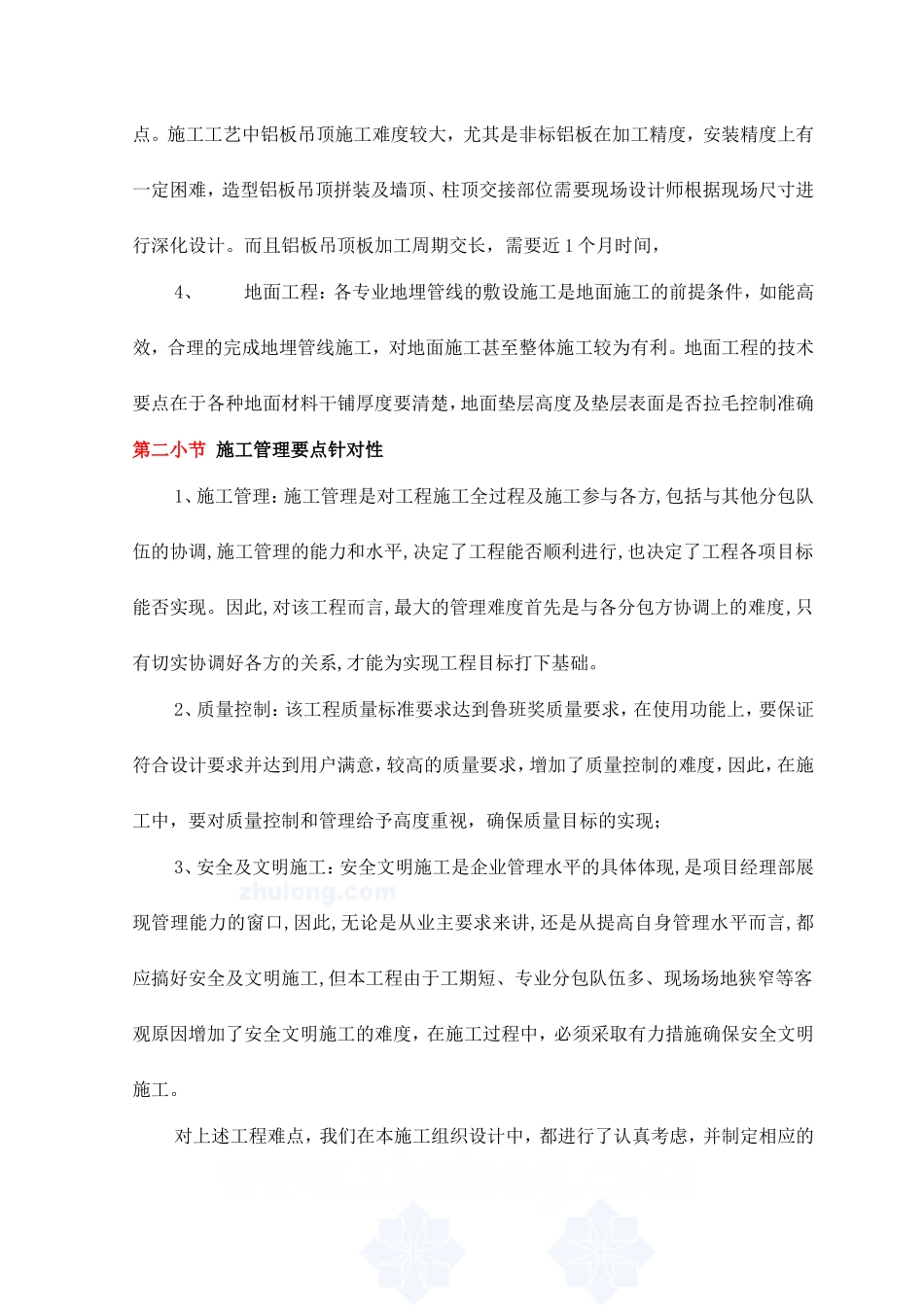

地面工程的技术要点在于各种地面材料干铺厚度要清楚,
