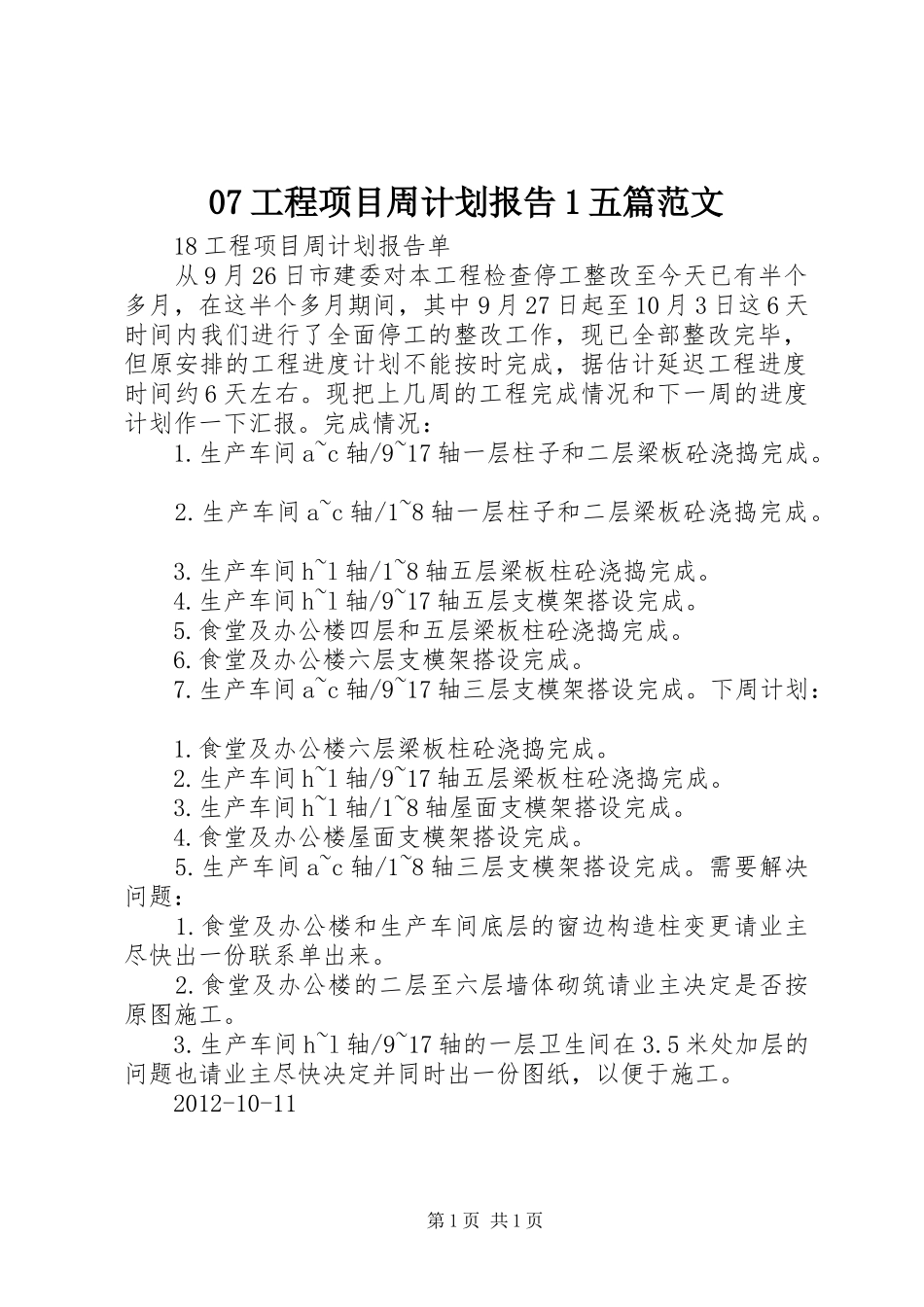

07工程项目周计划报告1五篇范文18工程项目周计划报告单从9月26日市建委对本工程检查停工整改至今天已有半个多月,在这半个多月期间,其中9月27日起至10月3日这6天时间内我们进行了全面停工的整改工作,现已全部整改完毕,但原安排的工程进度计划不能按时完成,据估计延迟工程进度时间约6天左右。现把上几周的工程完成情况和下一周的进度计划作一下汇报。完成情况:1.生产车间a~c轴/9~17轴一层柱子和二层梁板砼浇捣完成。2.生产车间a~c轴/1~8轴一层柱子和二层梁板砼浇捣完成。3.生产车间h~l轴/1~8轴五层梁板柱砼浇捣完成。4.生产车间h~l轴/9~17轴五层支模架搭设完成。5.食堂及办公楼四层和五层梁板柱砼浇捣完成。6.食堂及办公楼六层支模架搭设完成。7.生产车间a~c轴/9~17轴三层支模架搭设完成。下周计划:1.食堂及办公楼六层梁板柱砼浇捣完成。2.生产车间h~l轴/9~17轴五层梁板柱砼浇捣完成。3.生产车间h~l轴/1~8轴屋面支模架搭设完成。4.食堂及办公楼屋面支模架搭设完成。5.生产车间a~c轴/1~8轴三层支模架搭设完成。需要解决问题:1.食堂及办公楼和生产车间底层的窗边构造柱变更请业主尽快出一份联系单出来。2.食堂及办公楼的二层至六层墙体砌筑请业主决定是否按原图施工。3.生产车间h~l轴/9~17轴的一层卫生间在3.5米处加层的问题也请业主尽快决定并同时出一份图纸,以便于施工。2012-10-11第1页共1页
