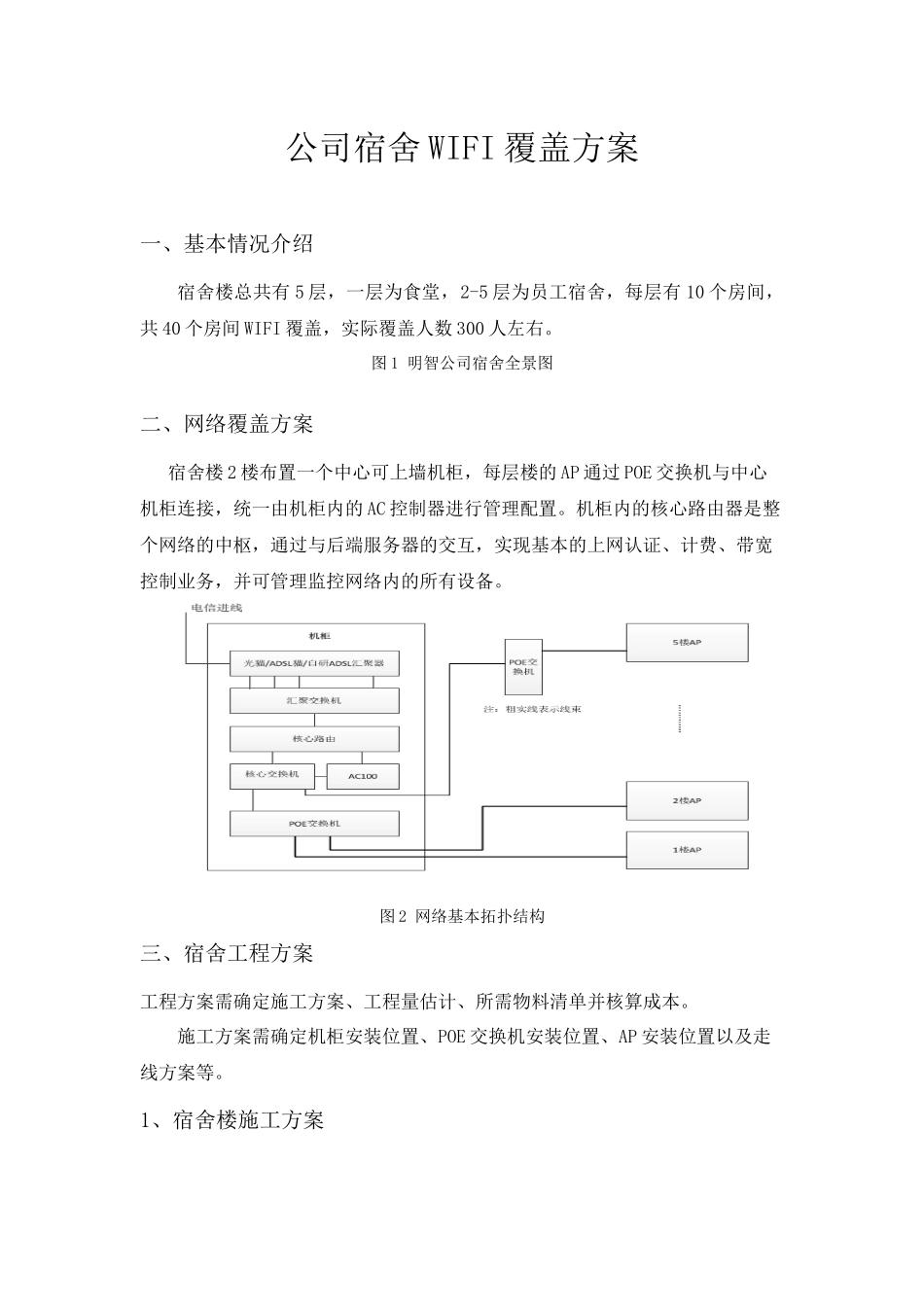

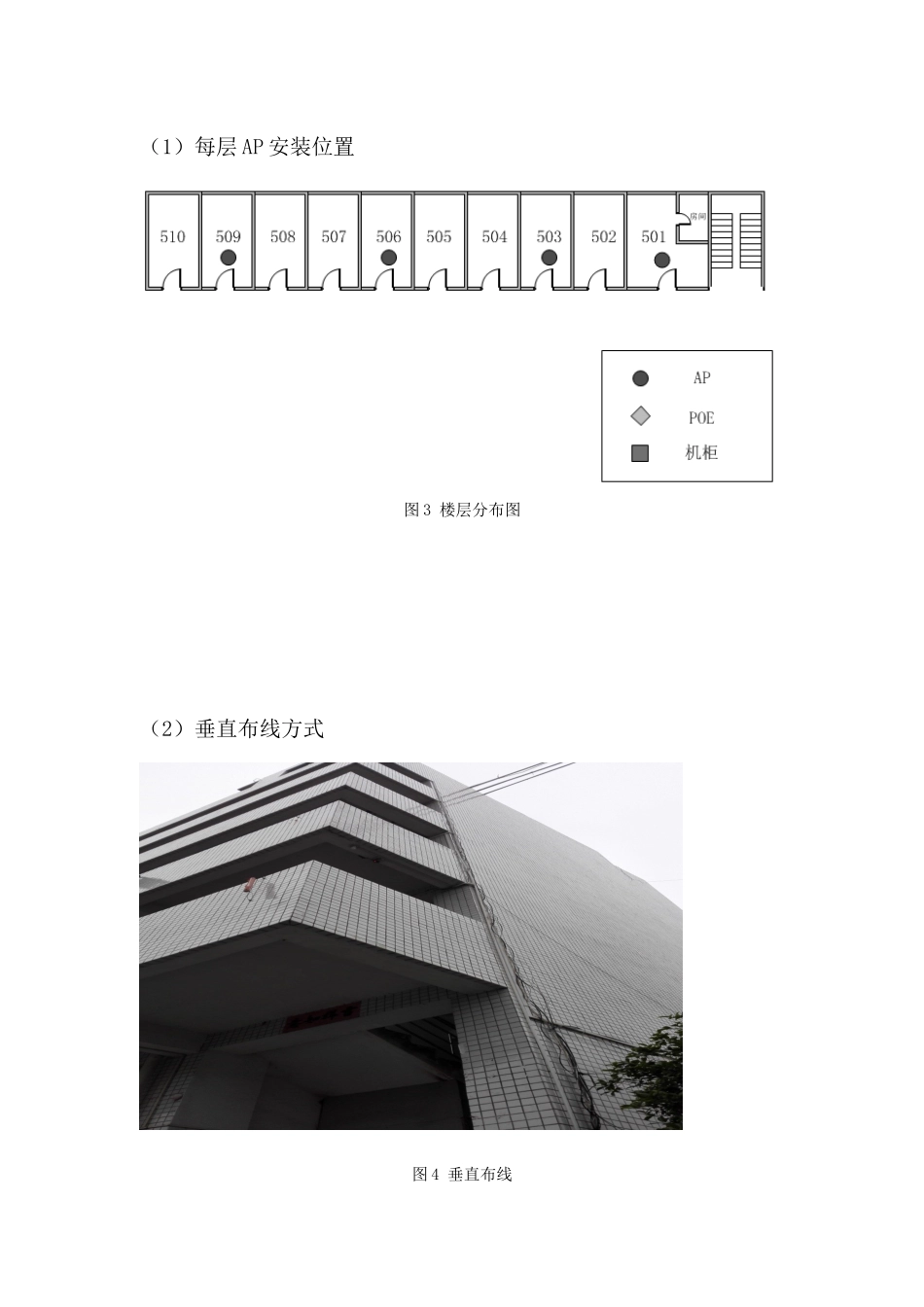

公司宿舍WIFI覆盖方案一、基本情况介绍宿舍楼总共有5层,一层为食堂,2-5层为员工宿舍,每层有10个房间,共40个房间WIFI覆盖,实际覆盖人数300人左右。图1明智公司宿舍全景图二、网络覆盖方案宿舍楼2楼布置一个中心可上墙机柜,每层楼的AP通过POE交换机与中心机柜连接,统一由机柜内的AC控制器进行管理配置。机柜内的核心路由器是整个网络的中枢,通过与后端服务器的交互,实现基本的上网认证、计费、带宽控制业务,并可管理监控网络内的所有设备。图2网络基本拓扑结构三、宿舍工程方案工程方案需确定施工方案、工程量估计、所需物料清单并核算成本。施工方案需确定机柜安装位置、POE交换机安装位置、AP安装位置以及走线方案等。1、宿舍楼施工方案(1)每层AP安装位置图3楼层分布图(2)垂直布线方式图4垂直布线(3)AP安装位置图5AP安装位置需要在墙上面打一个洞,把AP放置在房间里面。2、宿舍楼物料清单表1设备清单名称型号数量用途无线AP302TL-AP302C16无线接入点无线AP405TL-AP4052无线接入点POE交换机TL-SF1009P2连接到APPOE交换机TL-SF1009PE1连接到APADSL水星系列5拨号软路由YIMIAN-X861核心路由汇聚交换机TL-SF1008L1汇聚核心交换机TL-SG10081LAN核心交换机AC控制器TL-AC1001AC控制器机柜9U1安装除AP、POE交换机外的设备表2材料清单名称型号数量用途备注超5类网线环威CAT-5EUTP2箱走线10口插线板晨讯10个3孔插口1个机柜内设备供电PVC管0施工方备料PVC管转接头0施工方备料PVC管卡0施工方备料扎带若干施工方备料3、WIFI覆盖施工进度公司项目现已完成场地勘察和方案设计,并开始申请宽带配备物料,工程施工预计为期一个星期,项目预计于2015年1月24日进入长期运营阶段。表3项目进度项目阶段工作量(人天)实施日期所用时期(天)阶段说明场地勘察21.131已完成设计方案21.141已完成申请宽带11.14-1.174有申请周期工程施工41.18-1.225约一周验收调试21.231工程验收测试免费试用1.23-307免费试运营运营维护1.23长期

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

公司宿舍WIFI覆盖方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
