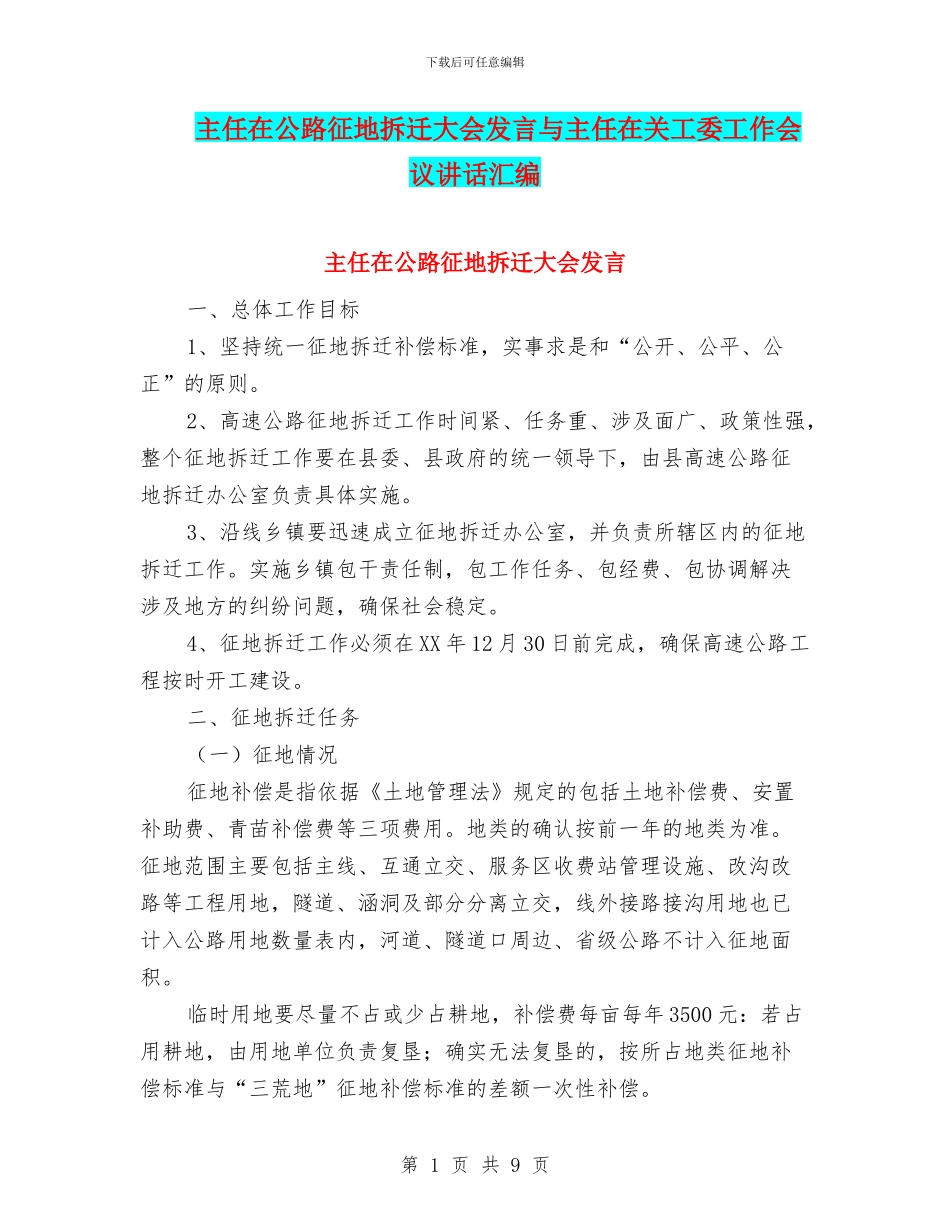

下载后可任意编辑主任在公路征地拆迁大会发言与主任在关工委工作会议讲话汇编主任在公路征地拆迁大会发言一、总体工作目标1、坚持统一征地拆迁补偿标准,实事求是和“公开、公平、公正”的原则
2、高速公路征地拆迁工作时间紧、任务重、涉及面广、政策性强,整个征地拆迁工作要在县委、县政府的统一领导下,由县高速公路征地拆迁办公室负责具体实施
3、沿线乡镇要迅速成立征地拆迁办公室,并负责所辖区内的征地拆迁工作
实施乡镇包干责任制,包工作任务、包经费、包协调解决涉及地方的纠纷问题,确保社会稳定
4、征地拆迁工作必须在XX年12月30日前完成,确保高速公路工程按时开工建设
二、征地拆迁任务(一)征地情况征地补偿是指依据《土地管理法》规定的包括土地补偿费、安置补助费、青苗补偿费等三项费用
地类的确认按前一年的地类为准
征地范围主要包括主线、互通立交、服务区收费站管理设施、改沟改路等工程用地,隧道、涵洞及部分分离立交,线外接路接沟用地也已计入公路用地数量表内,河道、隧道口周边、省级公路不计入征地面积
临时用地要尽量不占或少占耕地,补偿费每亩每年3500元:若占用耕地,由用地单位负责复垦;确实无法复垦的,按所占地类征地补偿标准与“三荒地”征地补偿标准的差额一次性补偿

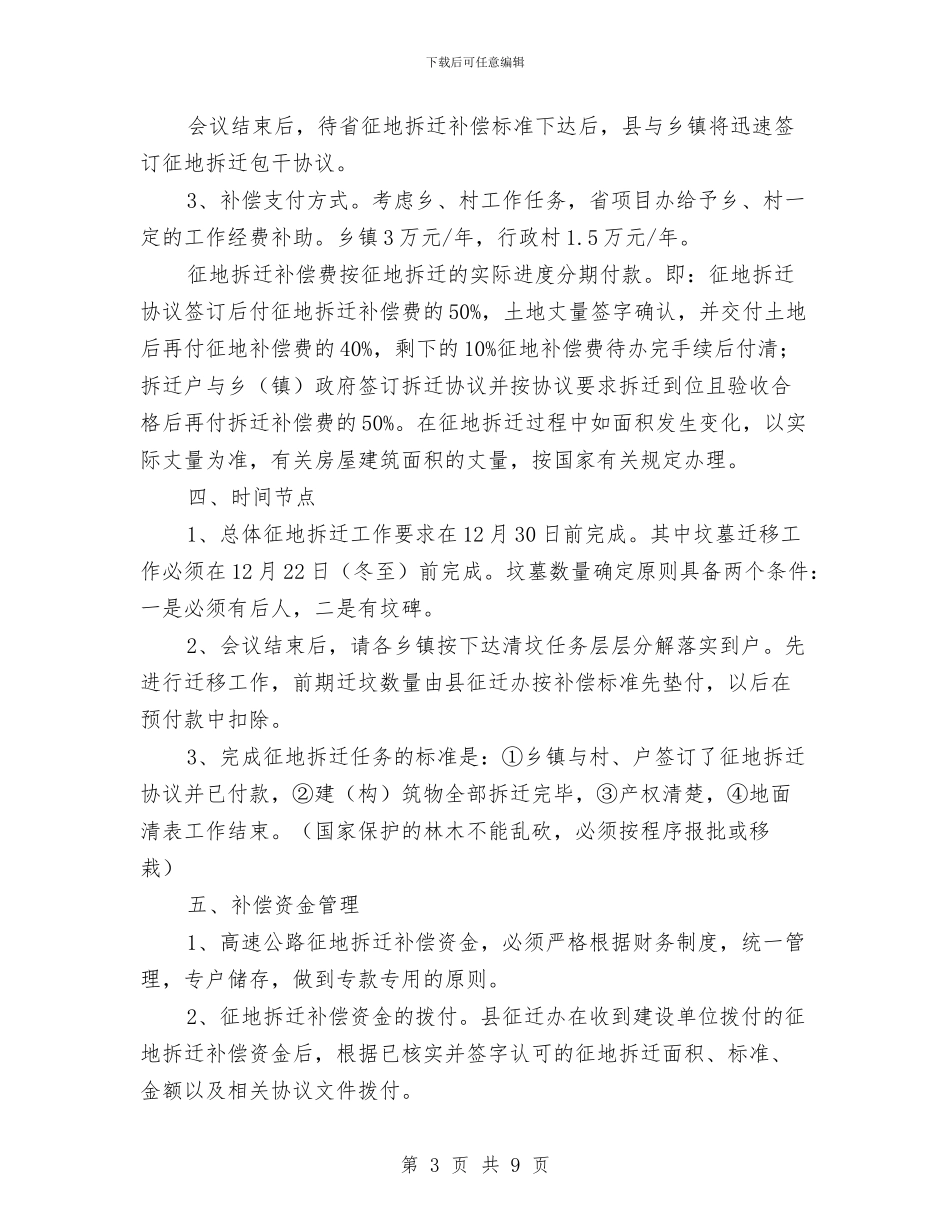

第1页共9页下载后可任意编辑因施工填筑路基需在红线外取土,由施工单位会同县征迁办、乡(镇)政府进行实地选址测量,按每一压实立方米1元的标准支付给产权单位
(二)拆迁情况拆迁包括征用土地范围内的所有建(构)筑物、电力、电信及其他管线设施
拆迁由项目单位与产权单位协商解决,县、乡征迁办负责协助
地面建筑物拆迁补偿含建筑物补偿费、照明线路变更费、有线电视线路变更费、电话移机费等补助费
三、操作方法1、根据高速公路县段放样红线图,由用地单位、县征迁办、乡(镇)政府一同确定征地范围、地类、数量,并将任务下达到乡(镇),并与乡(镇)政府签订征地拆迁包
