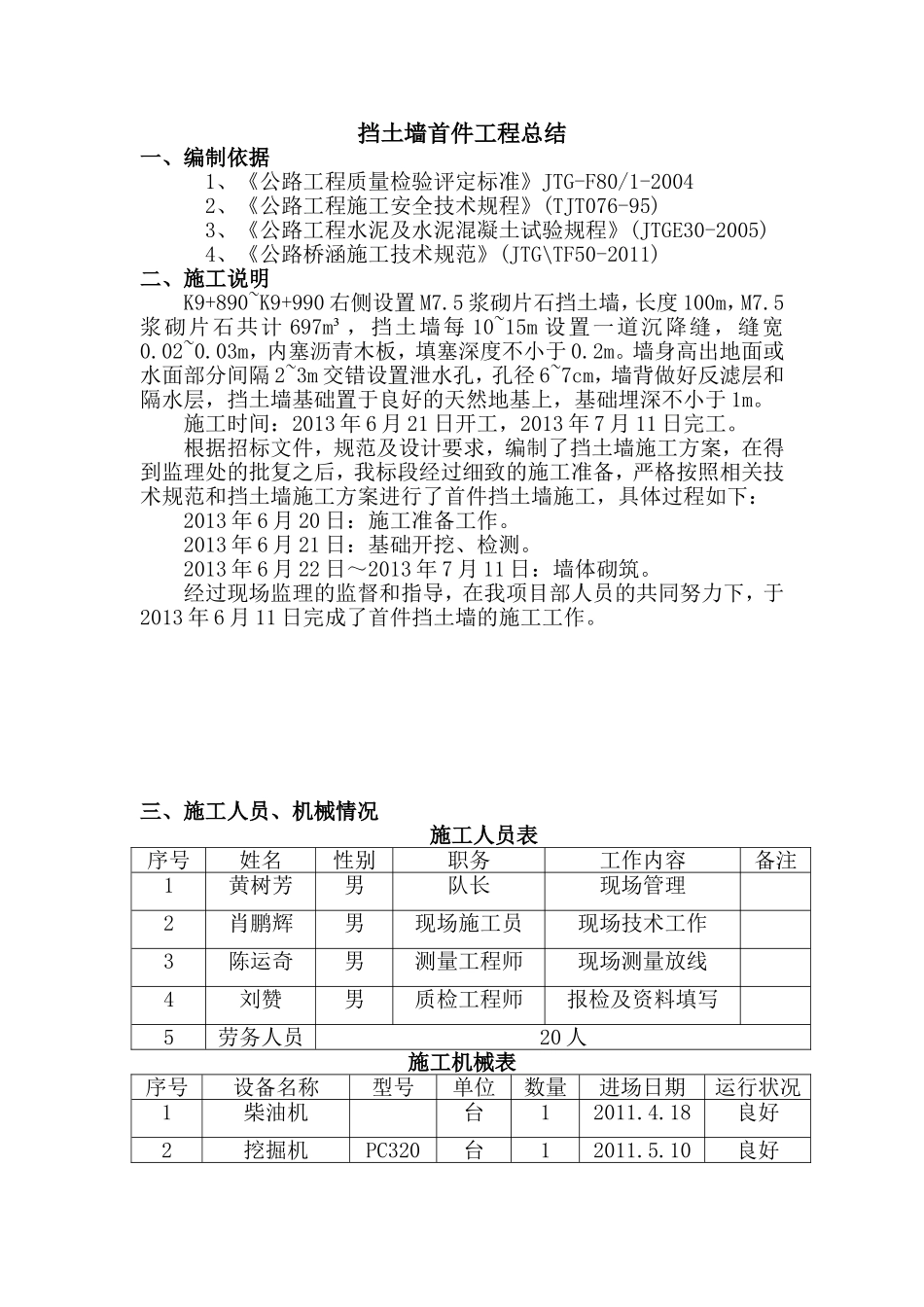

挡土墙首件工程总结一、编制依据1、《公路工程质量检验评定标准》JTG-F80/1-20042、《公路工程施工安全技术规程》(TJT076-95)3、《公路工程水泥及水泥混凝土试验规程》(JTGE30-2005)4、《公路桥涵施工技术规范》(JTG\TF50-2011)二、施工说明K9+890~K9+990右侧设置M7
5浆砌片石挡土墙,长度100m,M7
5浆砌片石共计697m³,挡土墙每10~15m设置一道沉降缝,缝宽0
03m,内塞沥青木板,填塞深度不小于0
墙身高出地面或水面部分间隔2~3m交错设置泄水孔,孔径6~7cm,墙背做好反滤层和隔水层,挡土墙基础置于良好的天然地基上,基础埋深不小于1m
施工时间:2013年6月21日开工,2013年7月11日完工
根据招标文件,规范及设计要求,编制了挡土墙施工方案,在得到监理处的批复之后,我标段经过细致的施工准备,严格按照相关技术规范和挡土墙施工方案进行了首件挡土墙施工,具体过程如下:2013年6月20日:施工准备工作
2013年6月21日:基础开挖、检测
2013年6月22日~2013年7月11日:墙体砌筑
经过现场监理的监督和指导,在我项目部人员的共同努力下,于2013年6月11日完成了首件挡土墙的施工工作
三、施工人员、机械情况施工人员表序号姓名性别职务工作内容备注1黄树芳男队长现场管理2肖鹏辉男现场施工员现场技术工作3陈运奇男测量工程师现场测量放线4刘赞男质检工程师报检及资料填写5劳务人员20人施工机械表序号设备名称型号单位数量进场日期运行状况1柴油机台12011
18良好2挖掘机PC320台12011
10良好3砂浆搅拌机台12011
18良好4装载机ZL50台12011
11良好5试验检测仪器套12011
20良好6测量仪器拓普康套12010

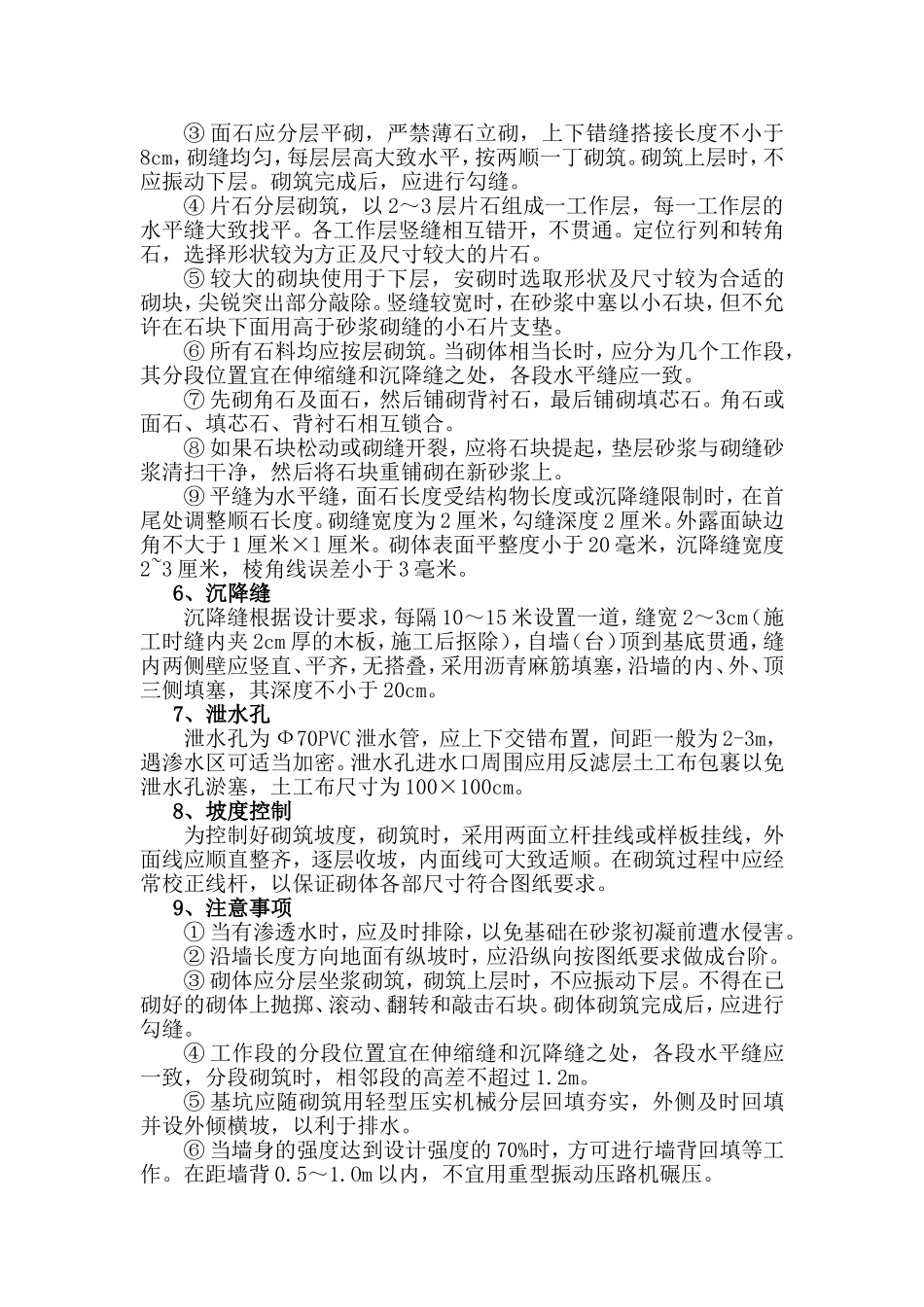

20良好四、施工过程1、测量
