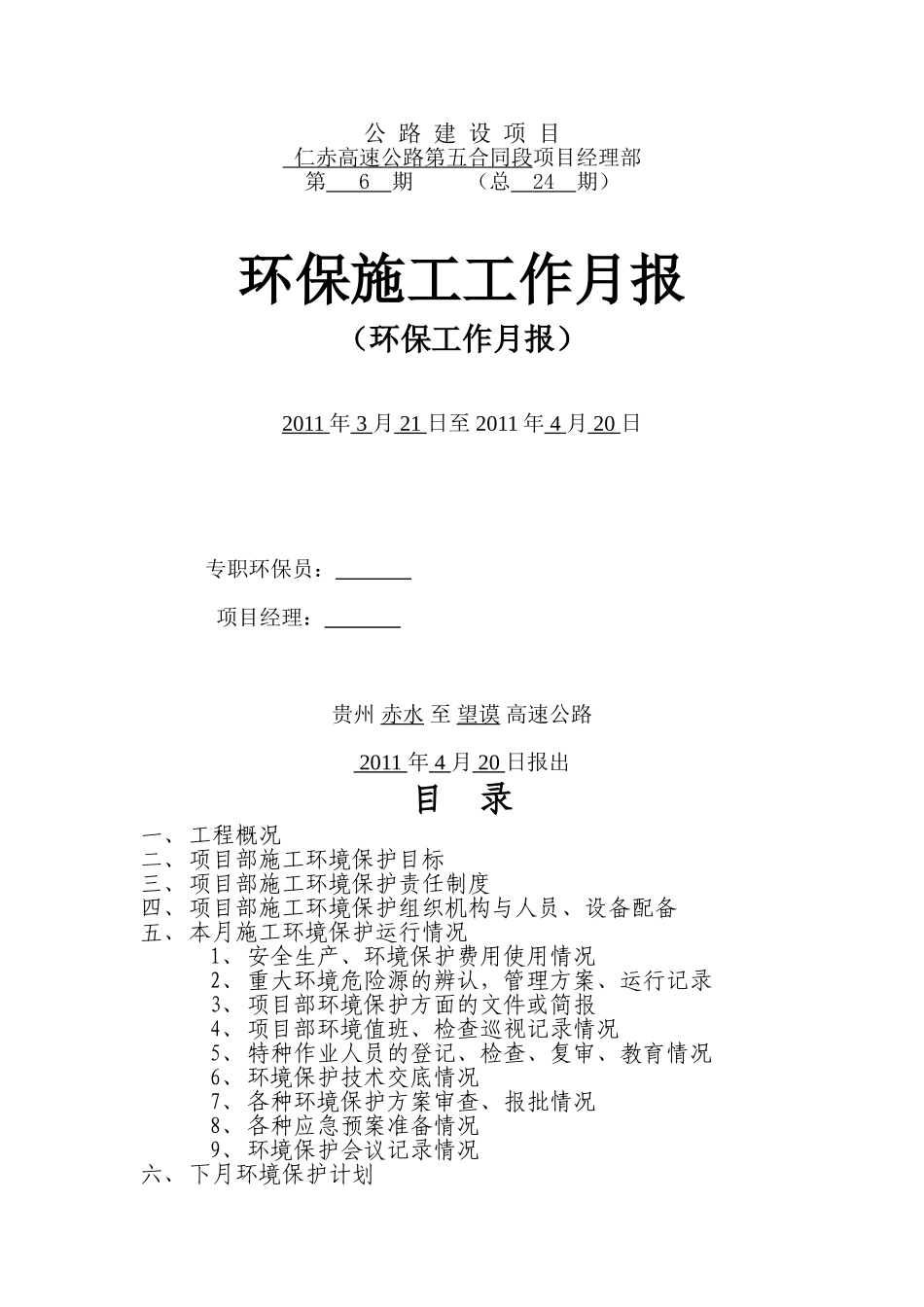

公路建设项目仁赤高速公路第五合同段项目经理部第6期(总24期)环保施工工作月报(环保工作月报)2011年3月21日至2011年4月20日专职环保员:项目经理:贵州赤水至望谟高速公路2011年4月20日报出目录一、工程概况二、项目部施工环境保护目标三、项目部施工环境保护责任制度四、项目部施工环境保护组织机构与人员、设备配备五、本月施工环境保护运行情况1、安全生产、环境保护费用使用情况2、重大环境危险源的辨认,管理方案、运行记录3、项目部环境保护方面的文件或简报4、项目部环境值班、检查巡视记录情况5、特种作业人员的登记、检查、复审、教育情况6、环境保护技术交底情况7、各种环境保护方案审查、报批情况8、各种应急预案准备情况9、环境保护会议记录情况六、下月环境保护计划七、存在的环境保护隐患处理结果八、其它环境保护事宜九、环境保护方面的照片十、附:项目部环境保护自查表一、工程概况仁怀至赤水高速公路RCTJ-5合同段位大坝镇附近,,讫起桩号为K32+200~K36+243,(ZK32+200~ZK36+262)路线全长4
起于大水井大桥K32+200(ZK32+200)止于宦家沟隧道出口K36+243(ZK+36+262)
主要工程量:路基工程:路基长1
817km;其中挖方278450m3,填方108830m3,弃方169620m3,附属圬工3
9万m3桥梁工程:桥梁长度2226米/5座(全幅),主要包括K32+246~K32+434大水井大桥,K32+605~K32+730坪上大桥,K33+516~K34+456五岔河特大桥,K34+756~K35+247马家湾大桥,K35+346~K35+957柏杨湾大桥
涵洞:主线12米/1座(半幅)主要包括K33+094
隧道工程:隧道长度304米/1座(全幅)主要包括K35+958~K36+243(ZK35+958~ZK36+2
