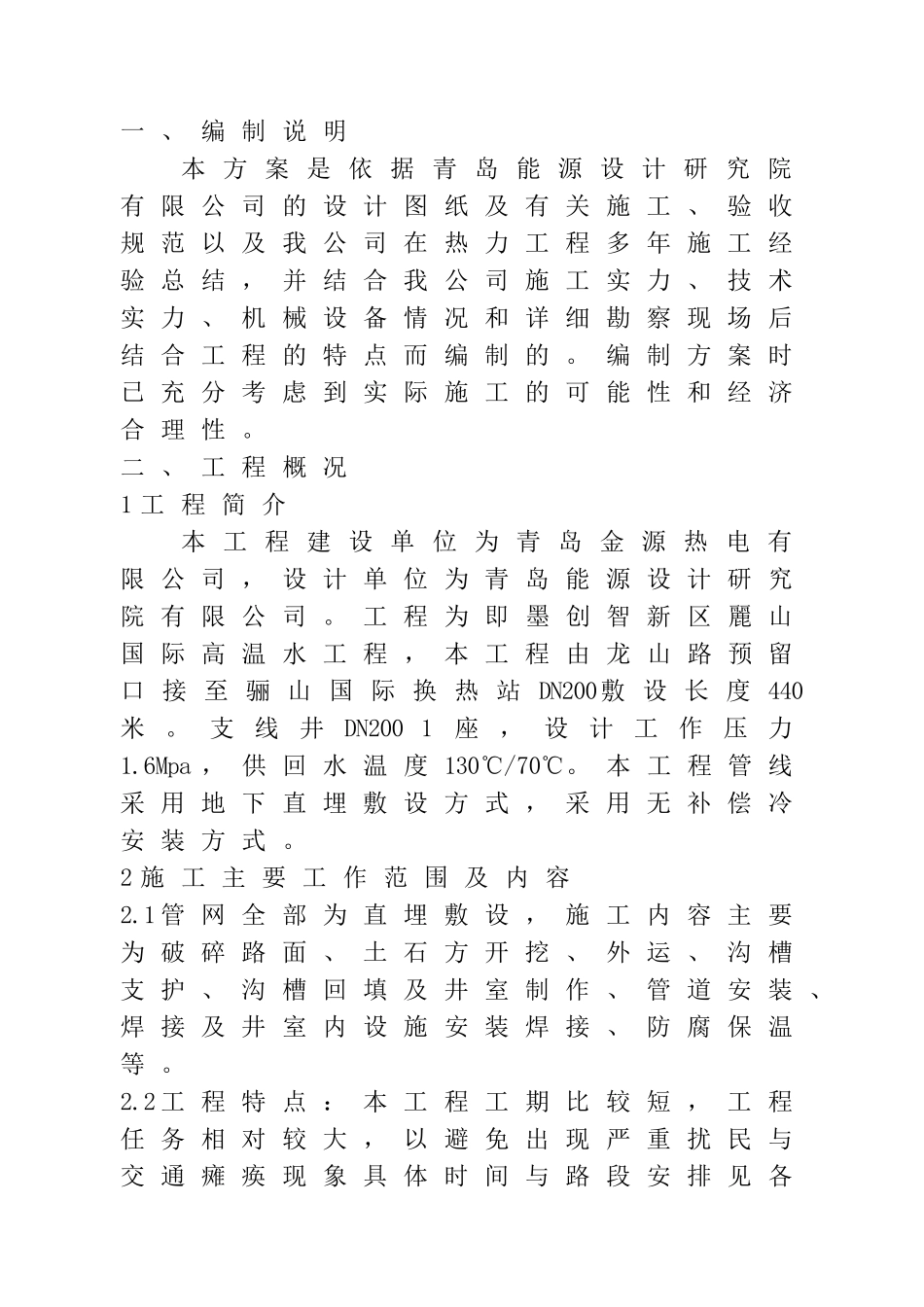

一、编制说明本方案是依据青岛能源设计研究院有限公司的设计图纸及有关施工、验收规范以及我公司在热力工程多年施工经验总结,并结合我公司施工实力、技术实力、机械设备情况和详细勘察现场后结合工程的特点而编制的
编制方案时已充分考虑到实际施工的可能性和经济合理性
二、工程概况1工程简介本工程建设单位为青岛金源热电有限公司,设计单位为青岛能源设计研究院有限公司
工程为即墨创智新区麗山国际高温水工程,本工程由龙山路预留口接至骊山国际换热站DN200敷设长度440米
支线井DN2001座,设计工作压力1
6Mpa,供回水温度130℃/70℃
本工程管线采用地下直埋敷设方式,采用无补偿冷安装方式
2施工主要工作范围及内容2
1管网全部为直埋敷设,施工内容主要为破碎路面、土石方开挖、外运、沟槽支护、沟槽回填及井室制作、管道安装、焊接及井室内设施安装焊接、防腐保温等

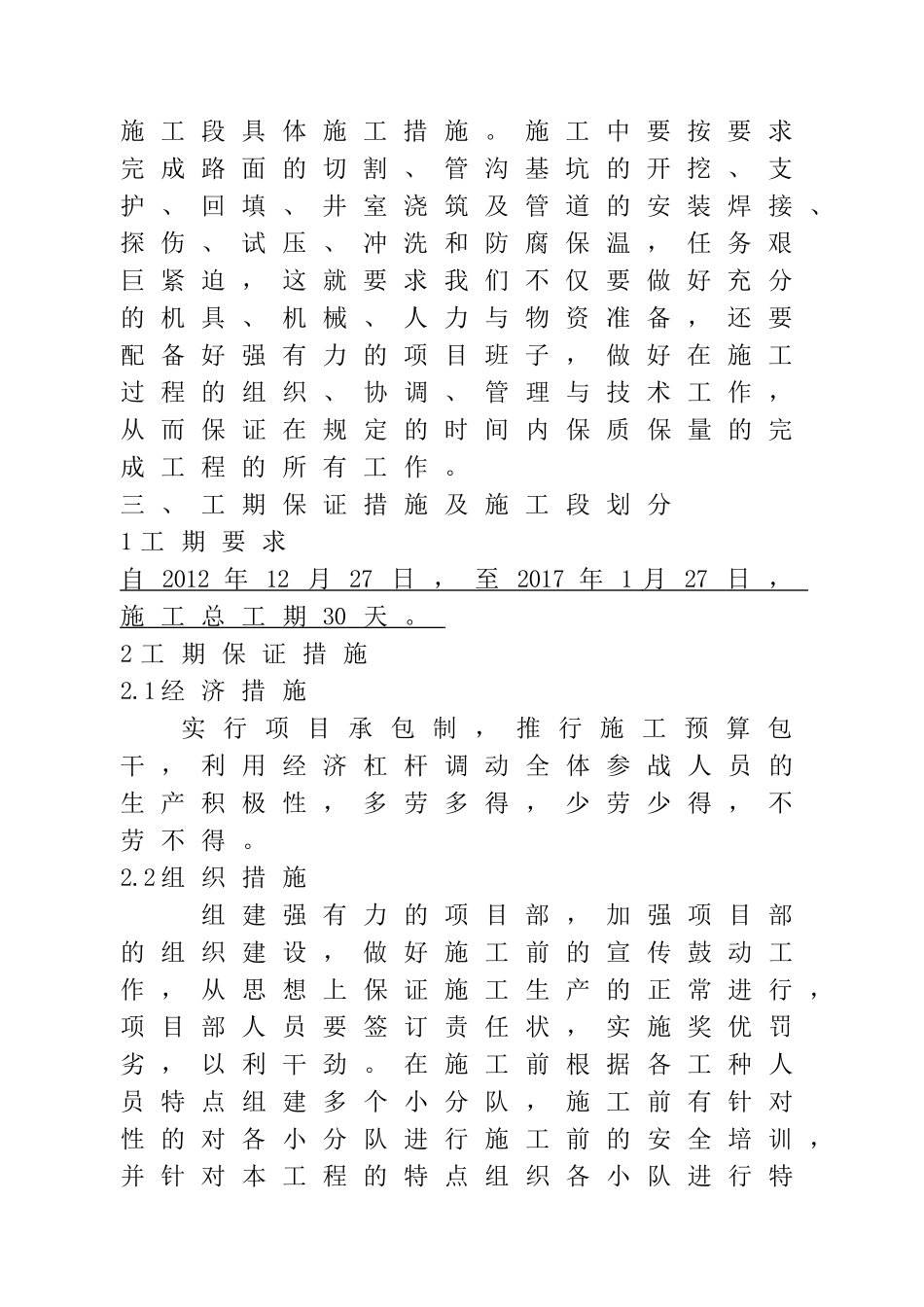

2工程特点:本工程工期比较短,工程任务相对较大,以避免出现严重扰民与交通瘫痪现象具体时间与路段安排见各施工段具体施工措施
施工中要按要求完成路面的切割、管沟基坑的开挖、支护、回填、井室浇筑及管道的安装焊接、探伤、试压、冲洗和防腐保温,任务艰巨紧迫,这就要求我们不仅要做好充分的机具、机械、人力与物资准备,还要配备好强有力的项目班子,做好在施工过程的组织、协调、管理与技术工作,从而保证在规定的时间内保质保量的完成工程的所有工作

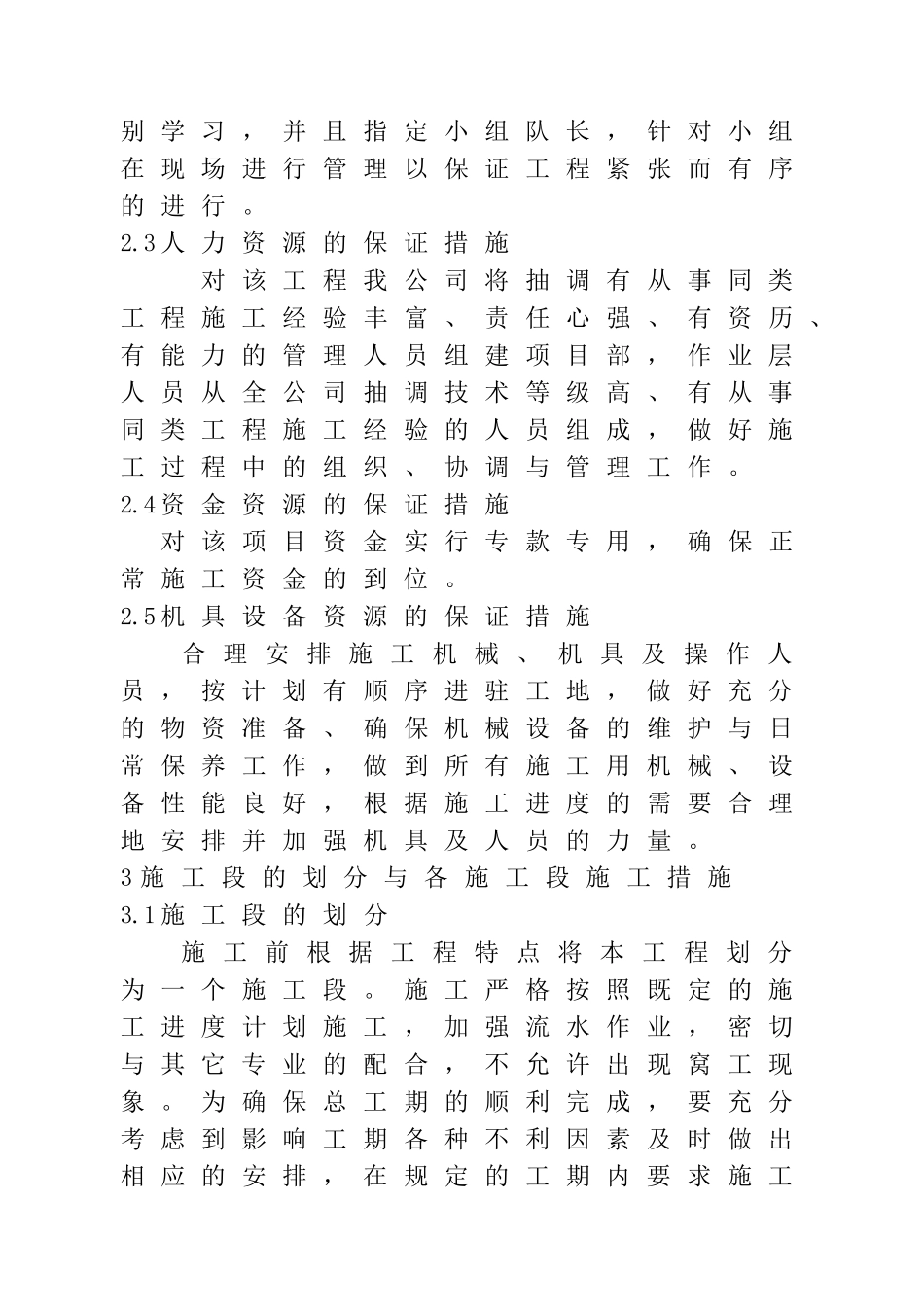

三、工期保证措施及施工段划分1工期要求自2012年12月27日,至2017年1月27日,施工总工期30天
2工期保证措施2
1经济措施实行项目承包制,推行施工预算包干,利用经济杠杆调动全体参战人员的生产积极性,多劳多得,少劳少得,不劳不得
2组织措施组建强有力的项目部,加强项目部的组织建设,做好施工前的宣传鼓动工作,从思想上保证施工生产的正常进行,项目部人员要签订责任状,实施奖优罚劣,以利干劲
