工艺供热外管焊接方案一、概况工艺供热外管工程是管道规格较全,材质种类较多的一项管道工程管道累计5万多米,其中有碳钢管道、合金钢管道、不锈钢管道和纯铝管道,还有夹套管道和伴热管道,管道大部分为中低压管道
由于是化工管道,大多数管内流体为易燃易爆介质,因此对于管道的焊接要求是很严格的
为指导工艺供热外管工程的焊接,保证工程质量,现针对不同材质和不同的技术要求,制订以下焊接施工技术措施,以满足设计和规范要求
二、焊接方案编制依据1、GB50235-97《工业金属管道工程施工及验收规范》;2、GB50236-98《现场设备、工业管道焊接工程施工及验收规范》
3、施工图纸及设计文件
三、焊接前质量保证要求1、建立完整的工程质量保证体系,明确焊接责任师的职责,完善焊接质量控制系统,挂牌明确负责焊接工程的焊接技术人员,焊接检查人员,焊接检验人员,作到随时予防焊接质量滑坡,加大焊接跟踪检验力度,确保获得业主满意的焊接产品
2、根据图纸设计的管材种类、材质、规格、温度、压力、流体介质等要求和规定执行的规程、规范、标准,由焊接工程师制定焊接方案,依据集团公司制定的相应《焊接工艺评定》,编制《焊接工艺卡》,并在实际施焊中,严格按《焊接方案》和《焊接工艺卡》要求进行操作
3、在焊接工程师指导下进行现场焊接质量检验、评定和返修
4、凡参加施焊的焊工,必须按劳动部颁发的《锅炉、压力容器焊工考试规程》考试合格后,方能上岗操作,并且只能焊接在有效期范围内的项目,严禁无证上岗和超越焊工能力焊接
5、焊材的选购:应选国家定点厂家出产的产品,所有焊材必须有合格的材质证明
6、现场焊接技术人员必须深入现场,及时对焊口和每道工序进行检验
7、现场配备X光无损探伤机两台和超声波探伤仪一台,无损检验人员须具有二级以上资质
四、焊接通用工艺要求1、焊接现场设置防风、防雨棚

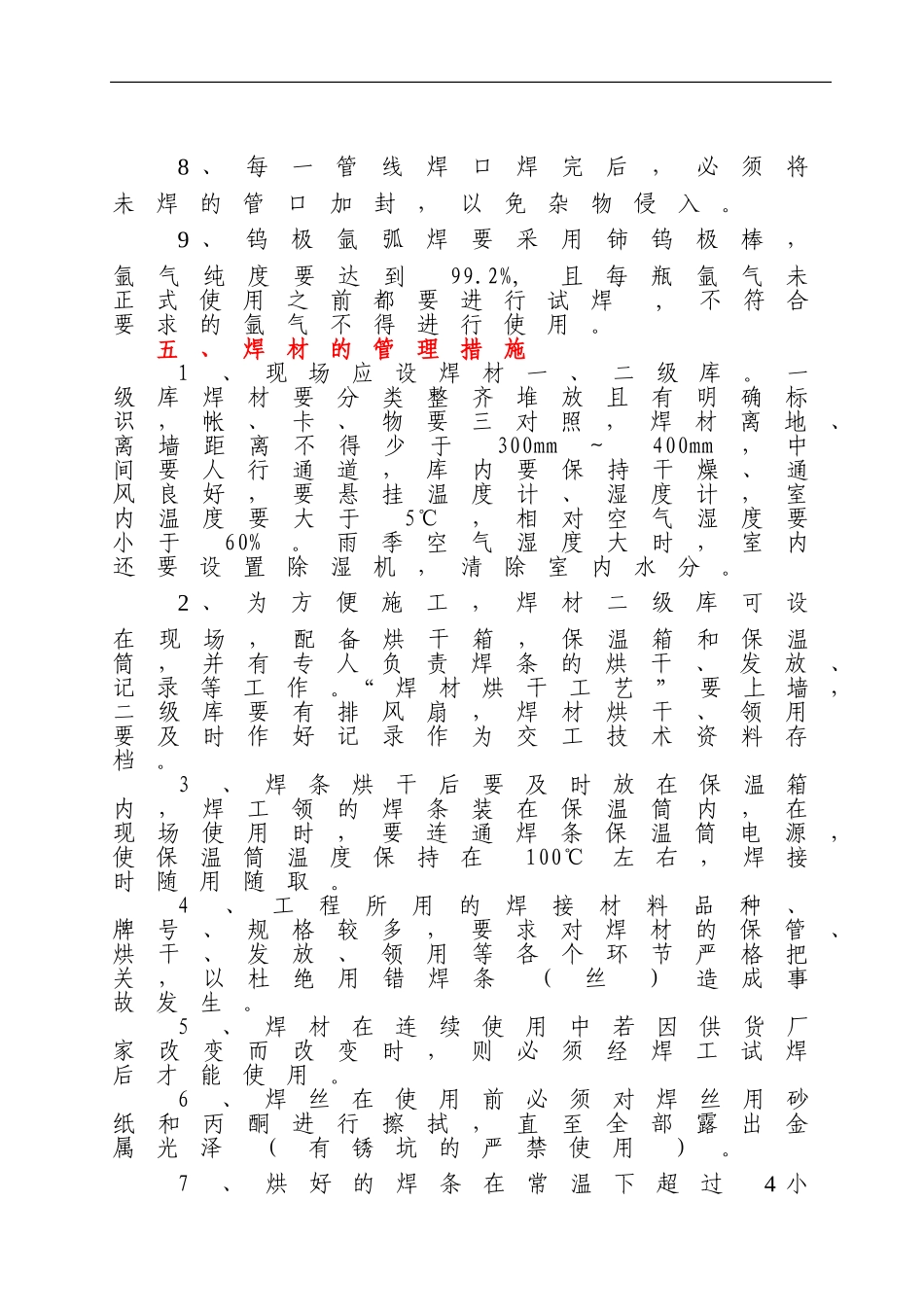

2、不得在母材表面随意引弧和试验电流
