101苏南运河苏州市区段三级航道整治工程SQ-HD1合同段新建A型护岸施工方案苏南运河苏州市区段三级航道整治工程SQ-HD1合同段项目经理部2010年10月16日一、现浇砼基础施工(一)、场地平整、基坑土方开挖土方开挖分二次开挖:第一次,将征地线内土方视水位情况统一挖填至标高1
5m处用作施工平台,符合回填要求的土方堆至临时堆土区留做回填用,多余土方和不符合回填要求的土方可临时就近堆放或运出
第二次,严格按照设计基坑底宽开挖,边坡根据土质情况进行调整
部分考虑用作回填,多余土方运至堆土区

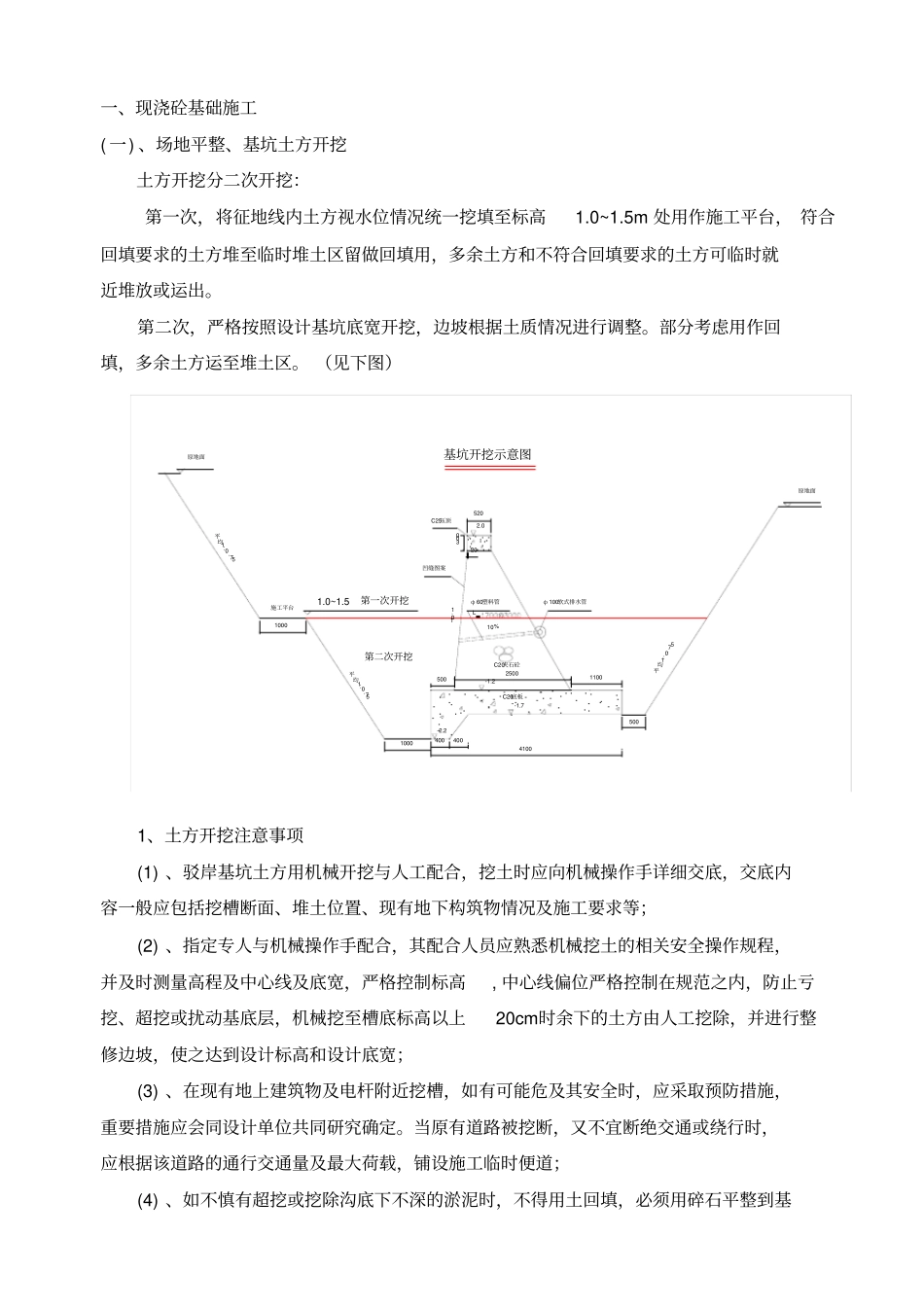

(见下图)1、土方开挖注意事项(1)、驳岸基坑土方用机械开挖与人工配合,挖土时应向机械操作手详细交底,交底内容一般应包括挖槽断面、堆土位置、现有地下构筑物情况及施工要求等;(2)、指定专人与机械操作手配合,其配合人员应熟悉机械挖土的相关安全操作规程,并及时测量高程及中心线及底宽,严格控制标高,中心线偏位严格控制在规范之内,防止亏挖、超挖或扰动基底层,机械挖至槽底标高以上20cm时余下的土方由人工挖除,并进行整修边坡,使之达到设计标高和设计底宽;(3)、在现有地上建筑物及电杆附近挖槽,如有可能危及其安全时,应采取预防措施,重要措施应会同设计单位共同研究确定
当原有道路被挖断,又不宜断绝交通或绕行时,应根据该道路的通行交通量及最大荷载,铺设施工临时便道;(4)、如不慎有超挖或挖除沟底下不深的淤泥时,不得用土回填,必须用碎石平整到基300500400400410011005202
2250010:1凹缝图案C25压顶φ60塑料管LC20夹石砼C20底板平均1:0
75φ100软式排水管10%5001000平均1:0
75原地面1
5基坑开挖示意图施工平台原地面平均1:0

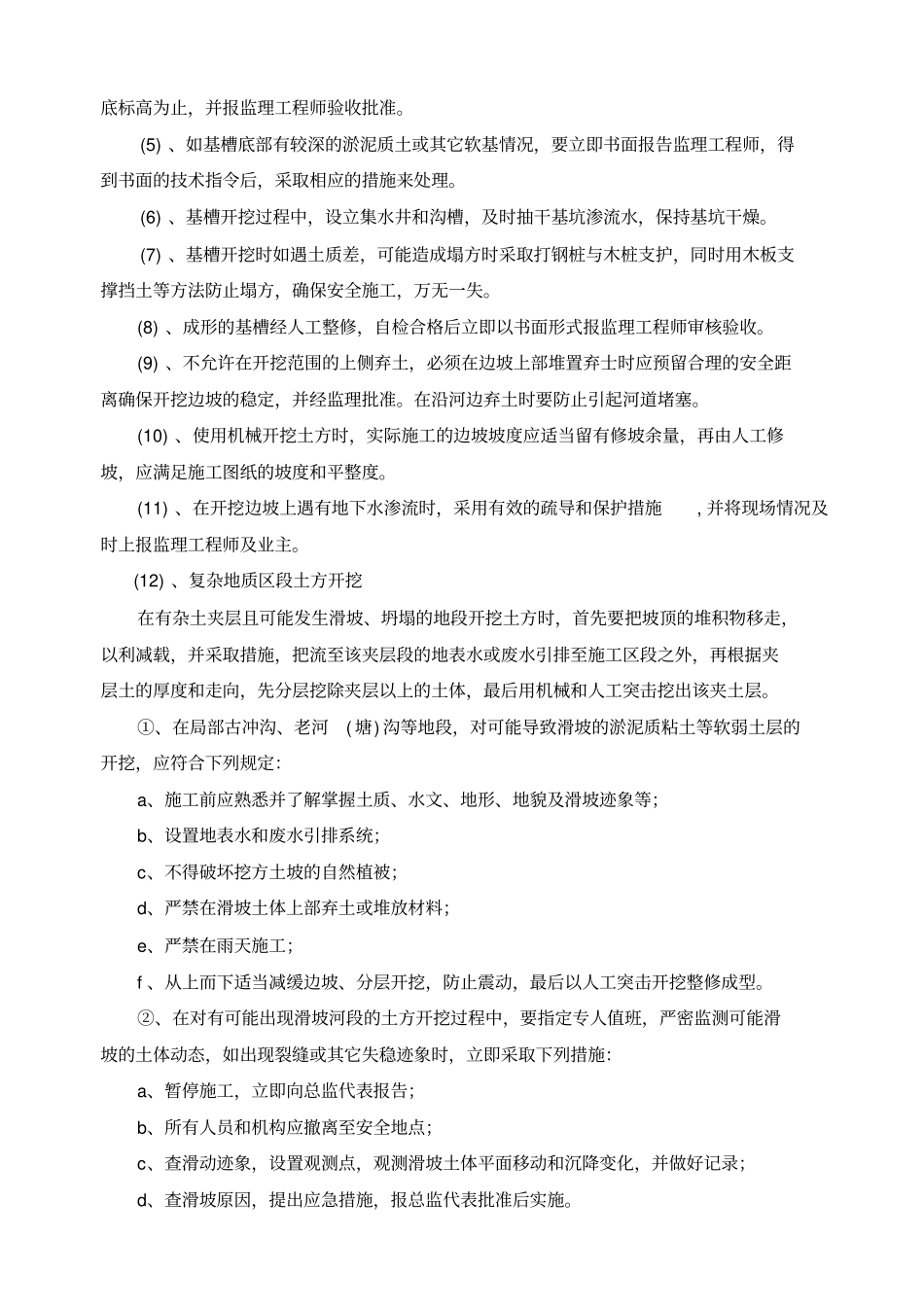

751000第一次开挖第二次开挖底标高为止,并报监理工程师验收批准
