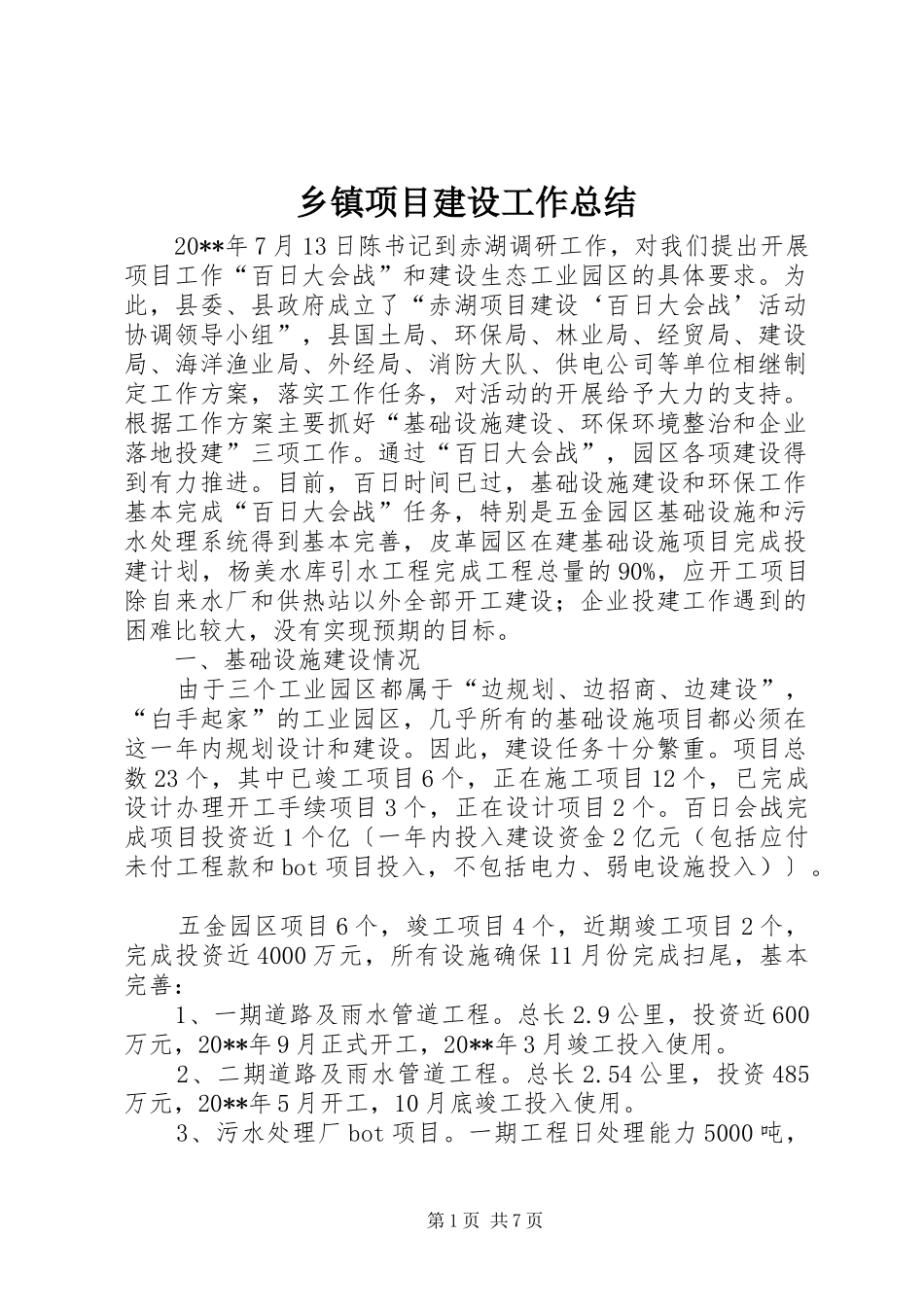

乡镇项目建设工作总结20**年7月13日陈书记到赤湖调研工作,对我们提出开展项目工作“百日大会战”和建设生态工业园区的具体要求
为此,县委、县政府成立了“赤湖项目建设‘百日大会战’活动协调领导小组”,县国土局、环保局、林业局、经贸局、建设局、海洋渔业局、外经局、消防大队、供电公司等单位相继制定工作方案,落实工作任务,对活动的开展给予大力的支持
根据工作方案主要抓好“基础设施建设、环保环境整治和企业落地投建”三项工作
通过“百日大会战”,园区各项建设得到有力推进
目前,百日时间已过,基础设施建设和环保工作基本完成“百日大会战”任务,特别是五金园区基础设施和污水处理系统得到基本完善,皮革园区在建基础设施项目完成投建计划,杨美水库引水工程完成工程总量的90%,应开工项目除自来水厂和供热站以外全部开工建设;企业投建工作遇到的困难比较大,没有实现预期的目标
一、基础设施建设情况由于三个工业园区都属于“边规划、边招商、边建设”,“白手起家”的工业园区,几乎所有的基础设施项目都必须在这一年内规划设计和建设
因此,建设任务十分繁重
项目总数23个,其中已竣工项目6个,正在施工项目12个,已完成设计办理开工手续项目3个,正在设计项目2个
百日会战完成项目投资近1个亿〔一年内投入建设资金2亿元(包括应付未付工程款和bot项目投入,不包括电力、弱电设施投入)〕
五金园区项目6个,竣工项目4个,近期竣工项目2个,完成投资近4000万元,所有设施确保11月份完成扫尾,基本完善:1、一期道路及雨水管道工程
9公里,投资近600万元,20**年9月正式开工,20**年3月竣工投入使用
2、二期道路及雨水管道工程
54公里,投资485万元,20**年5月开工,10月底竣工投入使用
3、污水处理厂bot项目
一期工程日处理能力5000吨,第1页共7页投资2000万元,20**年4月开工建设,
