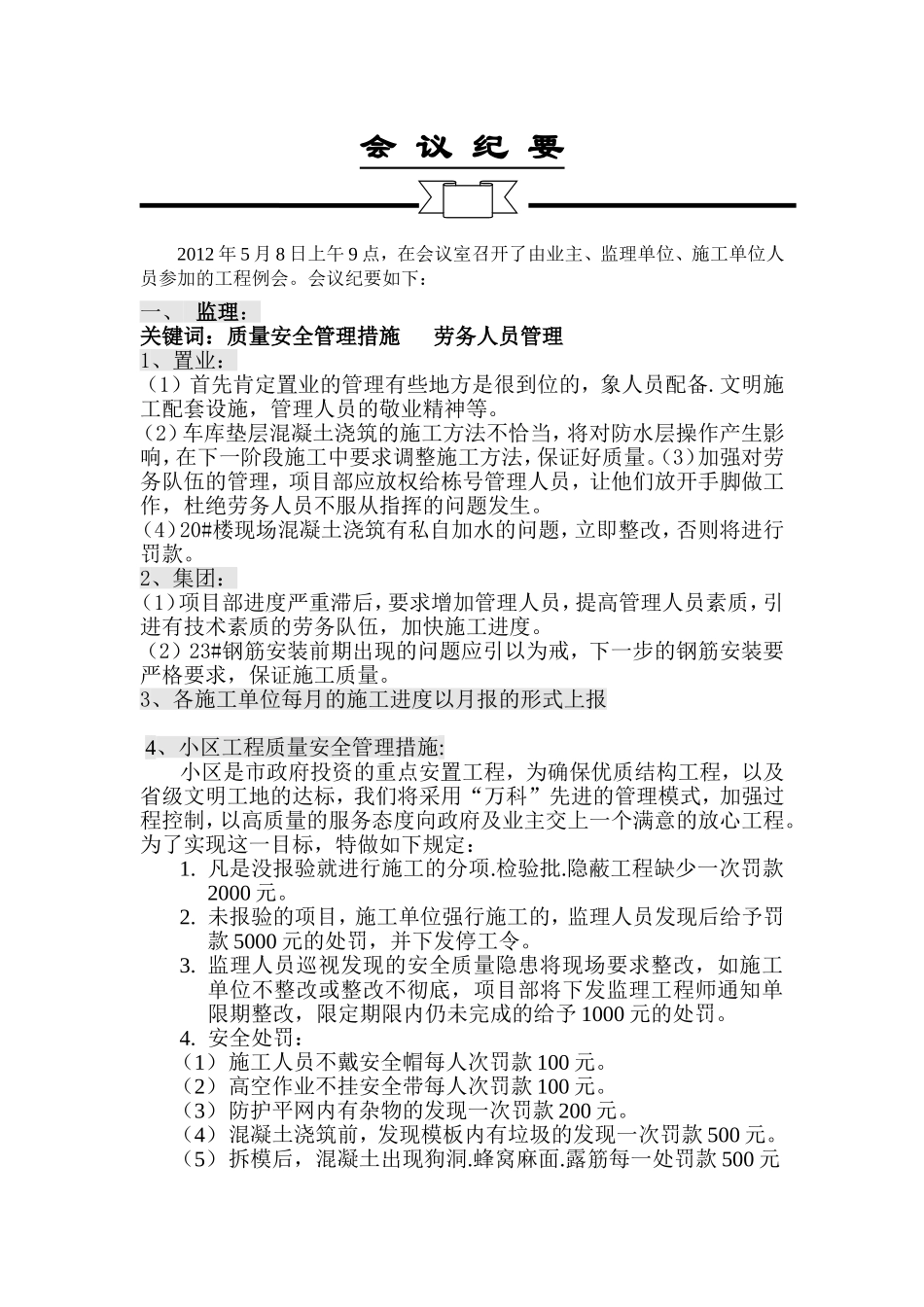

编号:SKYB—6第6期例会纪要会议纪要2012年5月8日上午9点,在会议室召开了由业主、监理单位、施工单位人员参加的工程例会
会议纪要如下:一、监理:关键词:质量安全管理措施劳务人员管理1、置业:(1)首先肯定置业的管理有些地方是很到位的,象人员配备
文明施工配套设施,管理人员的敬业精神等
(2)车库垫层混凝土浇筑的施工方法不恰当,将对防水层操作产生影响,在下一阶段施工中要求调整施工方法,保证好质量
(3)加强对劳务队伍的管理,项目部应放权给栋号管理人员,让他们放开手脚做工作,杜绝劳务人员不服从指挥的问题发生
(4)20#楼现场混凝土浇筑有私自加水的问题,立即整改,否则将进行罚款
2、集团:(1)项目部进度严重滞后,要求增加管理人员,提高管理人员素质,引进有技术素质的劳务队伍,加快施工进度
(2)23#钢筋安装前期出现的问题应引以为戒,下一步的钢筋安装要严格要求,保证施工质量
3、各施工单位每月的施工进度以月报的形式上报4、小区工程质量安全管理措施:小区是市政府投资的重点安置工程,为确保优质结构工程,以及省级文明工地的达标,我们将采用“万科”先进的管理模式,加强过程控制,以高质量的服务态度向政府及业主交上一个满意的放心工程
为了实现这一目标,特做如下规定:1
凡是没报验就进行施工的分项
隐蔽工程缺少一次罚款2000元
未报验的项目,施工单位强行施工的,监理人员发现后给予罚款5000元的处罚,并下发停工令
监理人员巡视发现的安全质量隐患将现场要求整改,如施工单位不整改或整改不彻底,项目部将下发监理工程师通知单限期整改,限定期限内仍未完成的给予1000元的处罚
安全处罚:(1)施工人员不戴安全帽每人次罚款100元
(2)高空作业不挂安全带每人次罚款100元
(3)防护平网内有杂物的发现一次罚款200元
(4)混凝土浇筑前,发现模板内有垃圾的发现一次罚款50
