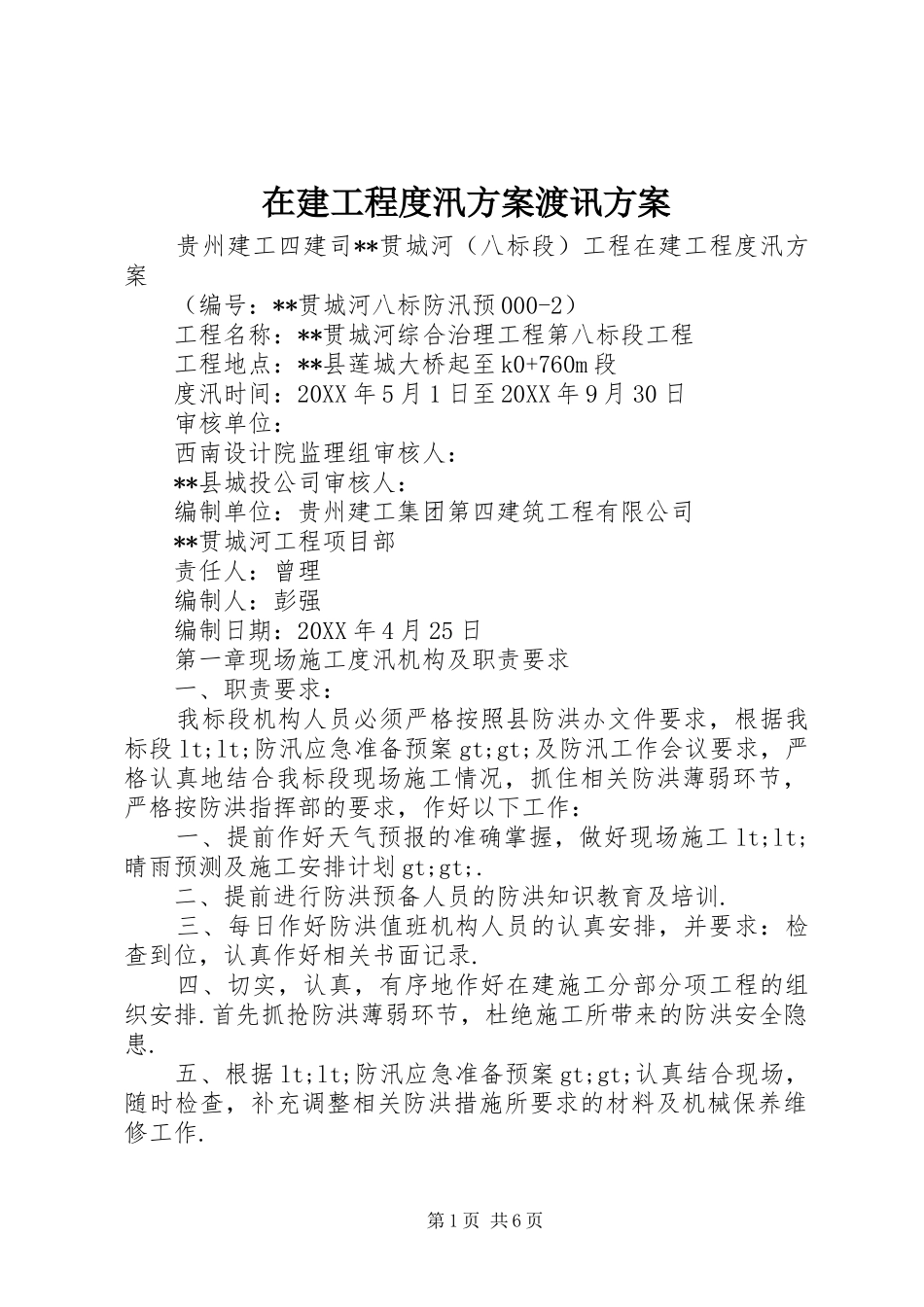

在建工程度汛方案渡讯方案贵州建工四建司**贯城河(八标段)工程在建工程度汛方案(编号:**贯城河八标防汛预000-2)工程名称:**贯城河综合治理工程第八标段工程工程地点:**县莲城大桥起至k0+760m段度汛时间:20XX年5月1日至20XX年9月30日审核单位:西南设计院监理组审核人:**县城投公司审核人:编制单位:贵州建工集团第四建筑工程有限公司**贯城河工程项目部责任人:曾理编制人:彭强编制日期:20XX年4月25日第一章现场施工度汛机构及职责要求一、职责要求:我标段机构人员必须严格按照县防洪办文件要求,根据我标段lt;lt;防汛应急准备预案gt;gt;及防汛工作会议要求,严格认真地结合我标段现场施工情况,抓住相关防洪薄弱环节,严格按防洪指挥部的要求,作好以下工作:一、提前作好天气预报的准确掌握,做好现场施工lt;lt;晴雨预测及施工安排计划gt;gt;
二、提前进行防洪预备人员的防洪知识教育及培训
三、每日作好防洪值班机构人员的认真安排,并要求:检查到位,认真作好相关书面记录
四、切实,认真,有序地作好在建施工分部分项工程的组织安排
首先抓抢防洪薄弱环节,杜绝施工所带来的防洪安全隐患
五、根据lt;lt;防汛应急准备预案gt;gt;认真结合现场,随时检查,补充调整相关防洪措施所要求的材料及机械保养维修工作

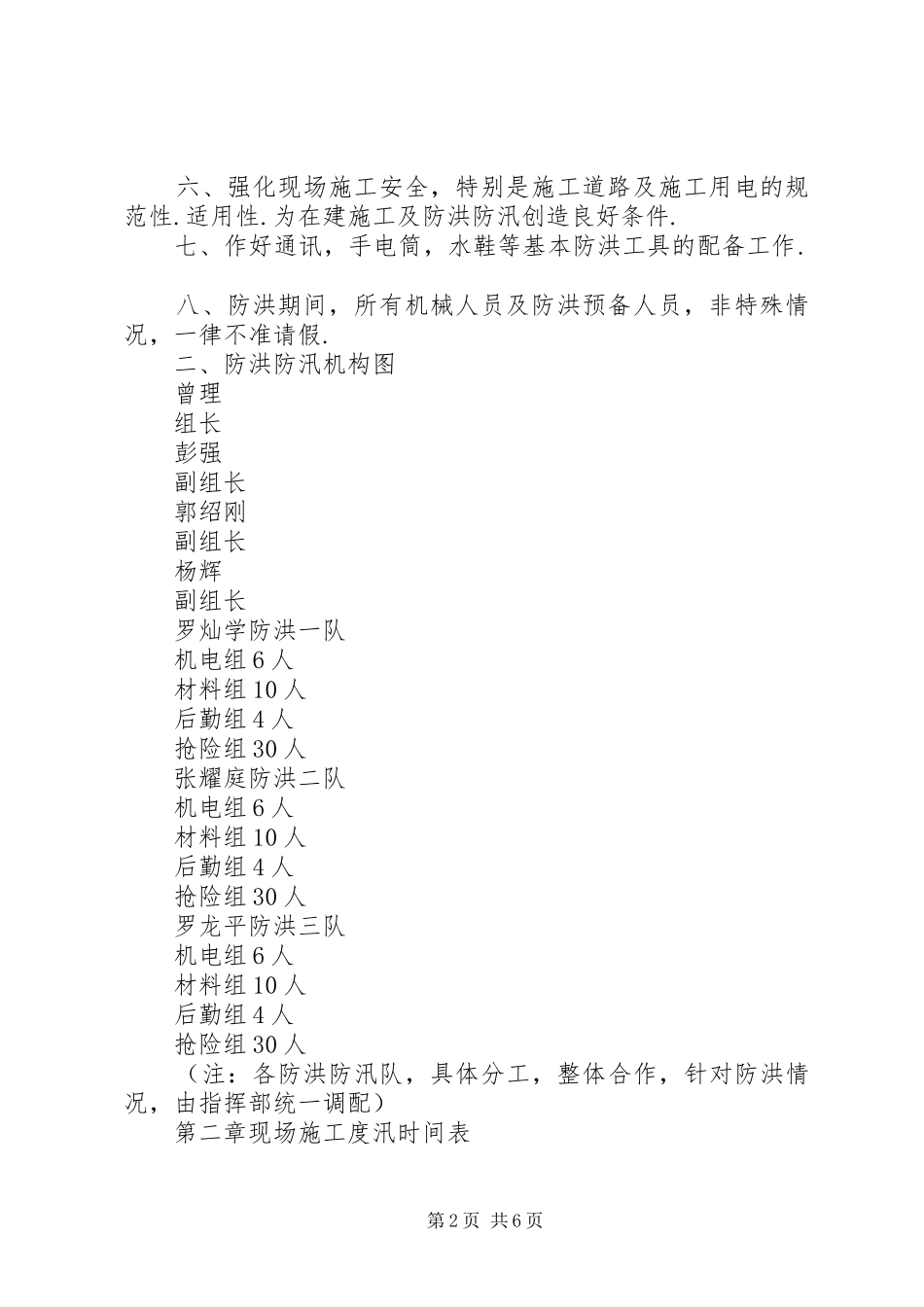

第1页共6页六、强化现场施工安全,特别是施工道路及施工用电的规范性
为在建施工及防洪防汛创造良好条件
七、作好通讯,手电筒,水鞋等基本防洪工具的配备工作
八、防洪期间,所有机械人员及防洪预备人员,非特殊情况,一律不准请假
二、防洪防汛机构图曾理组长彭强副组长郭绍刚副组长杨辉副组长罗灿学防洪一队机电组6人材料组10人后勤组4人抢险组30人张耀庭防洪二队机电组6人材料组10人后勤组4人抢险组30人罗龙平防洪三队机电组6人材料组10人后勤组4人抢险组30人(注
