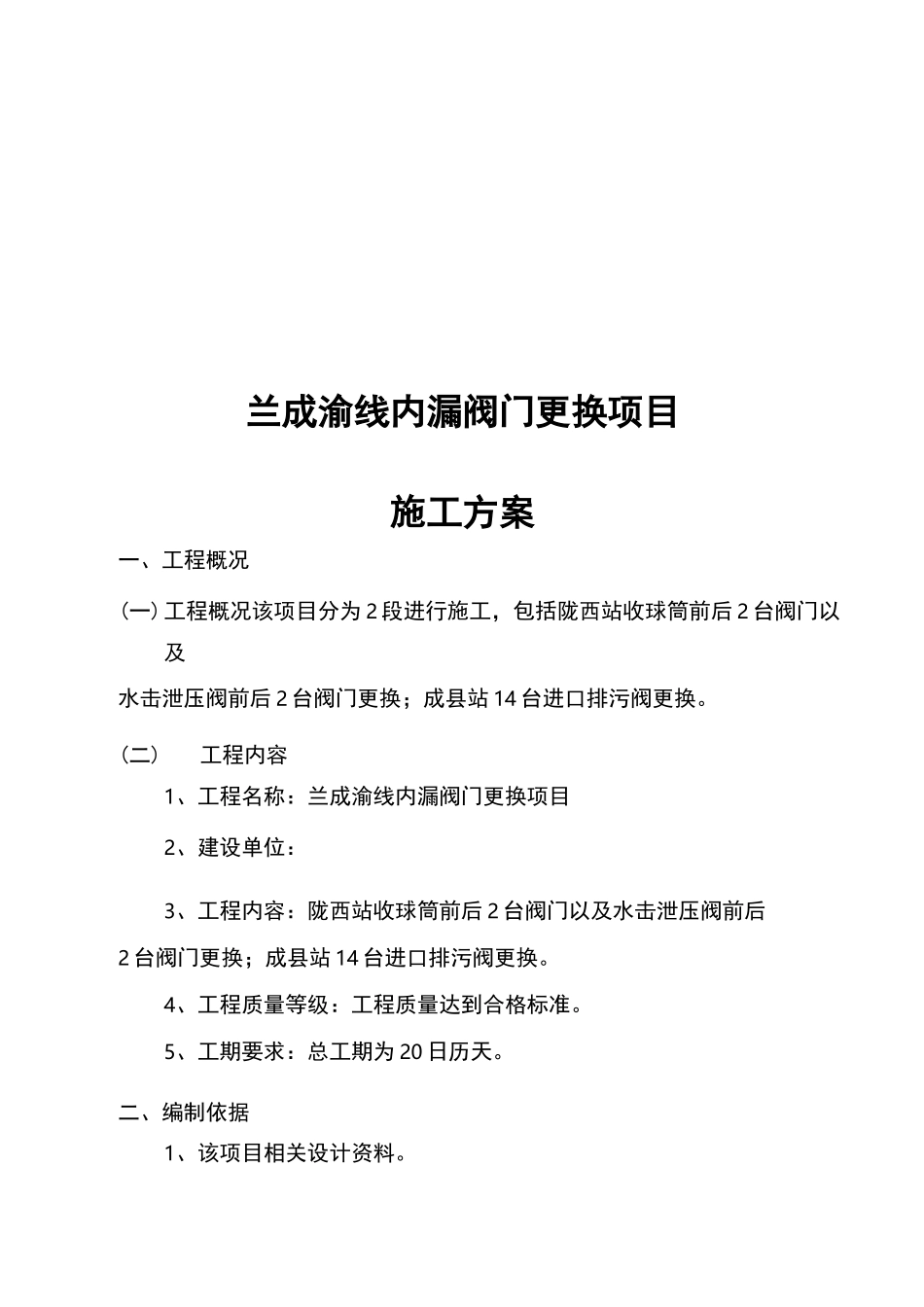

兰成渝线内漏阀门更换项目施工方案一、工程概况(一)工程概况该项目分为2段进行施工,包括陇西站收球筒前后2台阀门以及水击泄压阀前后2台阀门更换;成县站14台进口排污阀更换
(二)工程内容1、工程名称:兰成渝线内漏阀门更换项目2、建设单位:3、工程内容:陇西站收球筒前后2台阀门以及水击泄压阀前后2台阀门更换;成县站14台进口排污阀更换
4、工程质量等级:工程质量达到合格标准
5、工期要求:总工期为20日历天
二、编制依据1、该项目相关设计资料

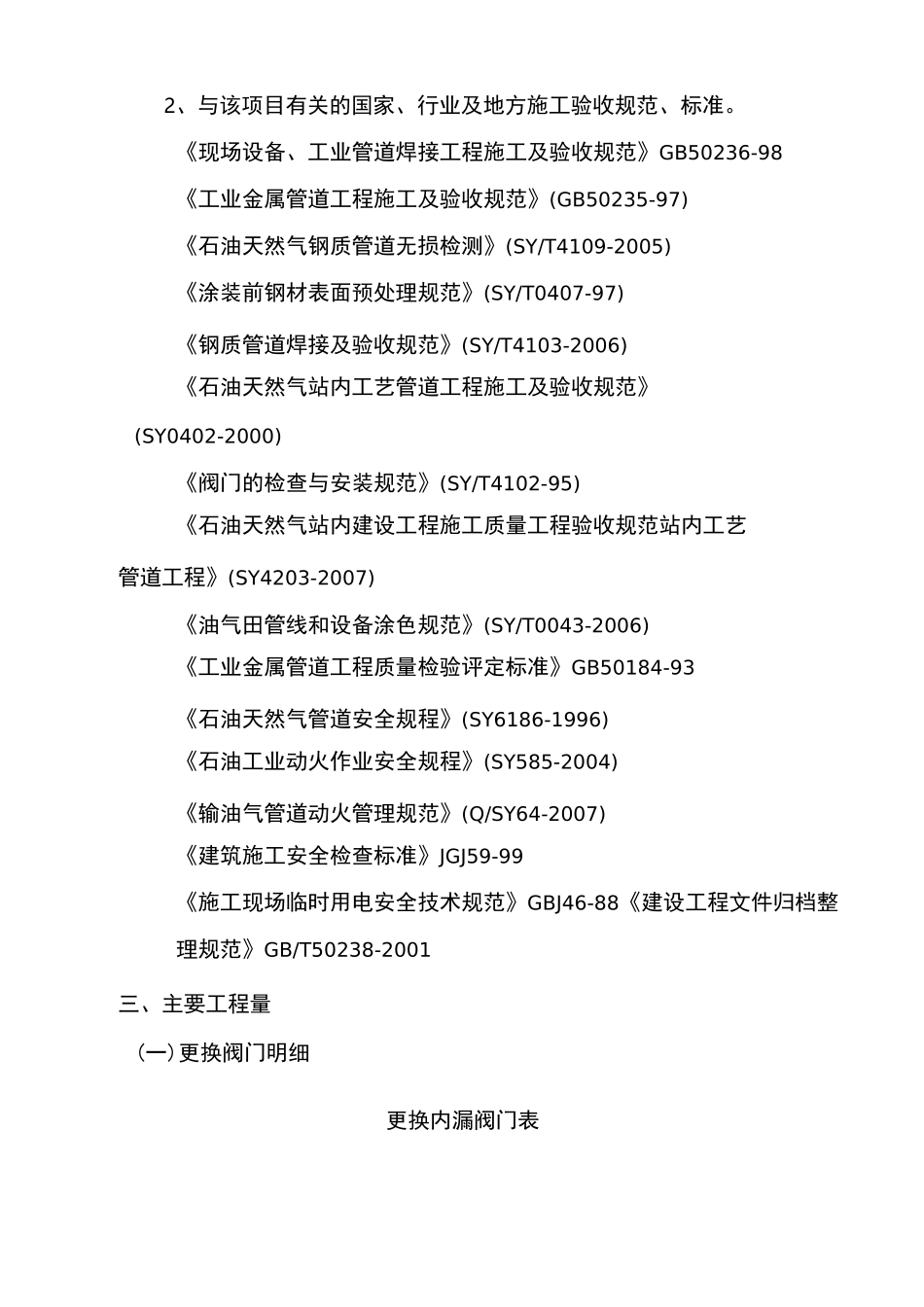

2、与该项目有关的国家、行业及地方施工验收规范、标准

《现场设备、工业管道焊接工程施工及验收规范》GB50236-98《工业金属管道工程施工及验收规范》(GB50235-97)《石油天然气钢质管道无损检测》(SY/T4109-2005)《涂装前钢材表面预处理规范》(SY/T0407-97)《钢质管道焊接及验收规范》(SY/T4103-2006)《石油天然气站内工艺管道工程施工及验收规范》(SY0402-2000)《阀门的检查与安装规范》(SY/T4102-95)《石油天然气站内建设工程施工质量工程验收规范站内工艺管道工程》(SY4203-2007)《油气田管线和设备涂色规范》(SY/T0043-2006)《工业金属管道工程质量检验评定标准》GB50184-93《石油天然气管道安全规程》(SY6186-1996)《石油工业动火作业安全规程》(SY585-2004)《输油气管道动火管理规范》(Q/SY64-2007)《建筑施工安全检查标准》JGJ59-99《施工现场临时用电安全技术规范》GBJ46-88《建设工程文件归档整理规范》GB/T50238-2001三、主要工程量(一)更换阀门明细更换内漏阀门表序号分公司名称阀门型号规格工艺编号安装位置所属站、阀室——成县站1法国FCTclass9002"*2"07139GL-07101排污成县站2法
