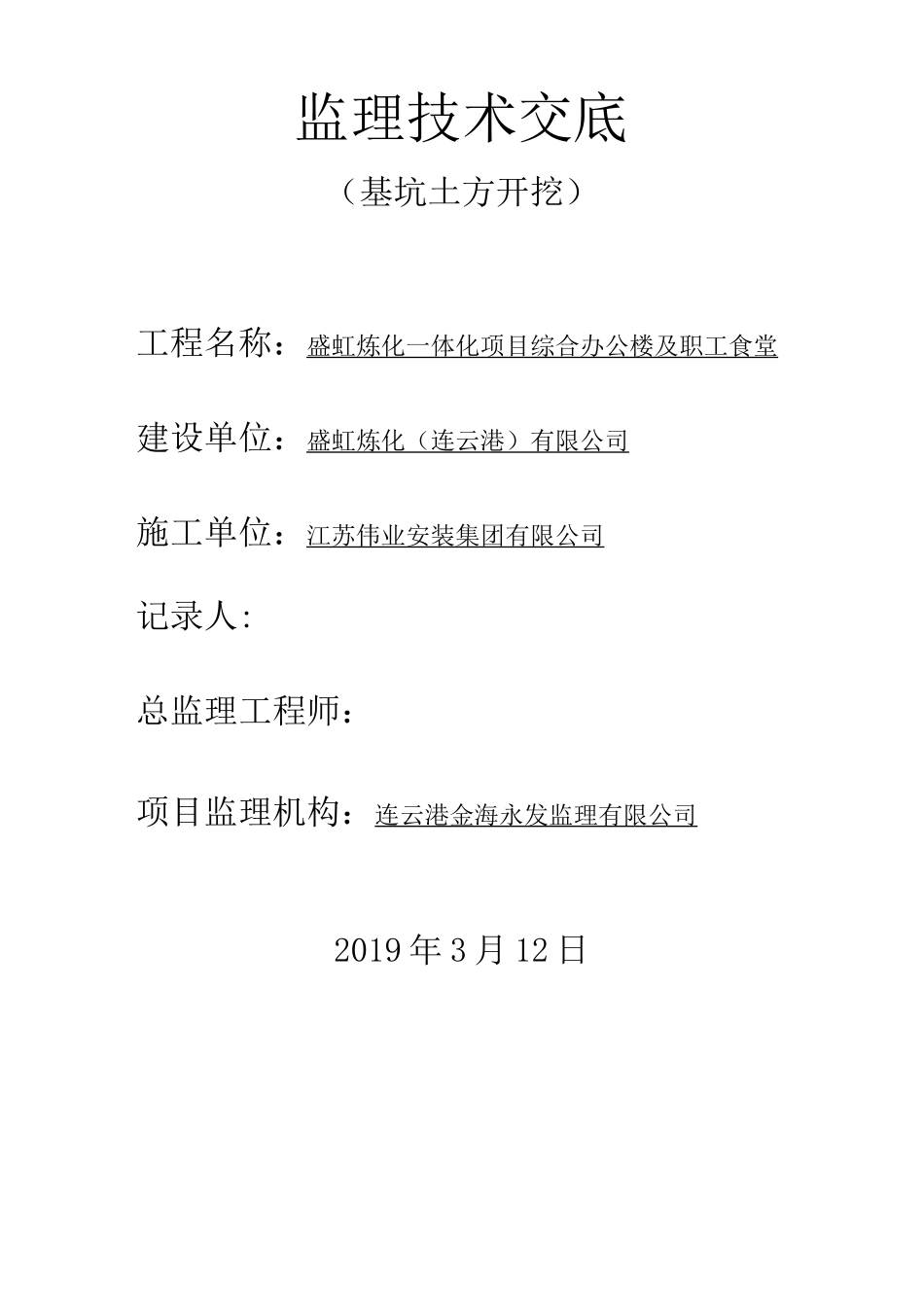

监理技术交底(基坑土方开挖)工程名称:盛虹炼化一体化项目综合办公楼及职工食堂建设单位:盛虹炼化(连云港)有限公司施工单位:江苏伟业安装集团有限公司记录人:总监理工程师:项目监理机构:连云港金海永发监理有限公司2019年3月12日交底名称基坑土方开挖监理技术及安全技术交底交底地点项目部会议室交底时间2019

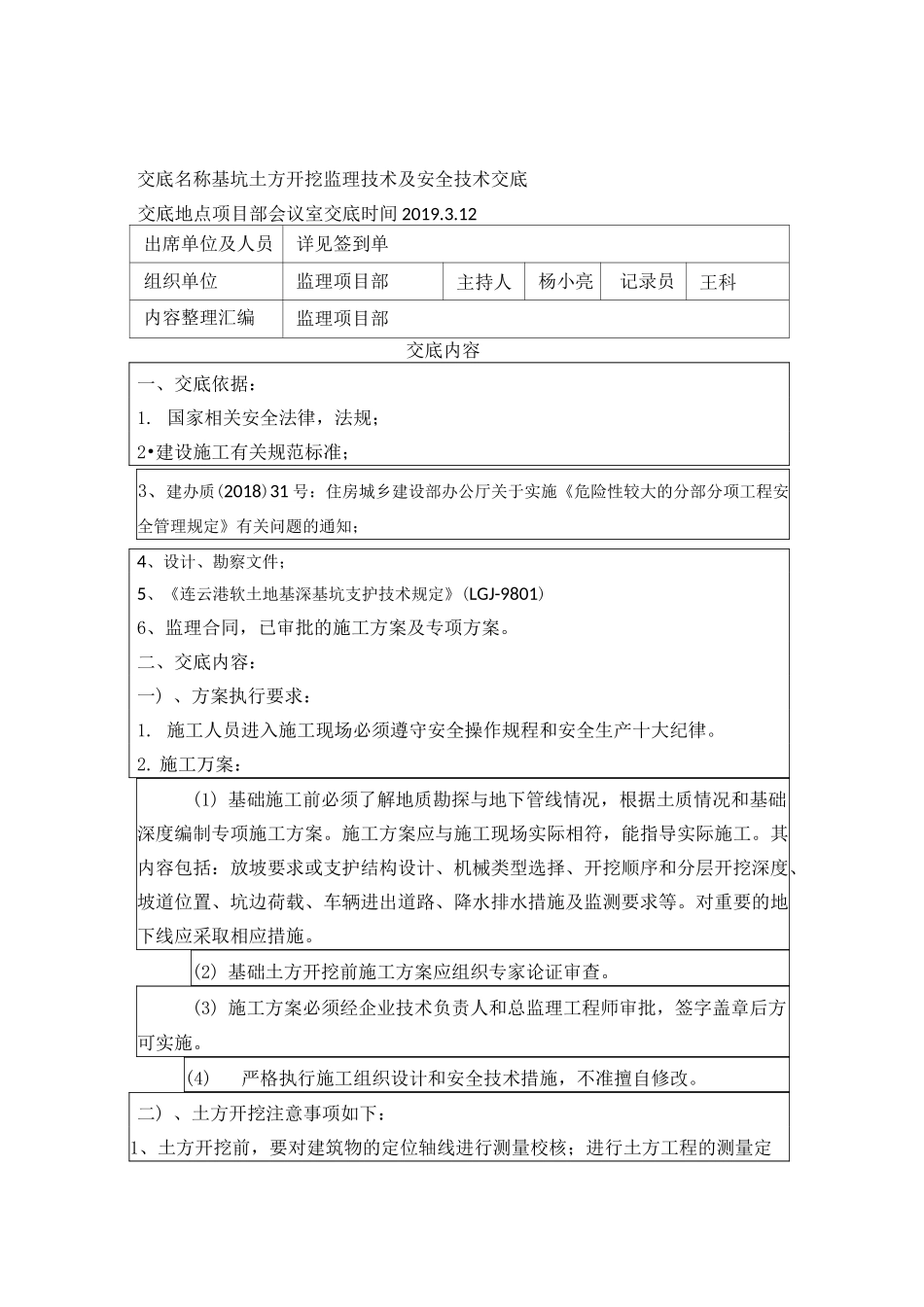

12出席单位及人员详见签到单组织单位监理项目部主持人杨小亮记录员王科内容整理汇编监理项目部交底内容一、交底依据:1
国家相关安全法律,法规;2•建设施工有关规范标准;3、建办质(2018)31号:住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知;4、设计、勘察文件;5、《连云港软土地基深基坑支护技术规定》(LGJ-9801)6、监理合同,已审批的施工方案及专项方案
二、交底内容:一)、方案执行要求:1
施工人员进入施工现场必须遵守安全操作规程和安全生产十大纪律
施工万案:(1)基础施工前必须了解地质勘探与地下管线情况,根据土质情况和基础深度编制专项施工方案
施工方案应与施工现场实际相符,能指导实际施工
其内容包括:放坡要求或支护结构设计、机械类型选择、开挖顺序和分层开挖深度、坡道位置、坑边荷载、车辆进出道路、降水排水措施及监测要求等
对重要的地下线应采取相应措施
(2)基础土方开挖前施工方案应组织专家论证审查
(3)施工方案必须经企业技术负责人和总监理工程师审批,签字盖章后方可实施
(4)严格执行施工组织设计和安全技术措施,不准擅自修改

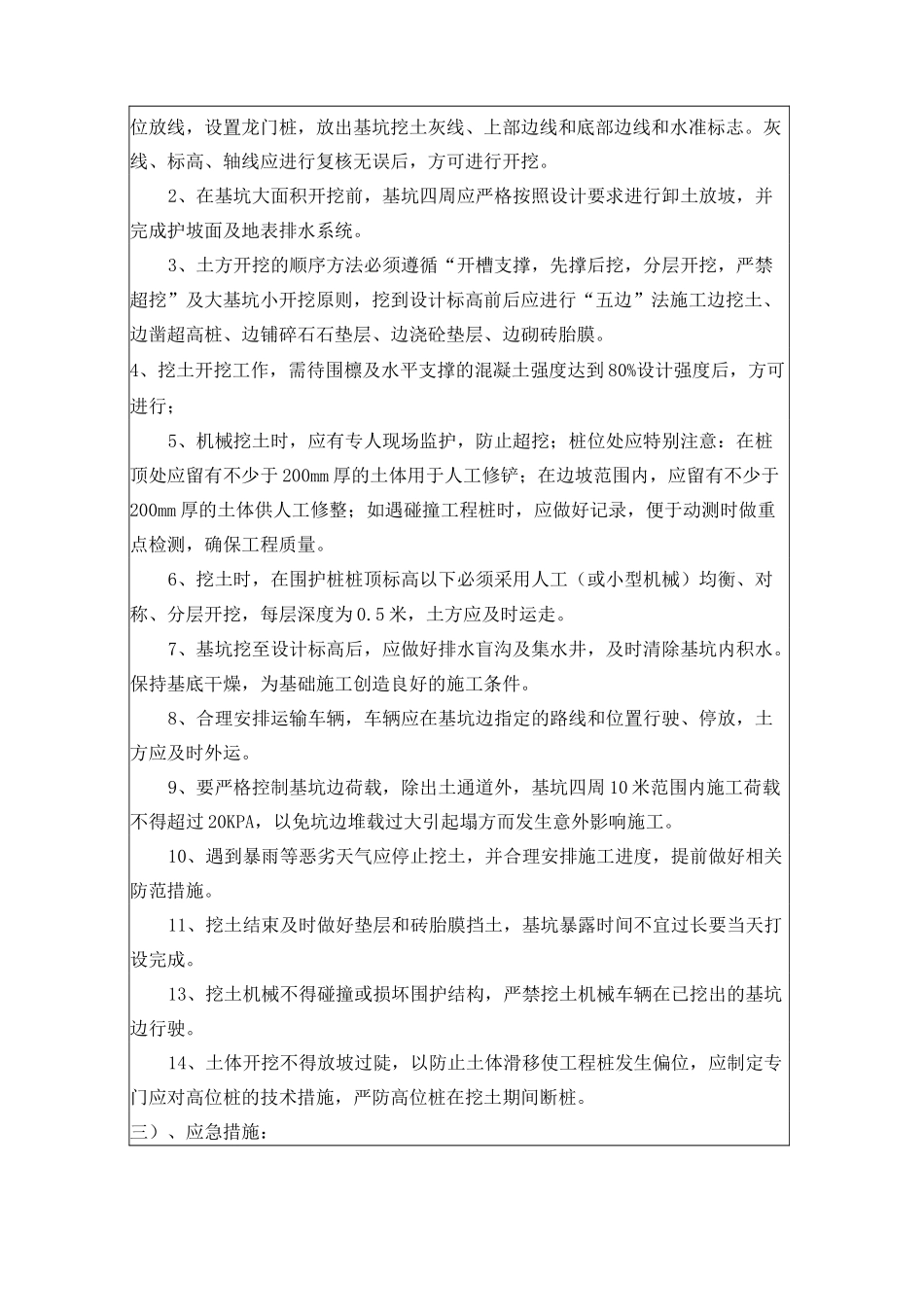

二)、土方开挖注意事项如下:1、土方开挖前,要对建筑物的定位轴线进行测量校核;进行土方工程的测量定位放线,设置龙门桩,放出基坑挖土灰线、上部边线和底部边线和水准标志
灰线、标高、轴线应进行复核无误后,方可进行开挖
2、在基坑大面积开挖前,基坑四周应严格按照设计要求进行卸土放坡,并完成护坡面及地表排
