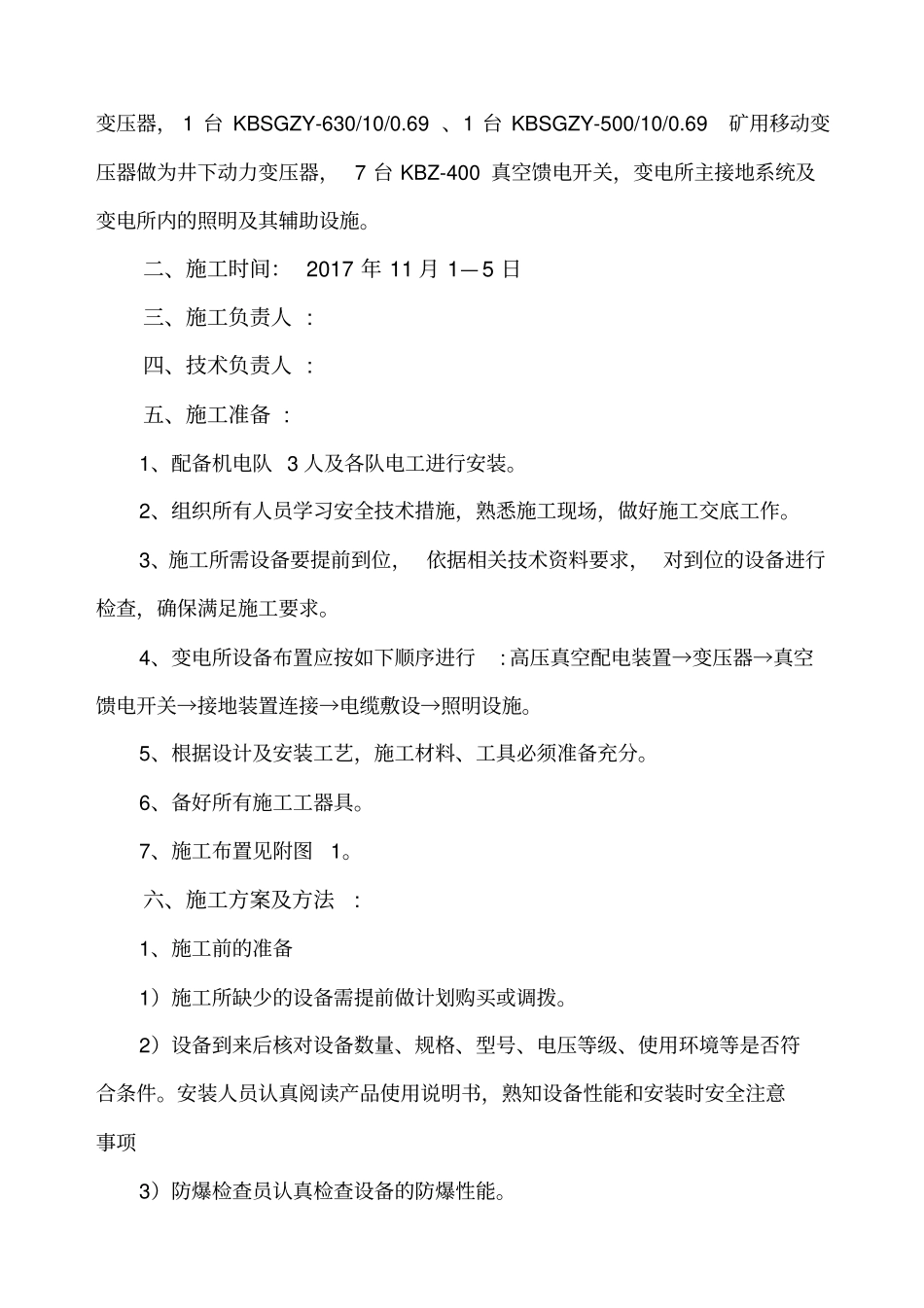

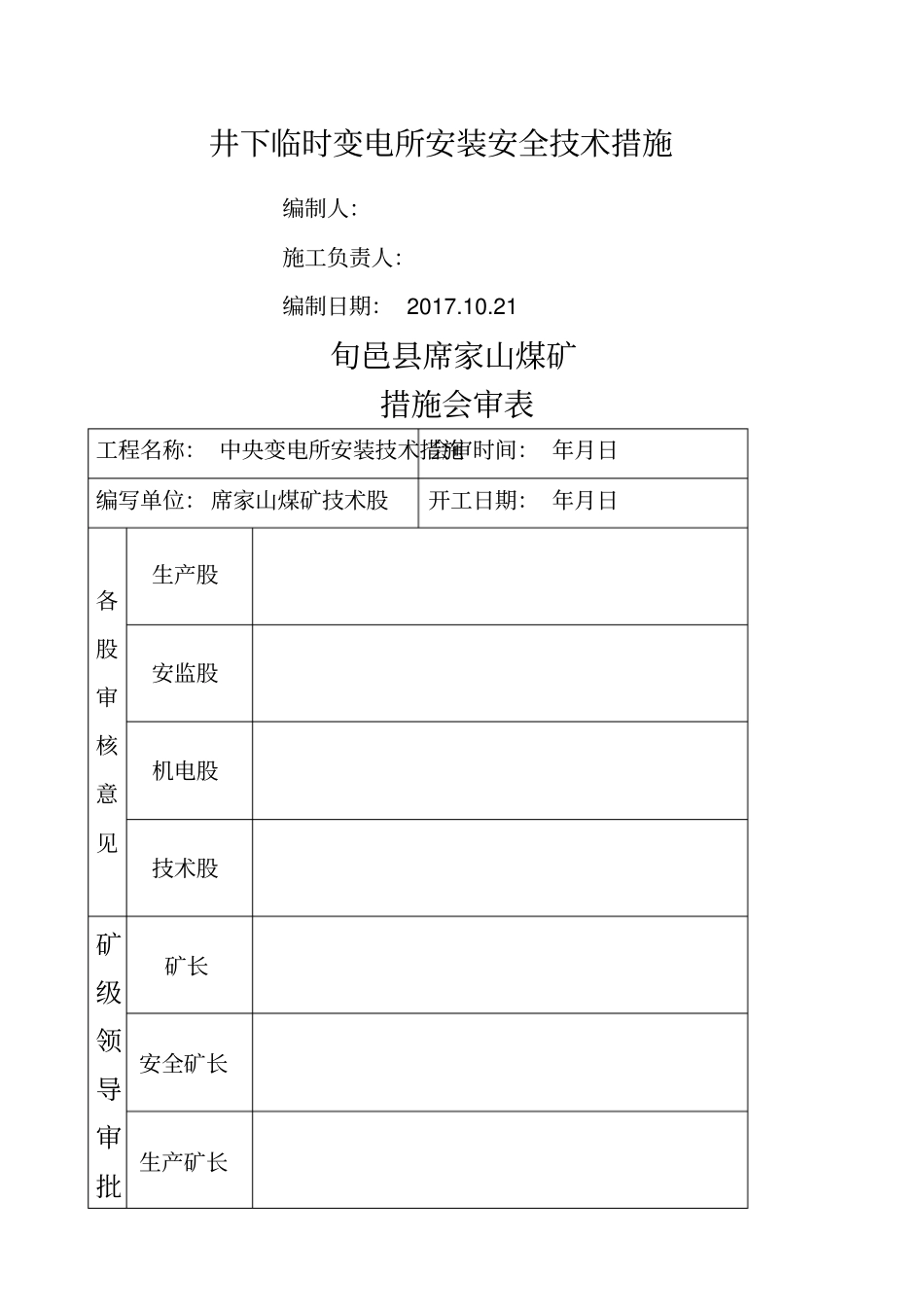

井下临时变电所安装安全技术措施编制人:施工负责人:编制日期:2017.10.21旬邑县席家山煤矿措施会审表工程名称:中央变电所安装技术措施会审时间:年月日编写单位:席家山煤矿技术股开工日期:年月日各股审核意见生产股安监股机电股技术股矿级领导审批矿长安全矿长生产矿长意见机电矿长总工程师参加学习人员签名姓名工种姓名工种姓名工种井下中央变电所安装安全技术措施一、工程概况席家山煤矿井下根据《旬邑县席家山煤矿煤炭资源整合开采设计变更说明书》、《旬邑县席家山煤矿煤炭资源整合安全设施设计(变更)说明书》设计要求,安装井下中央变电所。井下中央变电所设备安装内容:变电所配备5台PBG-400/10矿用隔爆型高压真空配电装置,3台PBG-200/10矿用隔爆型高压真空配电装置,1台KBSG-630/10(6)/1.2矿用隔爆型干式变压器做为井下综掘机变压器,2台KBSGZY-315/10/0.69矿用隔爆型移动变电站做为风机专用变压器,1台KBSGZY-630/10/0.69、1台KBSGZY-500/10/0.69矿用移动变压器做为井下动力变压器,7台KBZ-400真空馈电开关,变电所主接地系统及变电所内的照明及其辅助设施。二、施工时间:2017年11月1—5日三、施工负责人:四、技术负责人:五、施工准备:1、配备机电队3人及各队电工进行安装。2、组织所有人员学习安全技术措施,熟悉施工现场,做好施工交底工作。3、施工所需设备要提前到位,依据相关技术资料要求,对到位的设备进行检查,确保满足施工要求。4、变电所设备布置应按如下顺序进行:高压真空配电装置→变压器→真空馈电开关→接地装置连接→电缆敷设→照明设施。5、根据设计及安装工艺,施工材料、工具必须准备充分。6、备好所有施工工器具。7、施工布置见附图1。六、施工方案及方法:1、施工前的准备1)施工所缺少的设备需提前做计划购买或调拨。2)设备到来后核对设备数量、规格、型号、电压等级、使用环境等是否符合条件。安装人员认真阅读产品使用说明书,熟知设备性能和安装时安全注意事项3)防爆检查员认真检查设备的防爆性能。4)检查设备零件是否齐全、备件是否足够,随机装箱图纸是否齐全,验收完毕后分别保管。检查设备有无损坏、受潮,发现此情况要及时汇报并处理。5)按照实际施工使用电缆的粗细情况,认真测量设备的进出线喇叭嘴的内径,内径必须大于该喇叭嘴所接电缆的外径。如不大于则应对喇叭嘴进行加工处理。6)设备使用前要进行试运行,保证每台设备能够正常使用。7)高压隔爆开关、变压器使用前必须做耐压试验,合格后方可入井。2、耐压试验1)耐压试验必须由矿方承认的试验单位进行,矿方人员可协同进行。试验人员应做好分工,明确相互之间联系方法,并有专门人员监视现场安全和试验设备状态。被实验设备要清扫干净,并绝对干燥,以免损坏设备和带来试验误差。实验室时升压不能太快,并必须防止突然升压。每次试验完必须执行放电、验电程序,实验前后应测量绝缘电阻,检查绝缘情况。在升压或耐压实验时,发现下列不正常情况应立即降压,切断电源:(1)电压表指针摆动过大(2)发现绝缘烧焦或冒烟(3)被试验设备有不正常声音。3、绝缘水平试验1)使用2500V摇表,一次对地、相间不应小于1000兆欧。2)在试验以前,要将三相电压互感器、压敏电阻器的高压引线从高压主回路中拆除,高压综合保护装置从插座上拔出。4、施工方案1)设备的吊运(1)设备吊运前,安装人员必须研究设备布置图(附图1),熟知每台设备的安装位置,根据安装位置决定设备的下井顺序。(2)凡参加施工的人员,必须熟悉起吊方法和工程内容,按方案要求进行施工,并严格执行规程规范。(3)在施工过程中,施工人员必须具体分工,明确职责。在整个吊装过程中,要切实遵守现场秩序,服从命令听指挥,不得擅自离开工作岗。(4)在吊装过程中,要同意听从指挥,参加施工的全体人员必须服从指挥,以便各操作岗位协调动作。(5)吊装时,整个现场由总指挥指挥调配,各岗位分指挥应正确执行总指挥的命令,并对自己职责的范围内负责。(6)整个施工过程中要做好现场的清理,清除障碍物,以便操作。(7)吊装钢丝绳选型起吊设备时钢丝绳的安全系数不小于6.5安全系数(m)=钢丝绳钢丝破断拉力...
