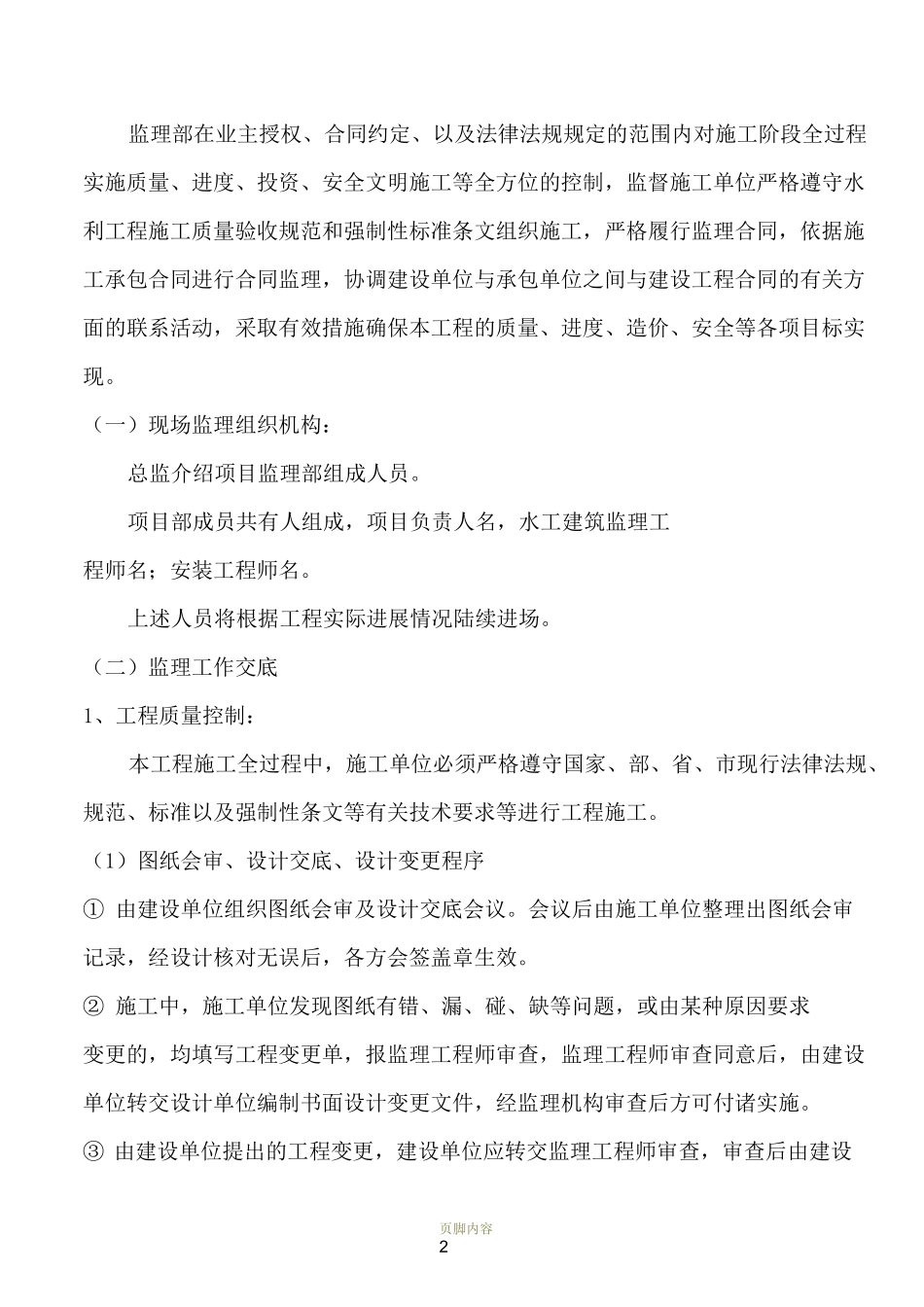

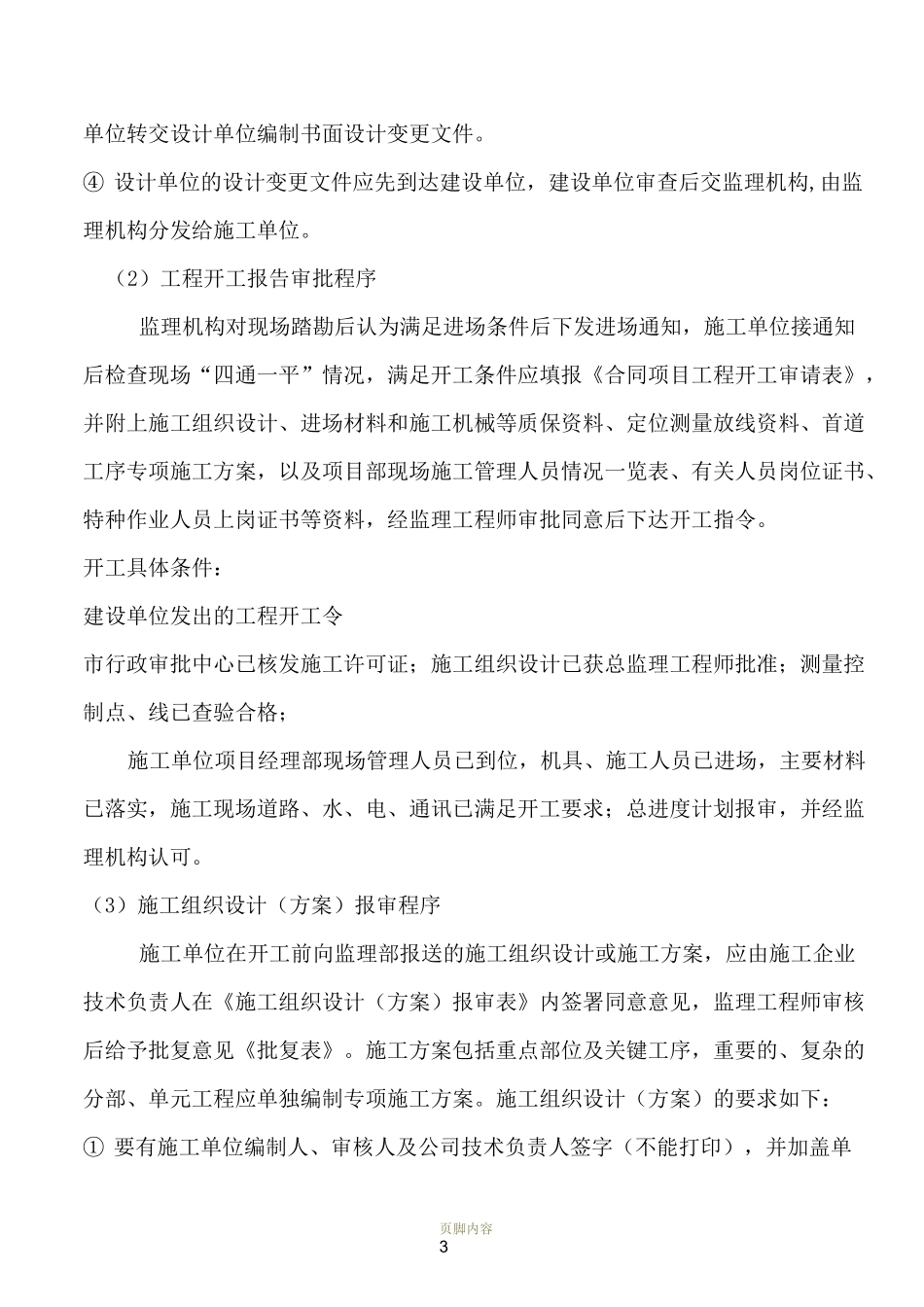

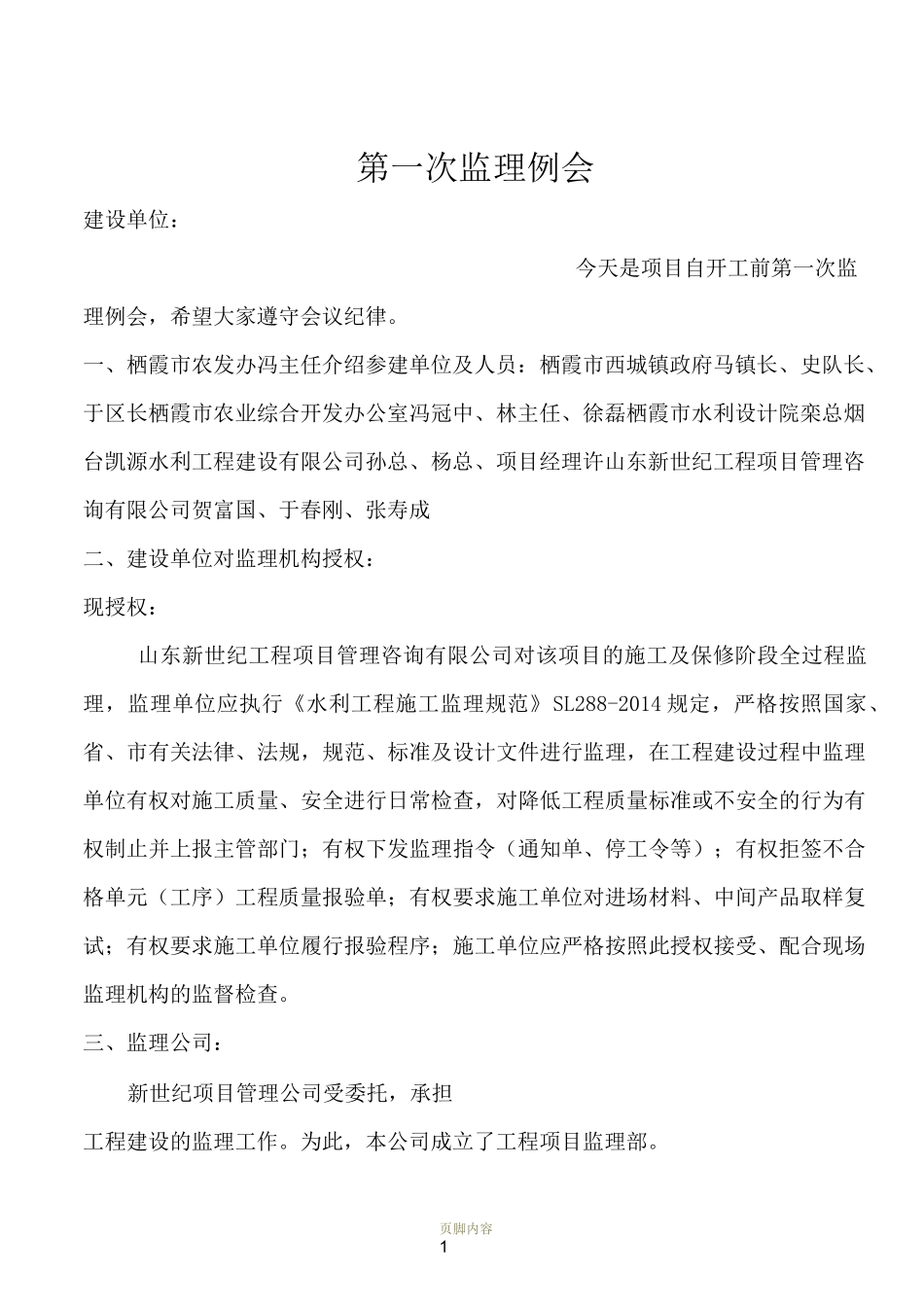

页脚内容1第一次监理例会建设单位:今天是项目自开工前第一次监理例会,希望大家遵守会议纪律。一、栖霞市农发办冯主任介绍参建单位及人员:栖霞市西城镇政府马镇长、史队长、于区长栖霞市农业综合开发办公室冯冠中、林主任、徐磊栖霞市水利设计院栾总烟台凯源水利工程建设有限公司孙总、杨总、项目经理许山东新世纪工程项目管理咨询有限公司贺富国、于春刚、张寿成二、建设单位对监理机构授权:现授权:山东新世纪工程项目管理咨询有限公司对该项目的施工及保修阶段全过程监理,监理单位应执行《水利工程施工监理规范》SL288-2014规定,严格按照国家、省、市有关法律、法规,规范、标准及设计文件进行监理,在工程建设过程中监理单位有权对施工质量、安全进行日常检查,对降低工程质量标准或不安全的行为有权制止并上报主管部门;有权下发监理指令(通知单、停工令等);有权拒签不合格单元(工序)工程质量报验单;有权要求施工单位对进场材料、中间产品取样复试;有权要求施工单位履行报验程序;施工单位应严格按照此授权接受、配合现场监理机构的监督检查。三、监理公司:新世纪项目管理公司受委托,承担工程建设的监理工作。为此,本公司成立了工程项目监理部。页脚内容2监理部在业主授权、合同约定、以及法律法规规定的范围内对施工阶段全过程实施质量、进度、投资、安全文明施工等全方位的控制,监督施工单位严格遵守水利工程施工质量验收规范和强制性标准条文组织施工,严格履行监理合同,依据施工承包合同进行合同监理,协调建设单位与承包单位之间与建设工程合同的有关方面的联系活动,采取有效措施确保本工程的质量、进度、造价、安全等各项目标实现。(一)现场监理组织机构:总监介绍项目监理部组成人员。项目部成员共有人组成,项目负责人名,水工建筑监理工程师名;安装工程师名。上述人员将根据工程实际进展情况陆续进场。(二)监理工作交底1、工程质量控制:本工程施工全过程中,施工单位必须严格遵守国家、部、省、市现行法律法规、规范、标准以及强制性条文等有关技术要求等进行工程施工。(1)图纸会审、设计交底、设计变更程序①由建设单位组织图纸会审及设计交底会议。会议后由施工单位整理出图纸会审记录,经设计核对无误后,各方会签盖章生效。②施工中,施工单位发现图纸有错、漏、碰、缺等问题,或由某种原因要求变更的,均填写工程变更单,报监理工程师审查,监理工程师审查同意后,由建设单位转交设计单位编制书面设计变更文件,经监理机构审查后方可付诸实施。③由建设单位提出的工程变更,建设单位应转交监理工程师审查,审查后由建设页脚内容3单位转交设计单位编制书面设计变更文件。④设计单位的设计变更文件应先到达建设单位,建设单位审查后交监理机构,由监理机构分发给施工单位。(2)工程开工报告审批程序监理机构对现场踏勘后认为满足进场条件后下发进场通知,施工单位接通知后检查现场“四通一平”情况,满足开工条件应填报《合同项目工程开工审请表》,并附上施工组织设计、进场材料和施工机械等质保资料、定位测量放线资料、首道工序专项施工方案,以及项目部现场施工管理人员情况一览表、有关人员岗位证书、特种作业人员上岗证书等资料,经监理工程师审批同意后下达开工指令。开工具体条件:建设单位发出的工程开工令市行政审批中心已核发施工许可证;施工组织设计已获总监理工程师批准;测量控制点、线已查验合格;施工单位项目经理部现场管理人员已到位,机具、施工人员已进场,主要材料已落实,施工现场道路、水、电、通讯已满足开工要求;总进度计划报审,并经监理机构认可。(3)施工组织设计(方案)报审程序施工单位在开工前向监理部报送的施工组织设计或施工方案,应由施工企业技术负责人在《施工组织设计(方案)报审表》内签署同意意见,监理工程师审核后给予批复意见《批复表》。施工方案包括重点部位及关键工序,重要的、复杂的分部、单元工程应单独编制专项施工方案。施工组织设计(方案)的要求如下:①要有施工单位编制人、审核人及公司技术负责人签字(不能打印),并加盖单页脚内容4位公章;②要符合施工合同及规范的...
