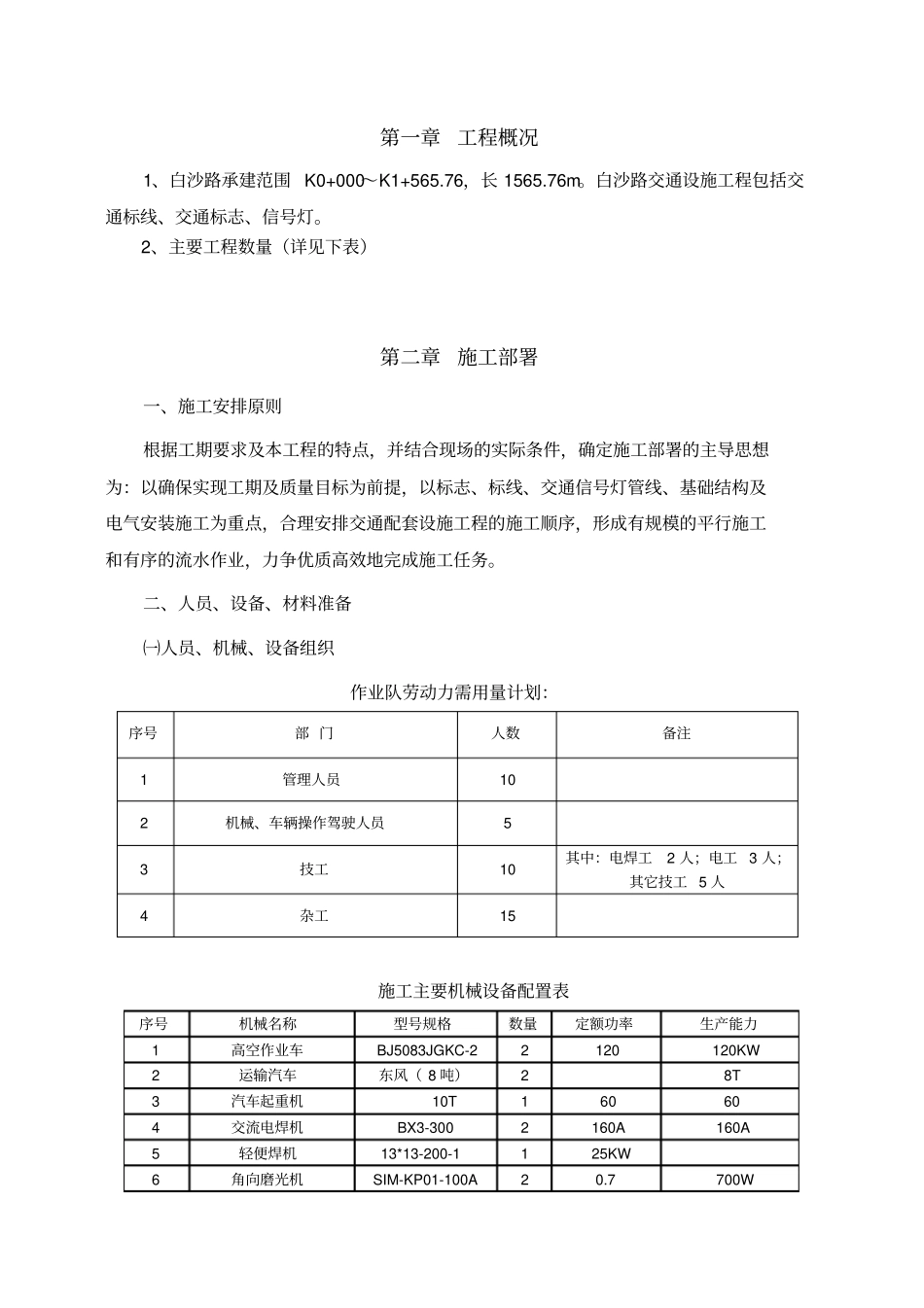

目录第一章工程概况第二章施工部署第三章施工方法与工艺第四章质量保证措施第五章安全、文明施工保证措施第六章工期保证措施第一章工程概况1、白沙路承建范围K0+000~K1+565
76,长1565
白沙路交通设施工程包括交通标线、交通标志、信号灯
2、主要工程数量(详见下表)第二章施工部署一、施工安排原则根据工期要求及本工程的特点,并结合现场的实际条件,确定施工部署的主导思想为:以确保实现工期及质量目标为前提,以标志、标线、交通信号灯管线、基础结构及电气安装施工为重点,合理安排交通配套设施工程的施工顺序,形成有规模的平行施工和有序的流水作业,力争优质高效地完成施工任务
二、人员、设备、材料准备㈠人员、机械、设备组织作业队劳动力需用量计划:序号部门人数备注1管理人员102机械、车辆操作驾驶人员53技工10其中:电焊工2人;电工3人;其它技工5人4杂工15施工主要机械设备配置表序号机械名称型号规格数量定额功率生产能力1高空作业车BJ5083JGKC-22120120KW2运输汽车东风(8吨)28T3汽车起重机10T160604交流电焊机BX3-3002160A160A5轻便焊机13*13-200-1125KW6角向磨光机SIM-KP01-100A20

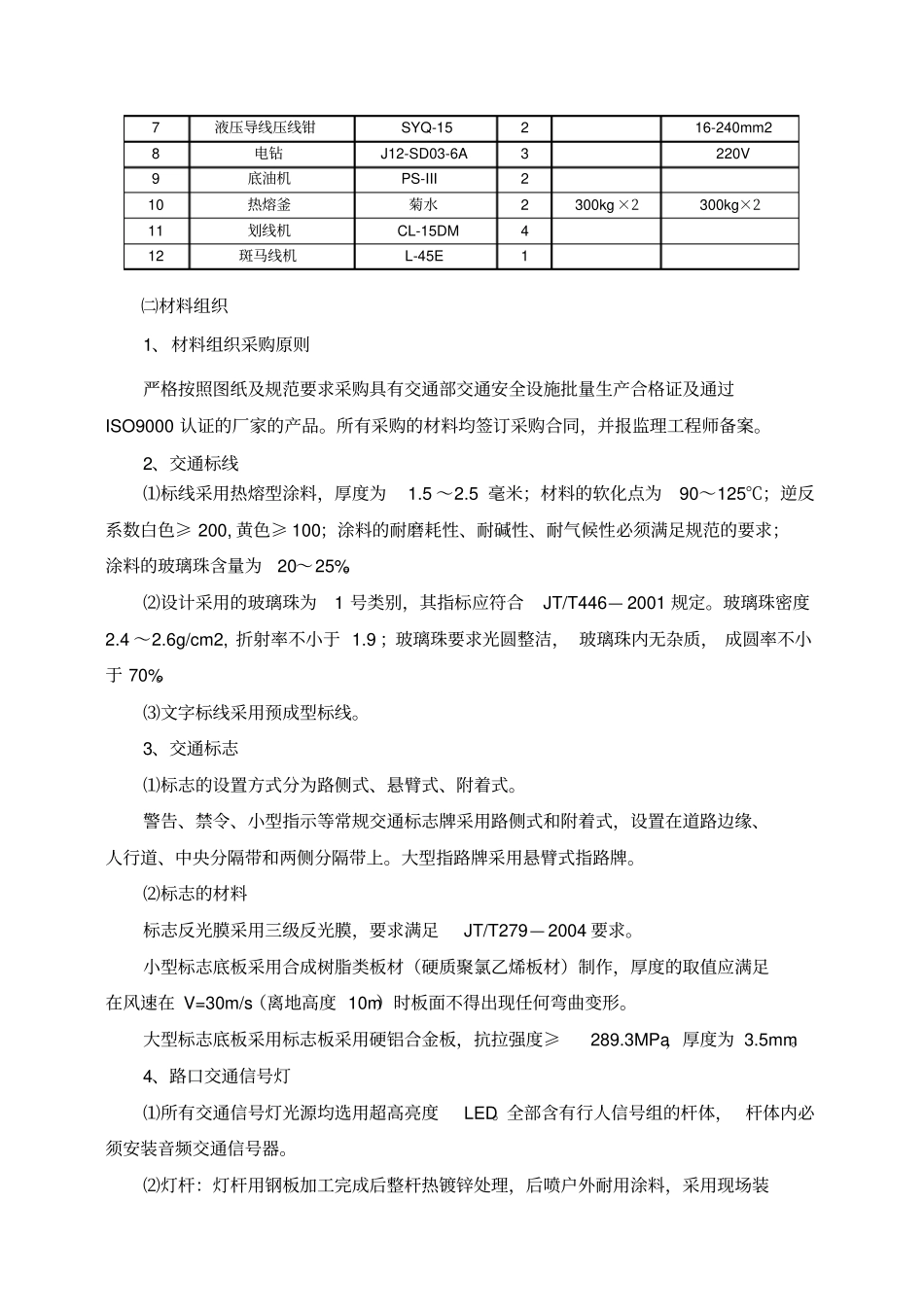

7700W7液压导线压线钳SYQ-15216-240mm28电钻J12-SD03-6A3220V9底油机PS-III210热熔釜菊水2300kg×2300kg×211划线机CL-15DM412斑马线机L-45E1㈡材料组织1、材料组织采购原则严格按照图纸及规范要求采购具有交通部交通安全设施批量生产合格证及通过ISO9000认证的厂家的产品
所有采购的材料均签订采购合同,并报监理工程师备案
2、交通标线⑴标线采用热熔型涂料,厚度为1
5毫米;材料的软化点为90~125℃;逆反系数白色≥200,黄色≥100;涂料的耐磨耗性
