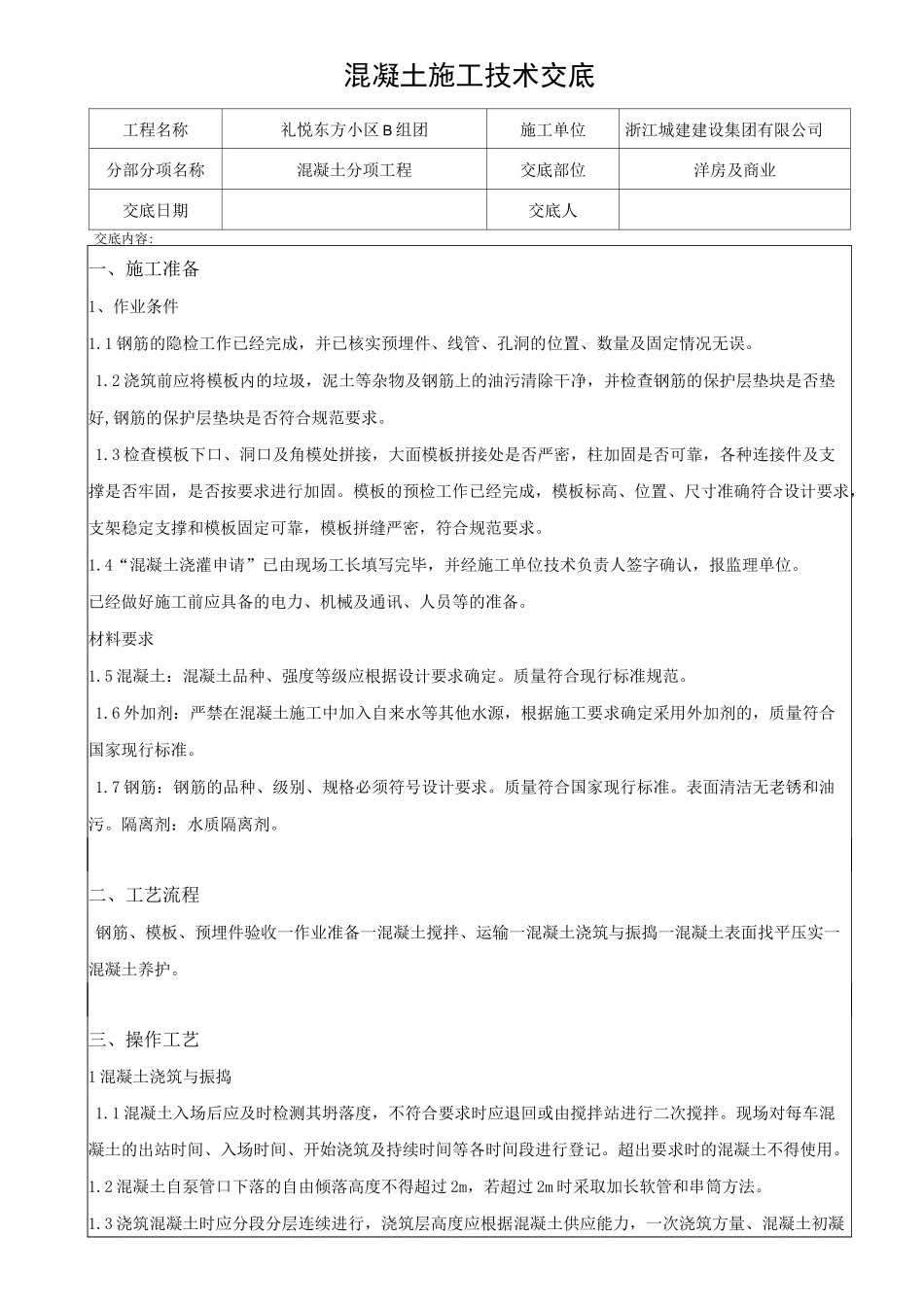

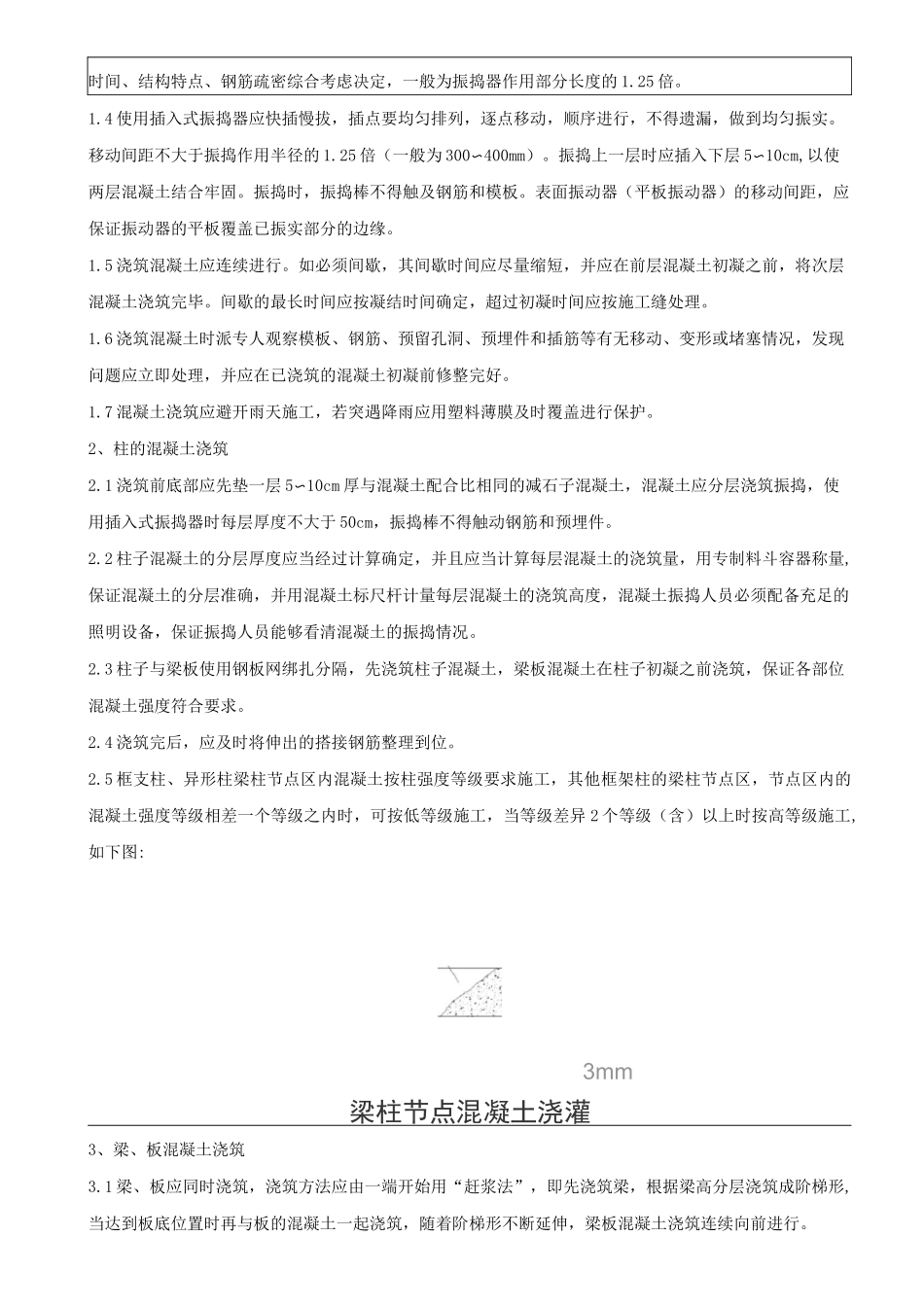

混凝土施工技术交底工程名称礼悦东方小区B组团施工单位浙江城建建设集团有限公司分部分项名称混凝土分项工程交底部位洋房及商业交底日期交底人交底内容:一、施工准备1、作业条件1
1钢筋的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误
2浇筑前应将模板内的垃圾,泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护层垫块是否垫好,钢筋的保护层垫块是否符合规范要求
3检查模板下口、洞口及角模处拼接,大面模板拼接处是否严密,柱加固是否可靠,各种连接件及支撑是否牢固,是否按要求进行加固
模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定支撑和模板固定可靠,模板拼缝严密,符合规范要求
4“混凝土浇灌申请”已由现场工长填写完毕,并经施工单位技术负责人签字确认,报监理单位
已经做好施工前应具备的电力、机械及通讯、人员等的准备
5混凝土:混凝土品种、强度等级应根据设计要求确定
质量符合现行标准规范
6外加剂:严禁在混凝土施工中加入自来水等其他水源,根据施工要求确定采用外加剂的,质量符合国家现行标准
7钢筋:钢筋的品种、级别、规格必须符号设计要求
质量符合国家现行标准
表面清洁无老锈和油污
隔离剂:水质隔离剂
二、工艺流程钢筋、模板、预埋件验收一作业准备一混凝土搅拌、运输一混凝土浇筑与振捣一混凝土表面找平压实一混凝土养护
三、操作工艺1混凝土浇筑与振捣1
1混凝土入场后应及时检测其坍落度,不符合要求时应退回或由搅拌站进行二次搅拌
现场对每车混凝土的出站时间、入场时间、开始浇筑及持续时间等各时间段进行登记
超出要求时的混凝土不得使用
2混凝土自泵管口下落的自由倾落高度不得超过2m,若超过2m时采取加长软管和串筒方法
3浇筑混凝土时应分段分层连续进行,浇筑层高度应根据混凝土供应能力,一次浇筑方量、混凝土初凝时间、结构特点、
