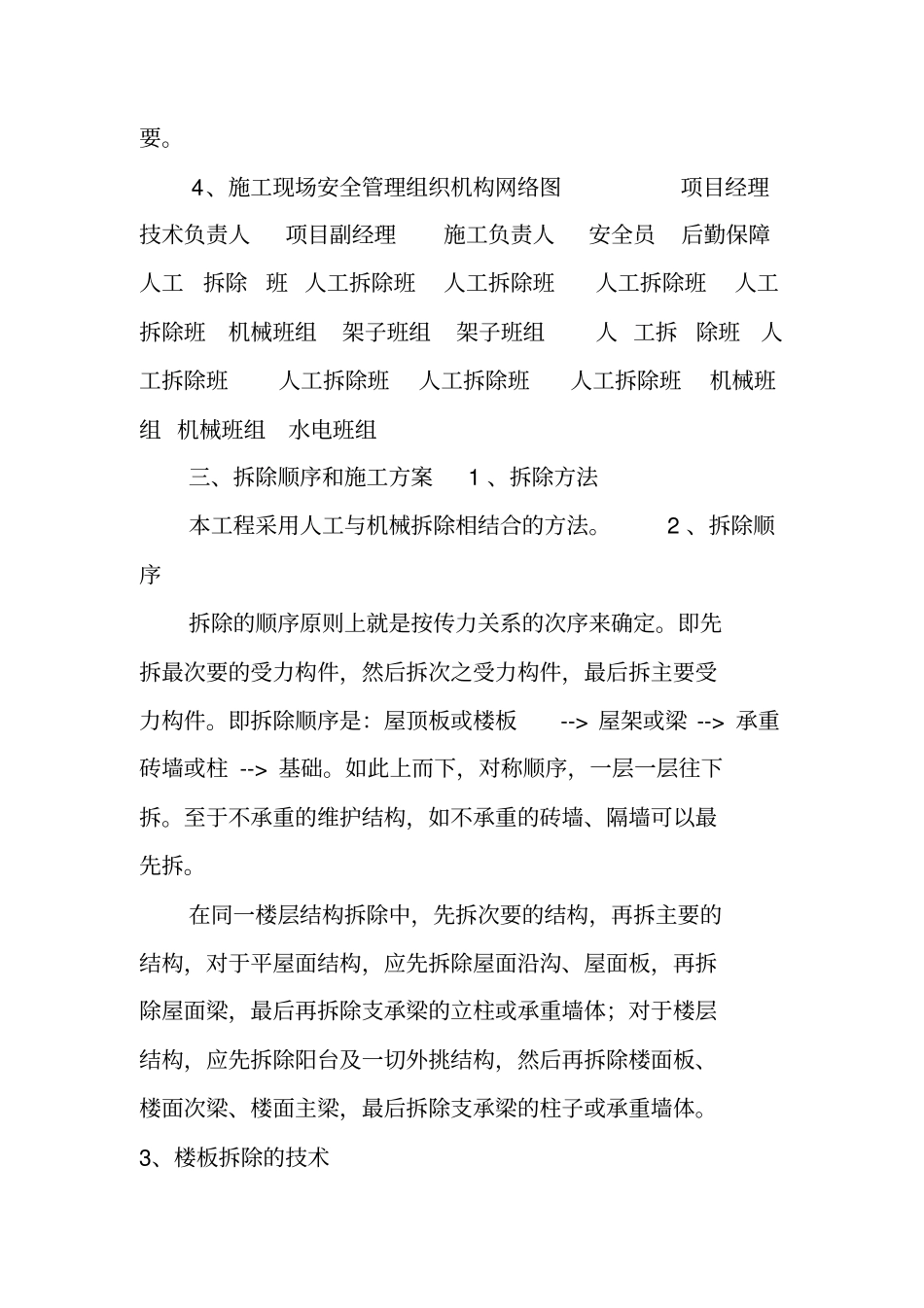

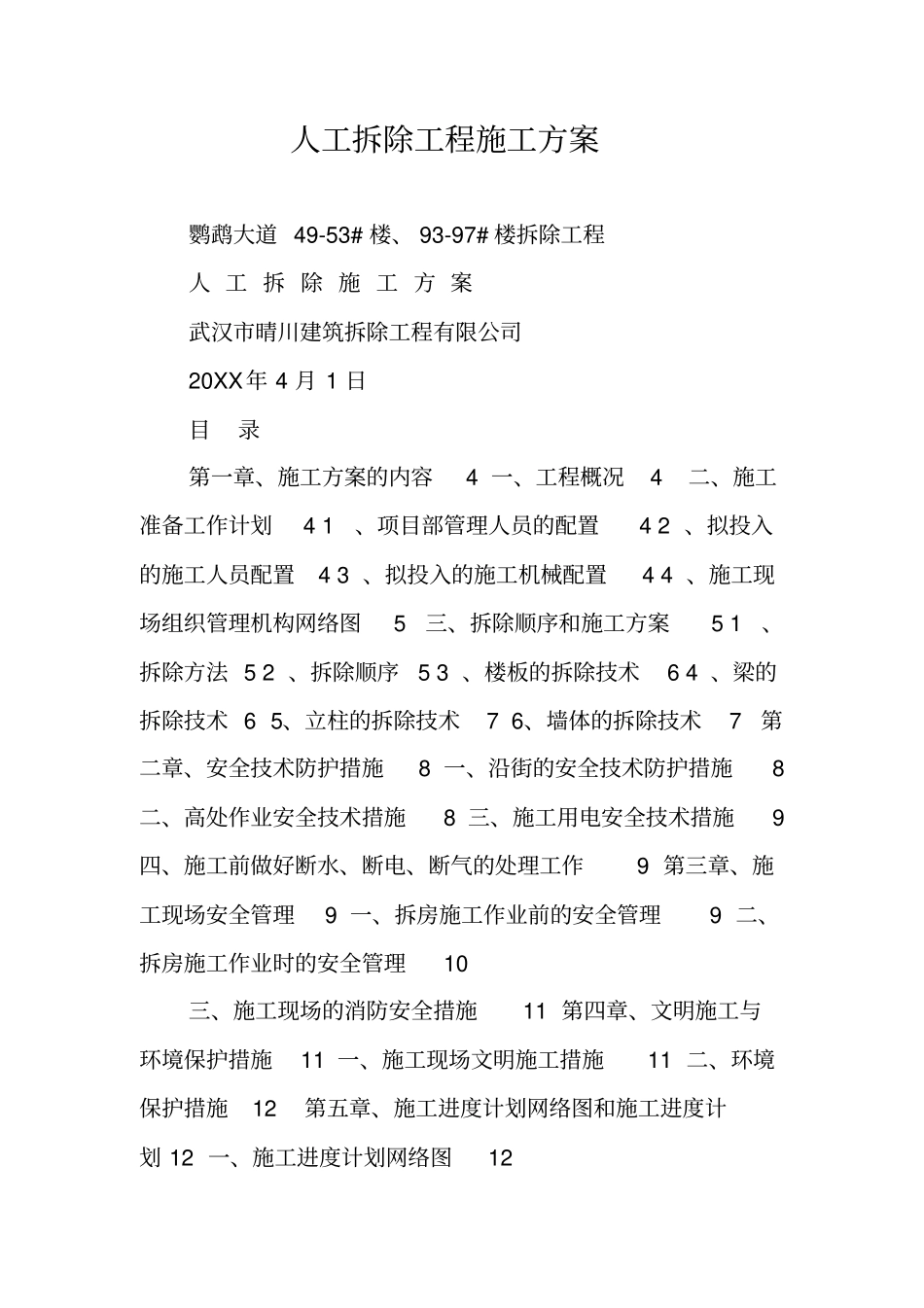

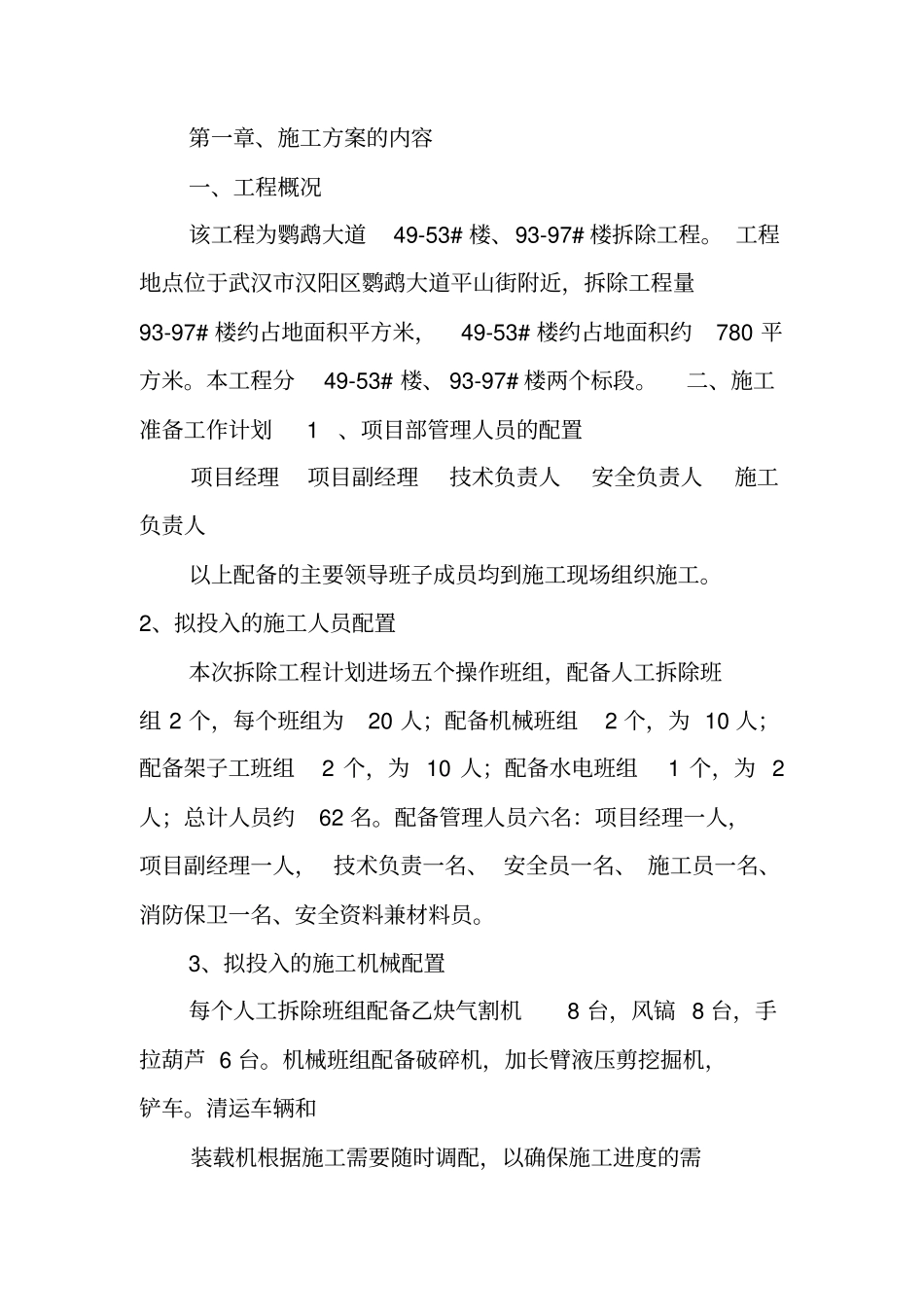

人工拆除工程施工方案鹦鹉大道49-53#楼、93-97#楼拆除工程人工拆除施工方案武汉市晴川建筑拆除工程有限公司20XX年4月1日目录第一章、施工方案的内容4一、工程概况4二、施工准备工作计划41、项目部管理人员的配置42、拟投入的施工人员配置43、拟投入的施工机械配置44、施工现场组织管理机构网络图5三、拆除顺序和施工方案51、拆除方法52、拆除顺序53、楼板的拆除技术64、梁的拆除技术65、立柱的拆除技术76、墙体的拆除技术7第二章、安全技术防护措施8一、沿街的安全技术防护措施8二、高处作业安全技术措施8三、施工用电安全技术措施9四、施工前做好断水、断电、断气的处理工作9第三章、施工现场安全管理9一、拆房施工作业前的安全管理9二、拆房施工作业时的安全管理10三、施工现场的消防安全措施11第四章、文明施工与环境保护措施11一、施工现场文明施工措施11二、环境保护措施12第五章、施工进度计划网络图和施工进度计划12一、施工进度计划网络图12第一章、施工方案的内容一、工程概况该工程为鹦鹉大道49-53#楼、93-97#楼拆除工程。工程地点位于武汉市汉阳区鹦鹉大道平山街附近,拆除工程量93-97#楼约占地面积平方米,49-53#楼约占地面积约780平方米。本工程分49-53#楼、93-97#楼两个标段。二、施工准备工作计划1、项目部管理人员的配置项目经理项目副经理技术负责人安全负责人施工负责人以上配备的主要领导班子成员均到施工现场组织施工。2、拟投入的施工人员配置本次拆除工程计划进场五个操作班组,配备人工拆除班组2个,每个班组为20人;配备机械班组2个,为10人;配备架子工班组2个,为10人;配备水电班组1个,为2人;总计人员约62名。配备管理人员六名:项目经理一人,项目副经理一人,技术负责一名、安全员一名、施工员一名、消防保卫一名、安全资料兼材料员。3、拟投入的施工机械配置每个人工拆除班组配备乙炔气割机8台,风镐8台,手拉葫芦6台。机械班组配备破碎机,加长臂液压剪挖掘机,铲车。清运车辆和装载机根据施工需要随时调配,以确保施工进度的需要。4、施工现场安全管理组织机构网络图项目经理技术负责人项目副经理施工负责人安全员后勤保障人工拆除班人工拆除班人工拆除班人工拆除班人工拆除班机械班组架子班组架子班组人工拆除班人工拆除班人工拆除班人工拆除班人工拆除班机械班组机械班组水电班组三、拆除顺序和施工方案1、拆除方法本工程采用人工与机械拆除相结合的方法。2、拆除顺序拆除的顺序原则上就是按传力关系的次序来确定。即先拆最次要的受力构件,然后拆次之受力构件,最后拆主要受力构件。即拆除顺序是:屋顶板或楼板-->屋架或梁-->承重砖墙或柱-->基础。如此上而下,对称顺序,一层一层往下拆。至于不承重的维护结构,如不承重的砖墙、隔墙可以最先拆。在同一楼层结构拆除中,先拆次要的结构,再拆主要的结构,对于平屋面结构,应先拆除屋面沿沟、屋面板,再拆除屋面梁,最后再拆除支承梁的立柱或承重墙体;对于楼层结构,应先拆除阳台及一切外挑结构,然后再拆除楼面板、楼面次梁、楼面主梁,最后拆除支承梁的柱子或承重墙体。3、楼板拆除的技术楼板分现浇钢筋混凝土板和预制板两大类。a、现浇钢筋混凝土板拆除:现浇钢筋混凝土板通常纵横相交的一层钢筋混凝土组成,板厚度在10厘米到15厘米之间。对于现浇钢筋混凝土板采用粉碎性拆除,使用工具一般用风镐、榔头、钢钎等,楼板经外向锤击粉碎后应暂时保留钢筋网,待切割放梁前割除。b、预制板的拆除:预制楼板可采用回收或破碎拆除。拆除方法应先将预制楼板逐块分离,用手拉葫芦或绳索将板吊起,下放到下层楼面回收利用或进行破碎。吊板时应注意警戒,并统一指挥。4、梁的拆除技术(1)、次梁的拆除:楼板拆除后,作为联系主梁的次梁即可拆除,拆除时只需将梁的二端各凿一条宽10cm切割缝,割断一端钢筋(先上层、后下层),使次梁一端自然向另一端倾折后,割断另一端钢筋(先上层、后下层),用绳索将次梁放到下层楼面破碎。(2)、主梁拆除:主梁是主要承重者,在次梁等拆除后,除了自重以外,不承担其他重量即可拆除,拆除时先在两端选择开缺口的位置,离立柱20-30cm处切口,口子开成“V”字形,然后气...
