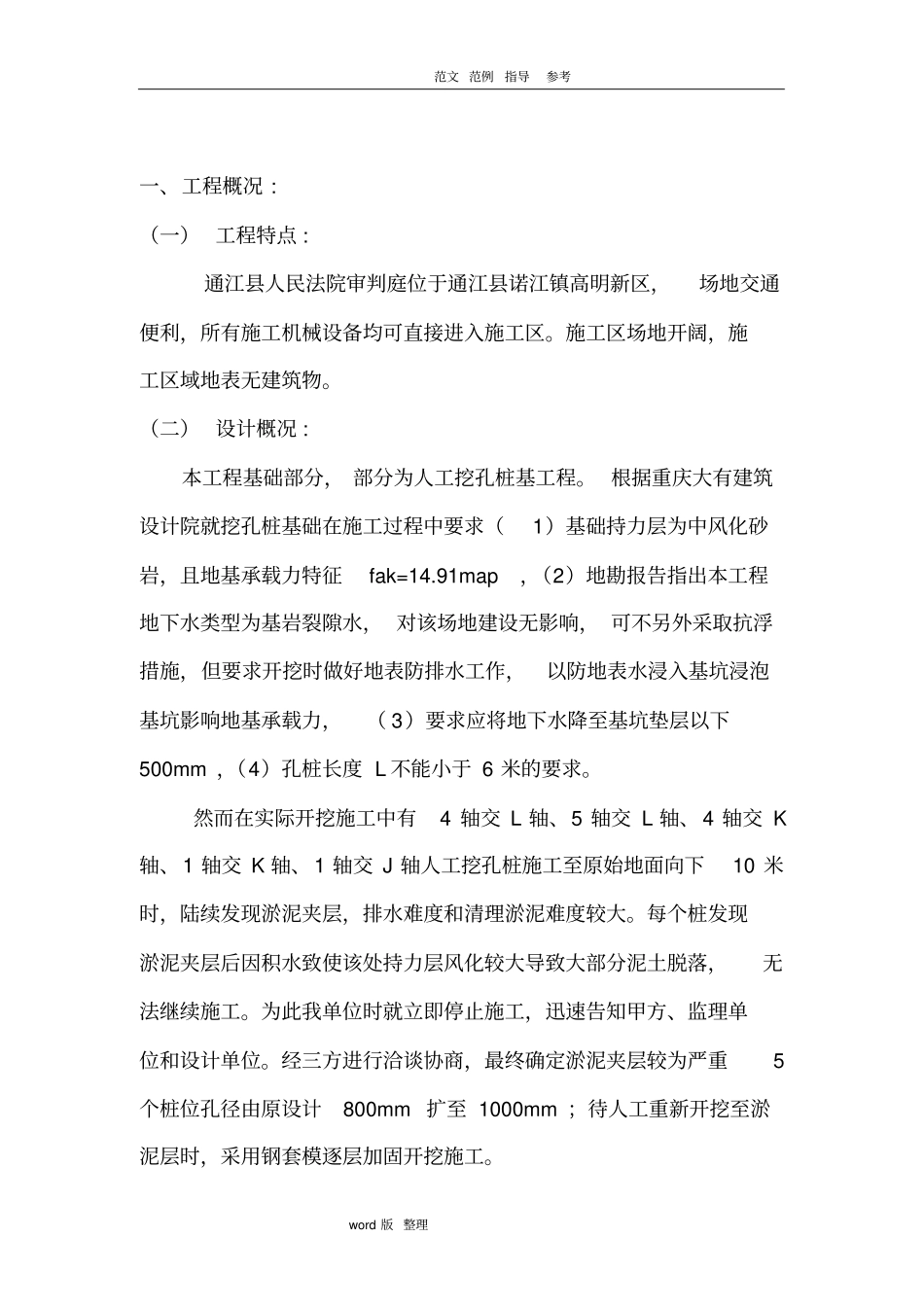

范文范例指导参考word版整理通江县人民法院审判法庭建设项目人工挖孔桩淤泥夹层处理专项施工方案批准:审核:编制:四川四通建设集团有限公司二0一五年月日范文范例指导参考word版整理一、工程概况:(一)工程特点:通江县人民法院审判庭位于通江县诺江镇高明新区,场地交通便利,所有施工机械设备均可直接进入施工区
施工区场地开阔,施工区域地表无建筑物
(二)设计概况:本工程基础部分,部分为人工挖孔桩基工程
根据重庆大有建筑设计院就挖孔桩基础在施工过程中要求(1)基础持力层为中风化砂岩,且地基承载力特征fak=14
91map,(2)地勘报告指出本工程地下水类型为基岩裂隙水,对该场地建设无影响,可不另外采取抗浮措施,但要求开挖时做好地表防排水工作,以防地表水浸入基坑浸泡基坑影响地基承载力,(3)要求应将地下水降至基坑垫层以下500mm,(4)孔桩长度L不能小于6米的要求
然而在实际开挖施工中有4轴交L轴、5轴交L轴、4轴交K轴、1轴交K轴、1轴交J轴人工挖孔桩施工至原始地面向下10米时,陆续发现淤泥夹层,排水难度和清理淤泥难度较大
每个桩发现淤泥夹层后因积水致使该处持力层风化较大导致大部分泥土脱落,无法继续施工
为此我单位时就立即停止施工,迅速告知甲方、监理单位和设计单位
经三方进行洽谈协商,最终确定淤泥夹层较为严重5个桩位孔径由原设计800mm扩至1000mm;待人工重新开挖至淤泥层时,采用钢套模逐层加固开挖施工

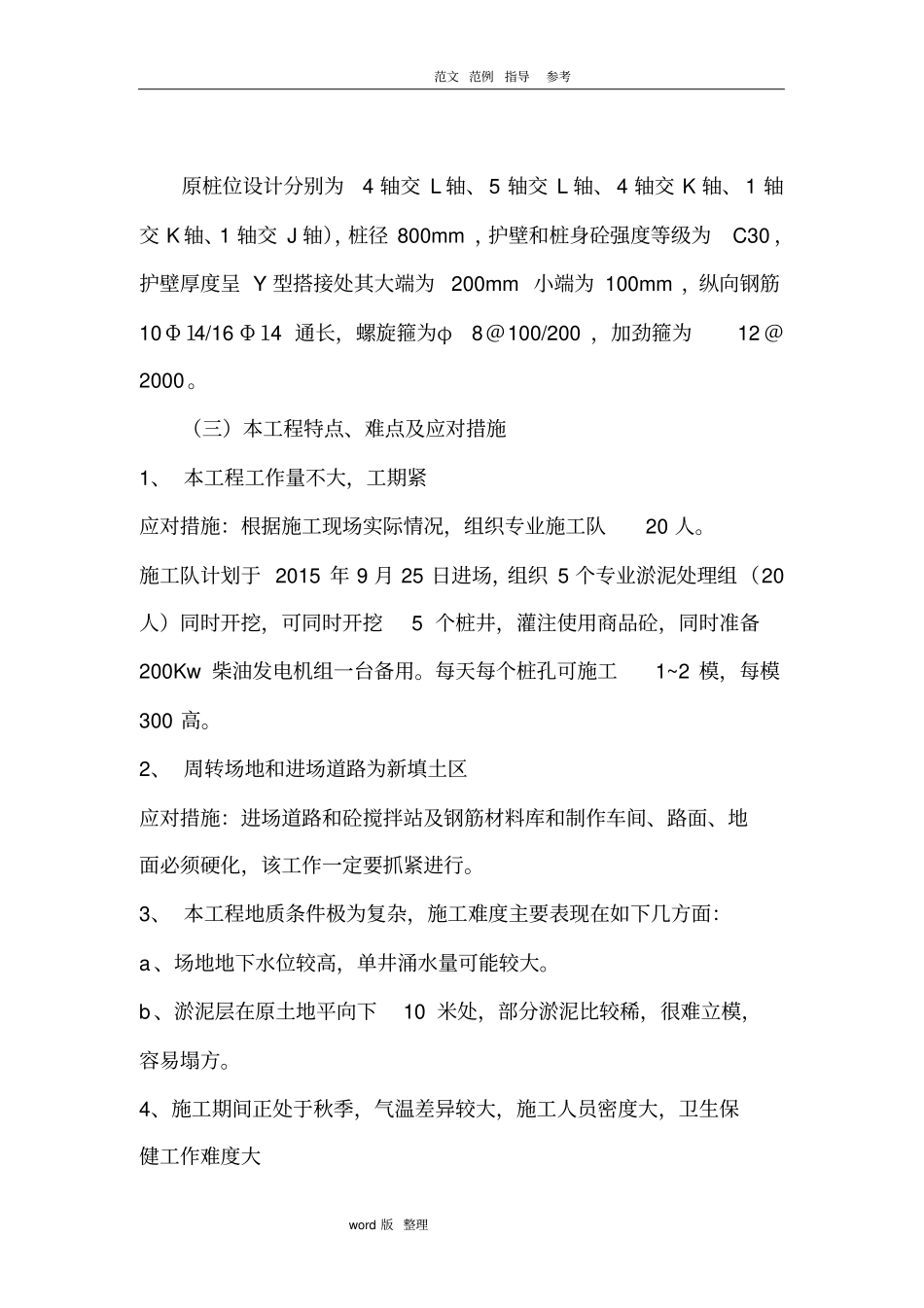

范文范例指导参考word版整理原桩位设计分别为4轴交L轴、5轴交L轴、4轴交K轴、1轴交K轴、1轴交J轴),桩径800mm,护壁和桩身砼强度等级为C30,护壁厚度呈Y型搭接处其大端为200mm小端为100mm,纵向钢筋10Φ14/16Φ14通长,螺旋箍为φ8@100/200,加劲箍为12@2000
(三)本工程特点、难点及应对措施1、本工程工作量不大,工期紧应对措施:根据施
