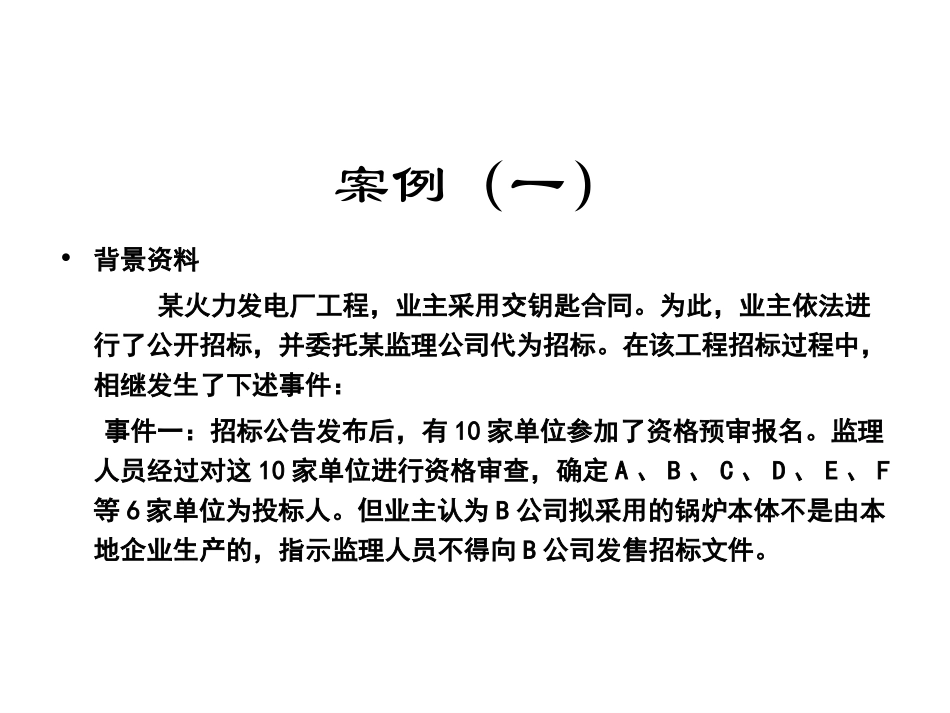

案例(一)•背景资料某火力发电厂工程,业主采用交钥匙合同
为此,业主依法进行了公开招标,并委托某监理公司代为招标
在该工程招标过程中,相继发生了下述事件:事件一:招标公告发布后,有10家单位参加了资格预审报名
监理人员经过对这10家单位进行资格审查,确定A、B、C、D、E、F等6家单位为投标人
但业主认为B公司拟采用的锅炉本体不是由本地企业生产的,指示监理人员不得向B公司发售招标文件

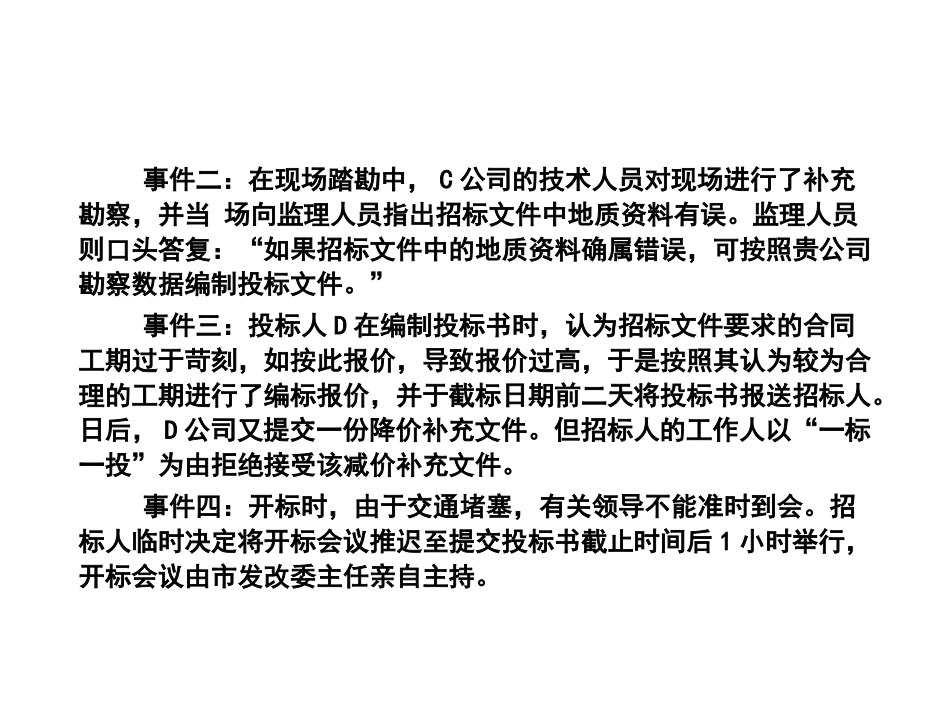

事件二:在现场踏勘中,C公司的技术人员对现场进行了补充勘察,并当场向监理人员指出招标文件中地质资料有误
监理人员则口头答复:“如果招标文件中的地质资料确属错误,可按照贵公司勘察数据编制投标文件
”事件三:投标人D在编制投标书时,认为招标文件要求的合同工期过于苛刻,如按此报价,导致报价过高,于是按照其认为较为合理的工期进行了编标报价,并于截标日期前二天将投标书报送招标人
日后,D公司又提交一份降价补充文件
但招标人的工作人以“一标一投”为由拒绝接受该减价补充文件
事件四:开标时,由于交通堵塞,有关领导不能准时到会
招标人临时决定将开标会议推迟至提交投标书截止时间后1小时举行,开标会议由市发改委主任亲自主持

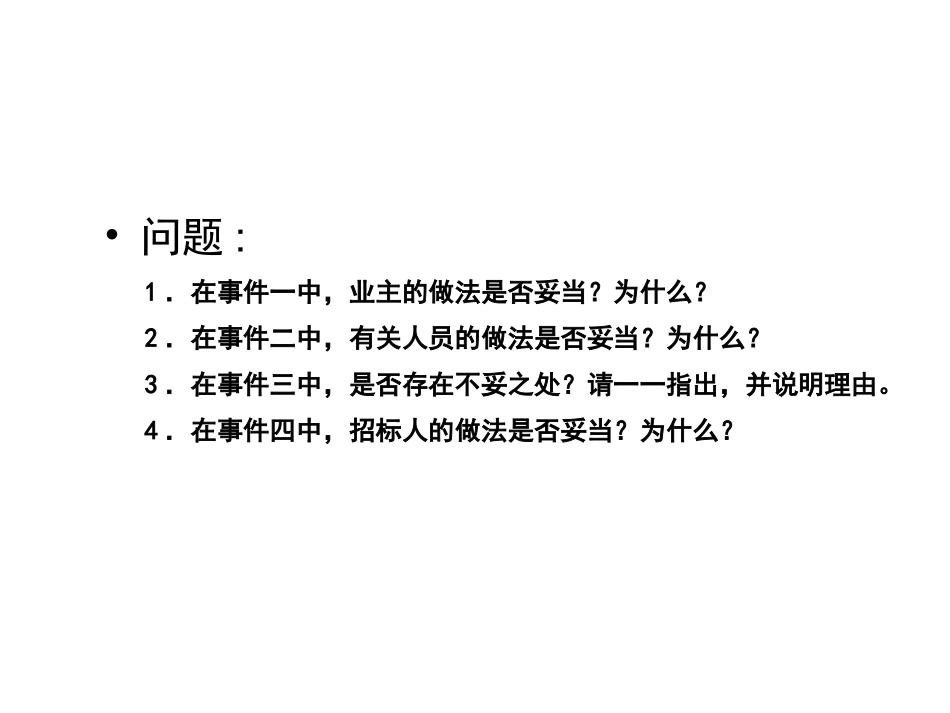

•问题:1.在事件一中,业主的做法是否妥当
2.在事件二中,有关人员的做法是否妥当
3.在事件三中,是否存在不妥之处
请一一指出,并说明理由
4.在事件四中,招标人的做法是否妥当
•问题1:答:业主做法不妥
业主不得以任何理由排斥外地区、外部门的投标人的竞争,否则违反公平原则
•问题2:答:C公司技术人员口头提问不妥,投标人对招标文件有异议,应当以书面形式提出;监理人员当场答复也不妥,招标人应当将各个投标人的书面质疑,统一回答,并形成书面答疑文件,寄送给所有得到招标文件的投标人
答案•问题3:答:投标人D不按招标文件要求的合同工期报价的做法不妥,投标人应对招标文件作出实
