编号:002洛阳市伊东渠提升改造(一期)工程第三标段渠道工程(8+868
6~9+468
6)分部工程验收鉴定书单位工程名称:洛阳市伊东渠提升改造(一期)工程第三标段渠道工程(8+868
6~9+468

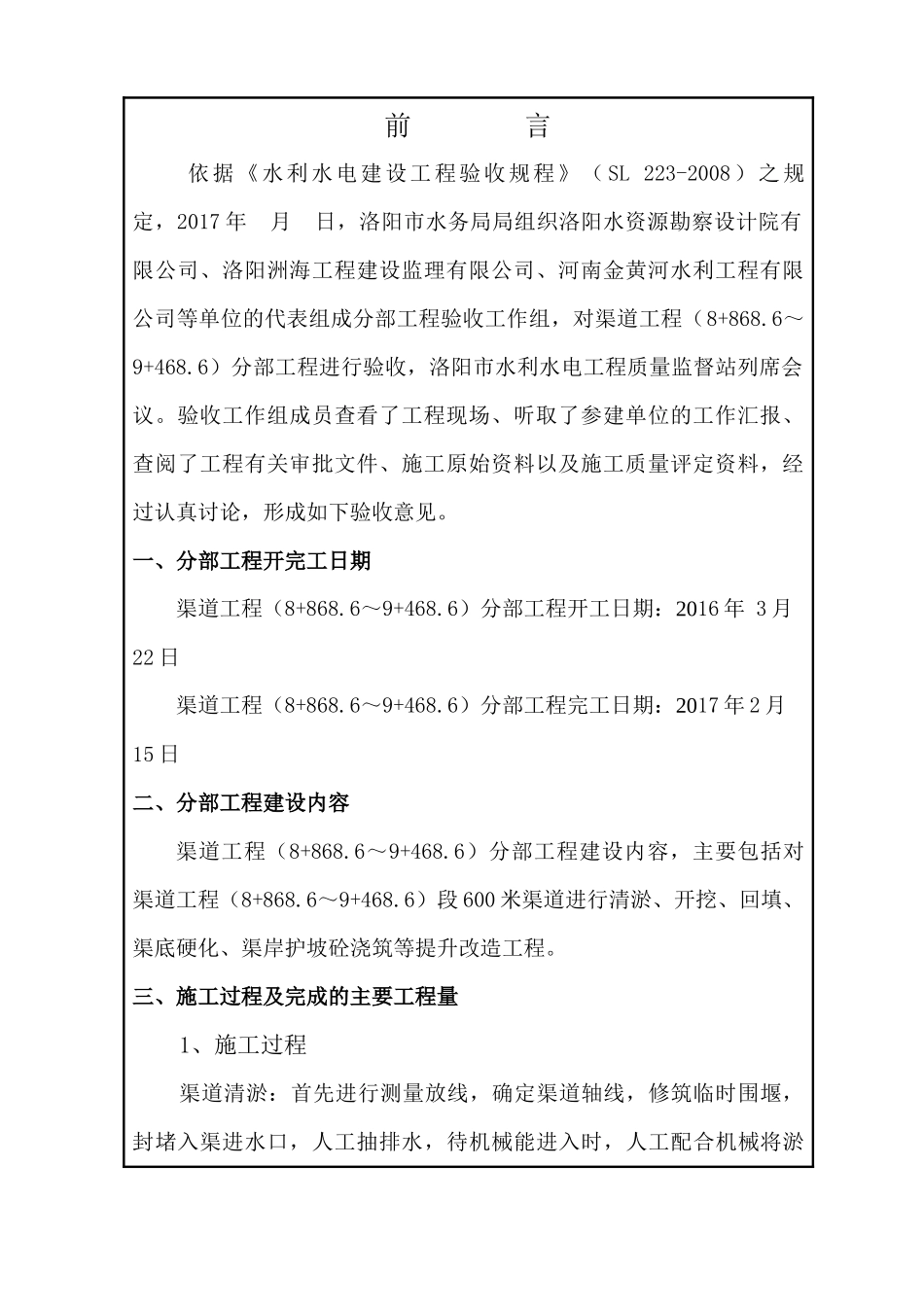

6)分部工程验收工作组年月日前言依据《水利水电建设工程验收规程》(SL223-2008)之规定,2017年月日,洛阳市水务局局组织洛阳水资源勘察设计院有限公司、洛阳洲海工程建设监理有限公司、河南金黄河水利工程有限公司等单位的代表组成分部工程验收工作组,对渠道工程(8+868
6~9+468
6)分部工程进行验收,洛阳市水利水电工程质量监督站列席会议
验收工作组成员查看了工程现场、听取了参建单位的工作汇报、查阅了工程有关审批文件、施工原始资料以及施工质量评定资料,经过认真讨论,形成如下验收意见
一、分部工程开完工日期渠道工程(8+868
6~9+468
6)分部工程开工日期:2016年3月22日渠道工程(8+868
6~9+468
6)分部工程完工日期:2017年2月15日二、分部工程建设内容渠道工程(8+868
6~9+468
6)分部工程建设内容,主要包括对渠道工程(8+868
6~9+468
6)段600米渠道进行清淤、开挖、回填、渠底硬化、渠岸护坡砼浇筑等提升改造工程

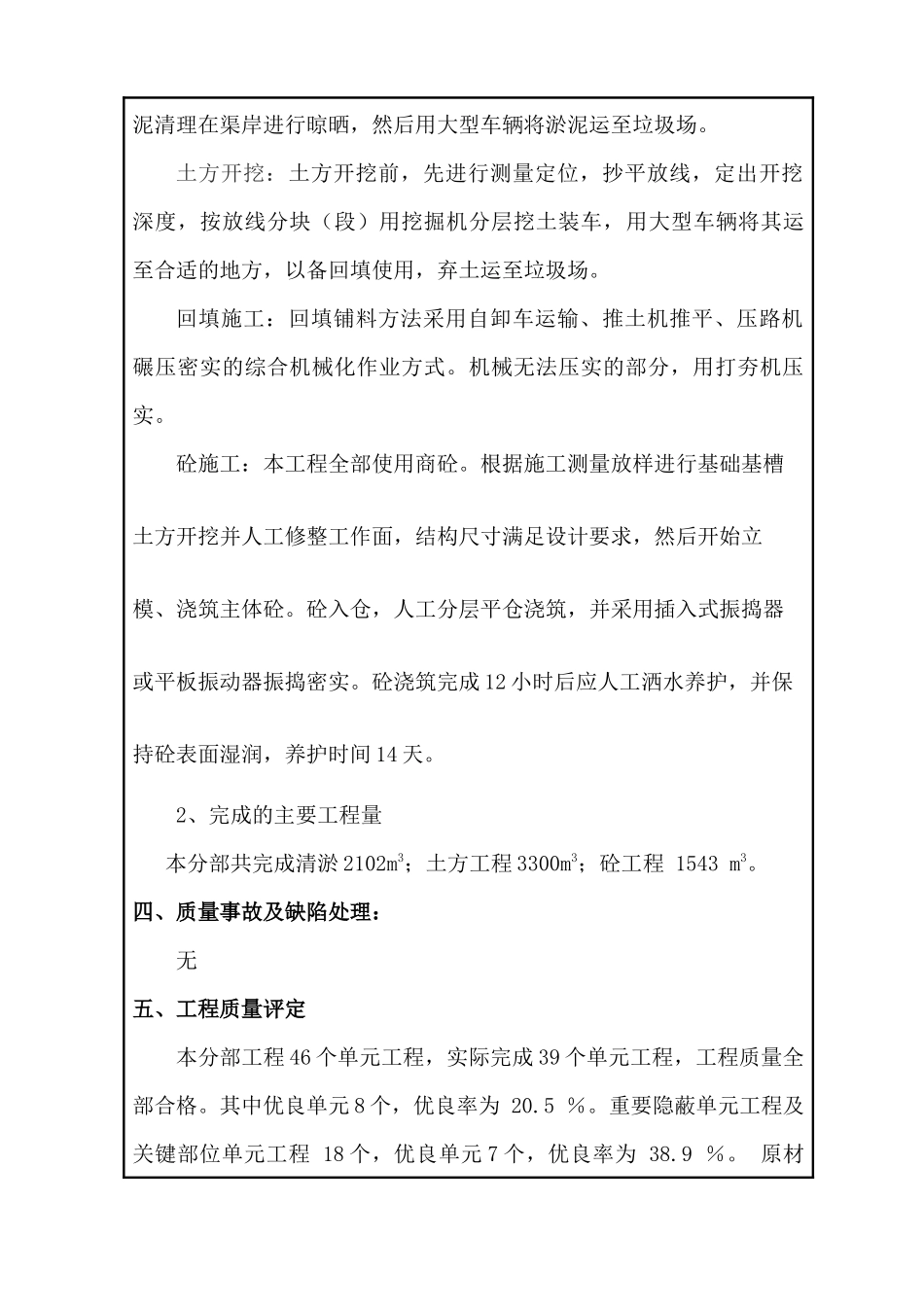

三、施工过程及完成的主要工程量1、施工过程渠道清淤:首先进行测量放线,确定渠道轴线,修筑临时围堰,封堵入渠进水口,人工抽排水,待机械能进入时,人工配合机械将淤泥清理在渠岸进行晾晒,然后用大型车辆将淤泥运至垃圾场
土方开挖:土方开挖前,先进行测量定位,抄平放线,定出开挖深度,按放线分块(段)用挖掘机分层挖土装车,用大型车辆将其运至合适的地方,以备回填使用,弃土运至垃圾场
回填施工:回填铺料方法采用自卸车运输、推土机推平、压路机碾压密实的综合机械化作业方式
机械无法压实的部分,用打夯机压实
砼施工:本工程全
